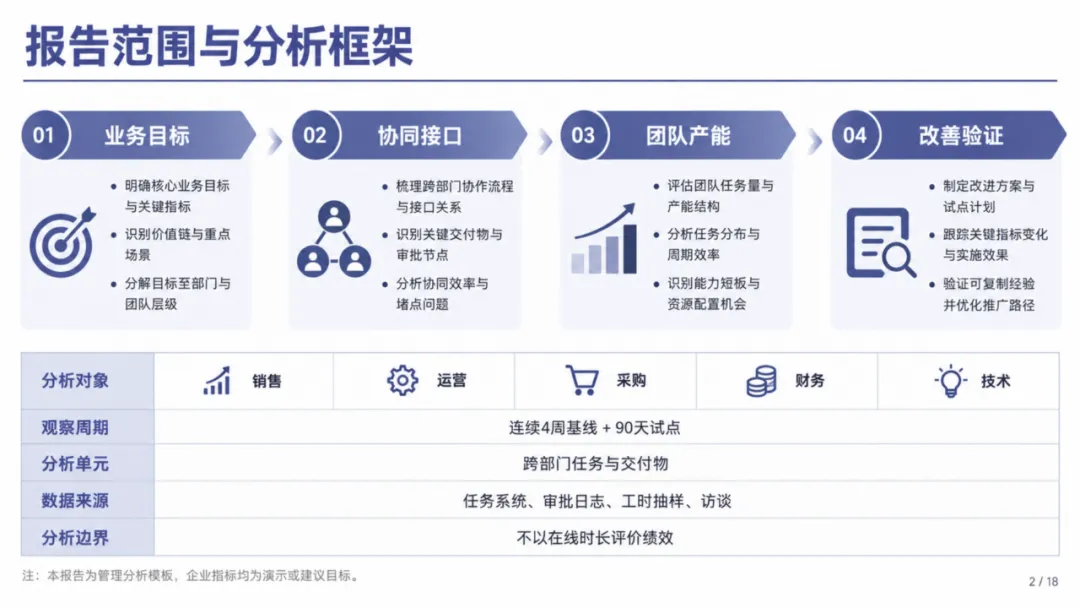

| 明确业务目标、协同接口、团队产能、改善验证四层分析框架;划定分析对象、观察周期、分析单元、数据来源、分析边界,不以在线时长评价绩效 | |

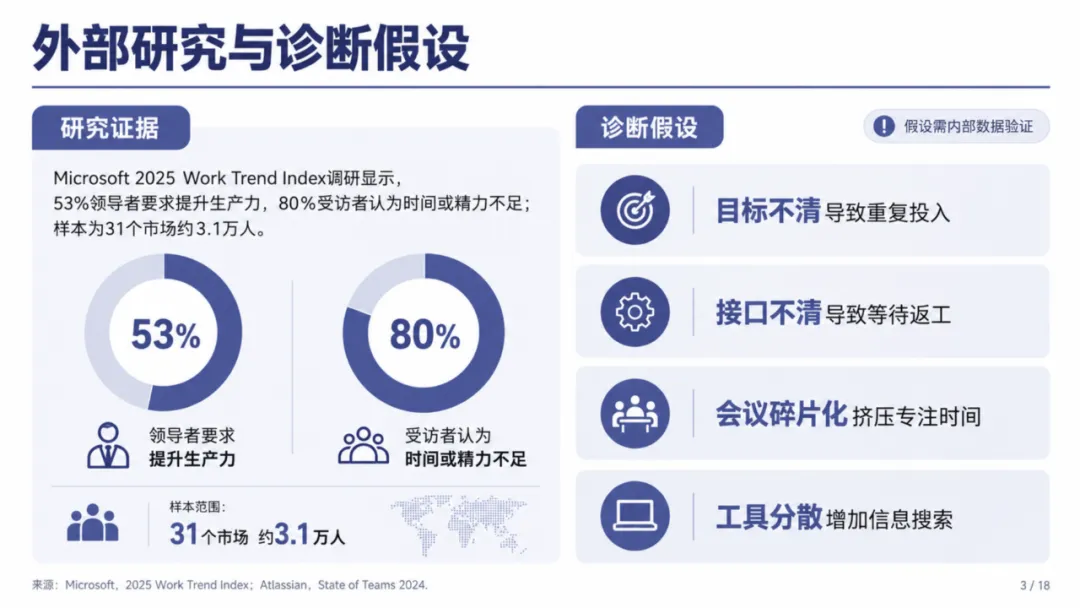

| 引用外部行业调研数据;提出四大诊断假设:目标不清重复投入、接口不清等待返工、会议碎片化挤压专注、工具分散增加搜索;假设需要内部数据做验证 | |

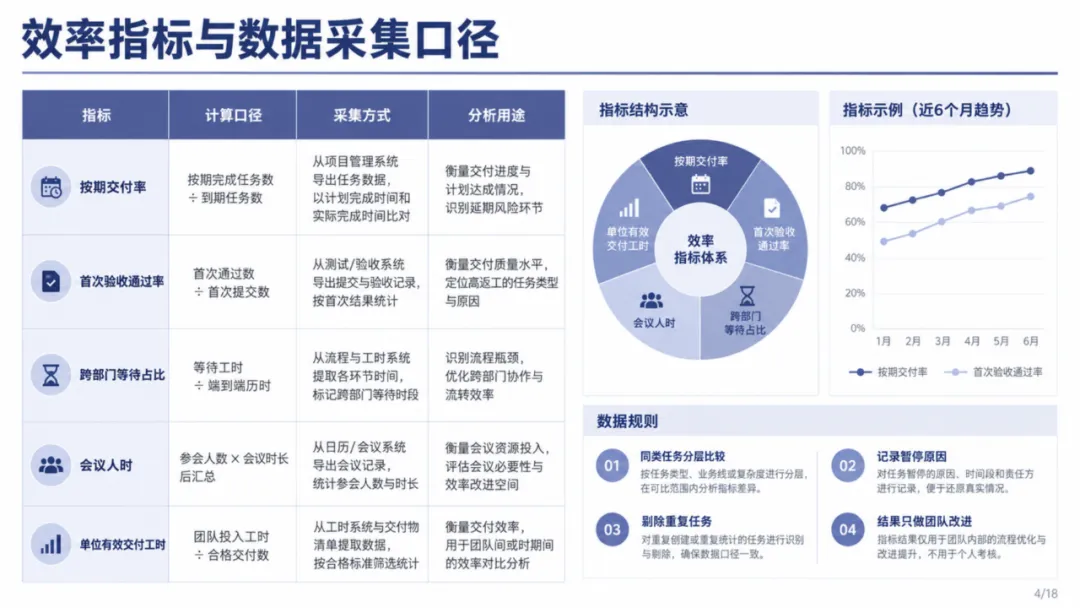

| 定义按期交付率、首次验收通过率、跨部门等待占比、会议人时、单位有效交付工时五项指标;明确各指标计算口径、采集方式、分析用途;制定数据过滤与记录留存规则 | |

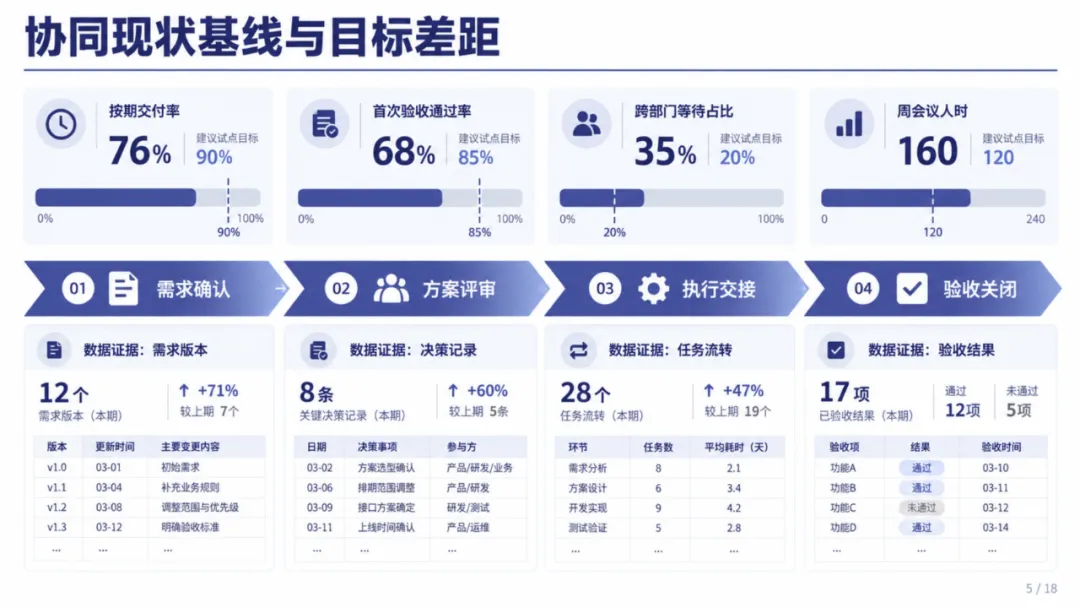

| 采集现状基线数据,对比现状与试点目标;拆解需求确认‑方案评审‑执行交接‑验收关闭四阶段;收集各阶段数据证据,统计版本、记录、任务流转、验收结果 | 基线‑目标对比仪表盘;四阶段业务流程图;各阶段证据汇总表 |

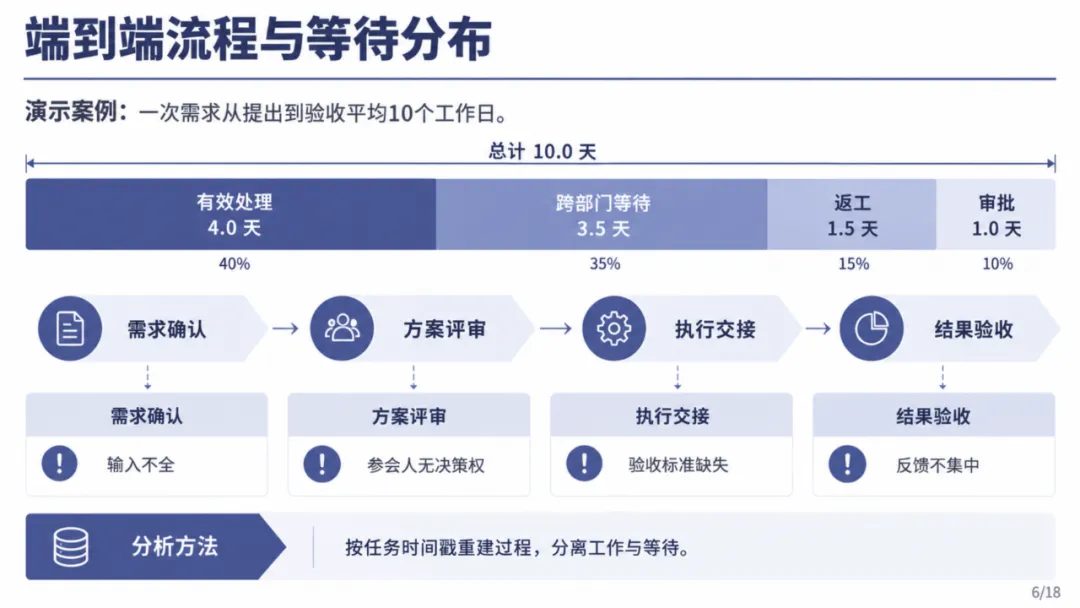

| 以演示案例拆解全流程总耗时;拆分有效处理、跨部门等待、返工、审批各部分占比;识别各环节典型问题;采用按任务时间戳重建过程的分析方法 | 端到端时间分布堆叠图;各环节风险点清单;任务时间戳分析方法说明 |

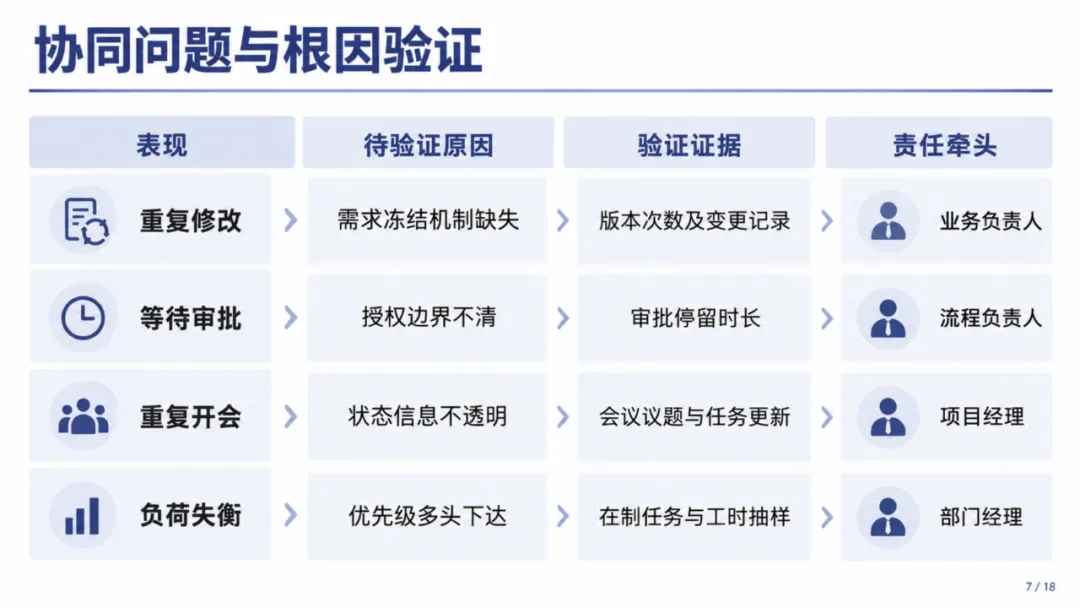

| 梳理重复修改、等待审批、重复开会、负荷失衡四类协同表现;列出待验证原因、需要采集的验证证据,明确各事项责任牵头岗位 | |

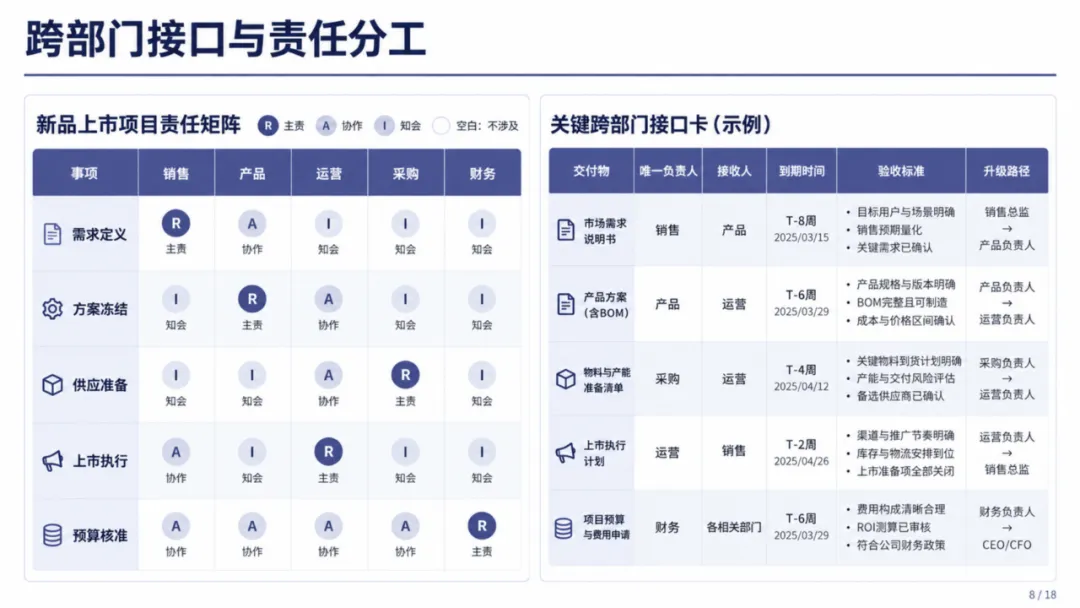

| 输出 RACI 责任矩阵;编制关键跨部门接口卡,明确交付物、唯一负责人、接收人、到期时间、验收标准、升级路径 | |

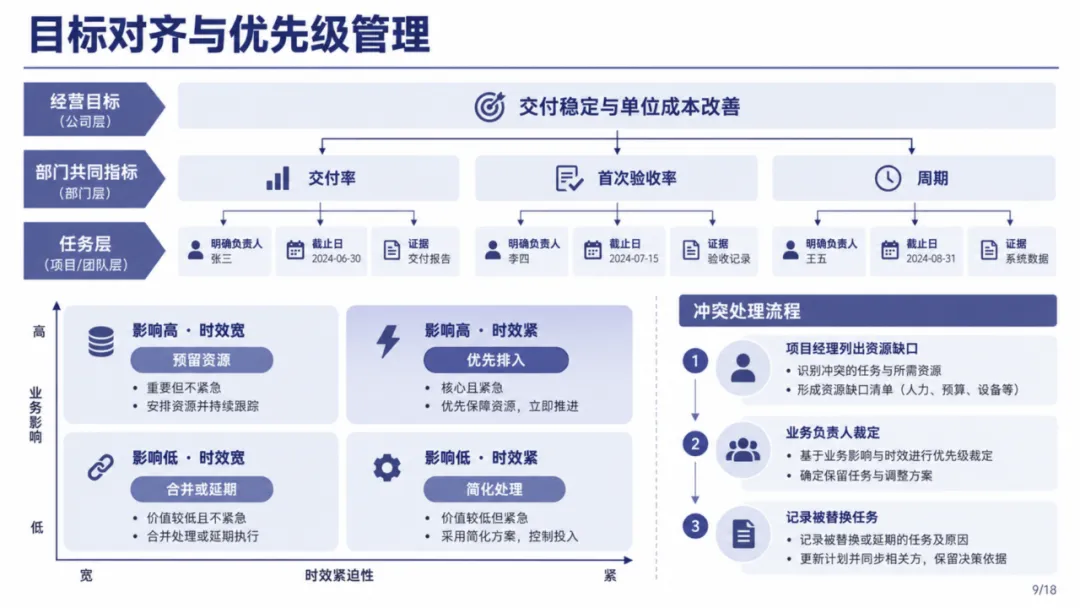

| 从公司经营目标‑部门共同指标‑任务层做目标逐级拆解;业务影响 × 时效紧迫性四象限划分四类任务处置策略;完整冲突处理三步流程 | |

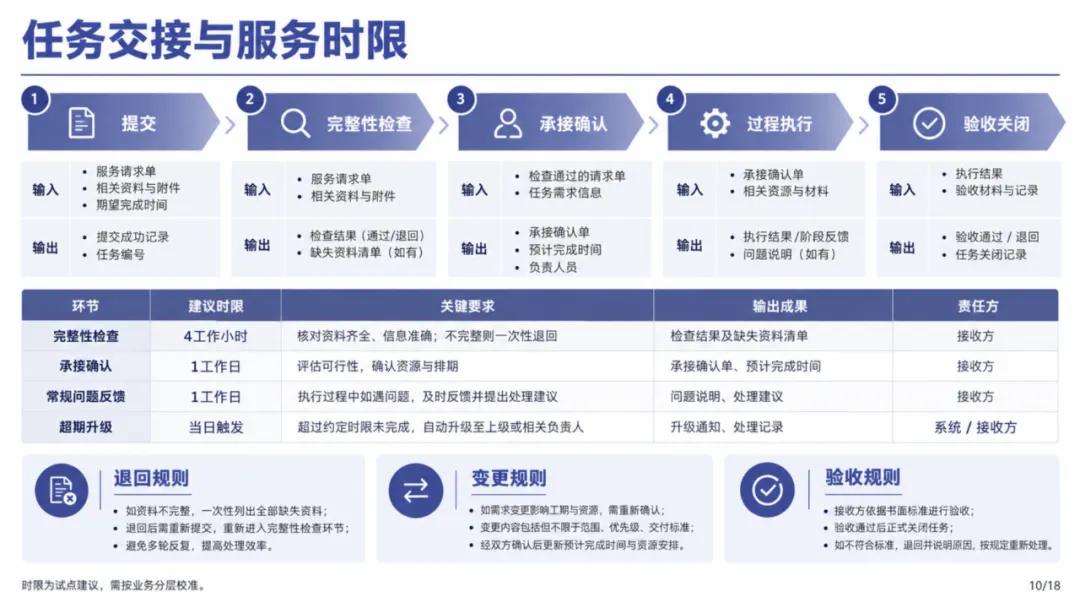

| 执行提交‑完整性检查‑承接确认‑过程执行‑验收关闭五步交接流程;明确各环节建议时限、关键要求、输出成果、责任方;配套退回、变更、验收三类规则 | 任务交接五步骤流程图;服务时限对照表;三类业务规则说明 |

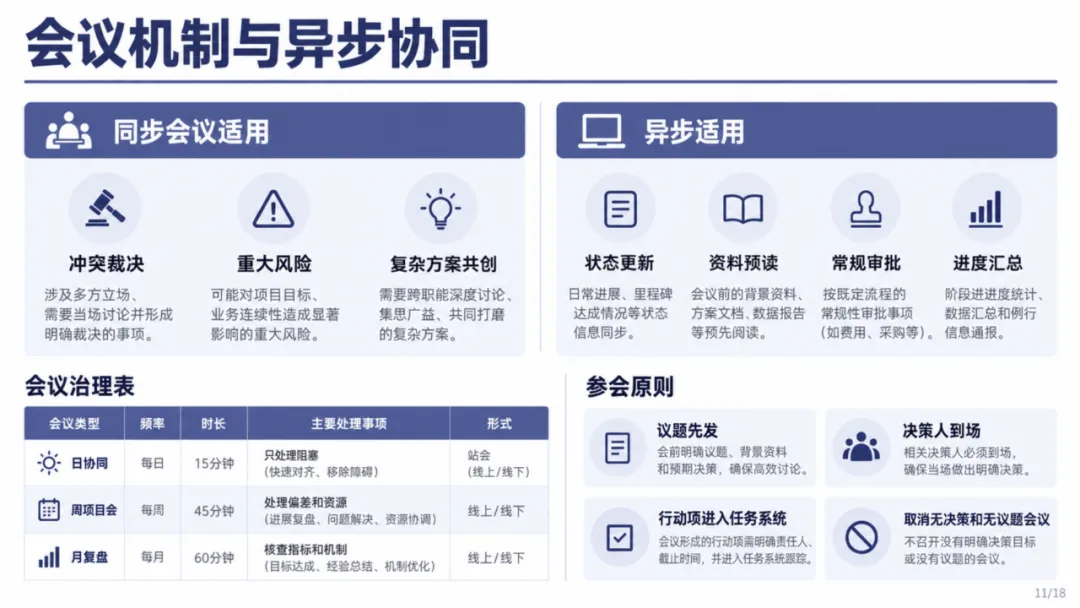

| 区分同步会议、异步协同适用场景;设计日协同、周项目会、月复盘三类会议治理表;落实议题先发、决策人到场等参会原则 | 同步 / 异步适用场景说明;会议治理表;参会原则清单 |

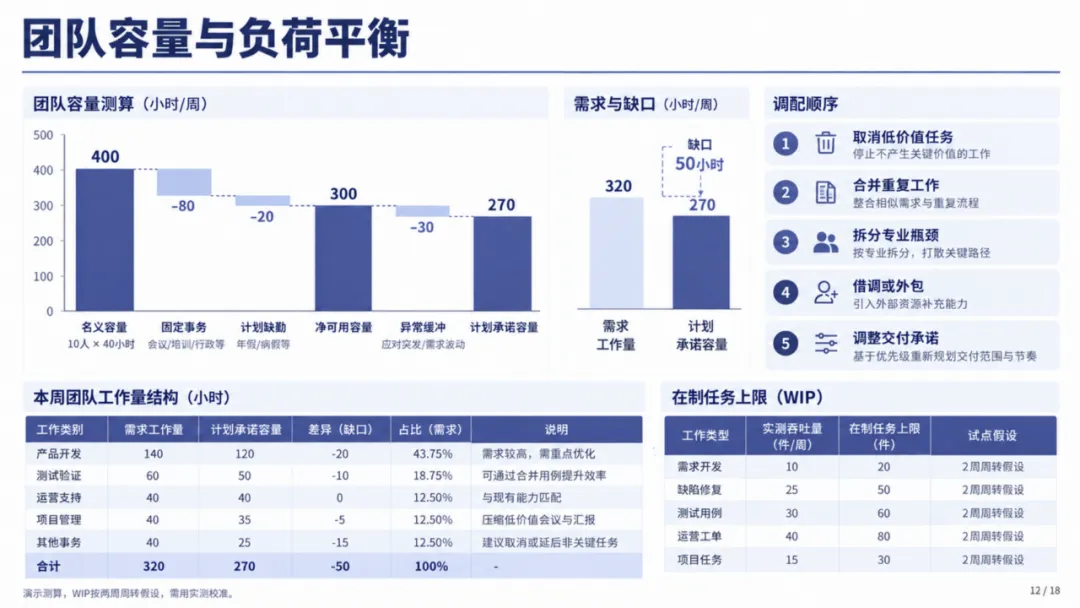

| 团队容量测算,区分名义容量、固定事务、计划缺勤、净可用容量、异常缓冲;统计需求与缺口;制定五项调配顺序;设置在制任务 WIP 上限管控规则 | 团队容量测算示意图;需求缺口对比图;调配顺序清单;WIP 在制任务上限表 |

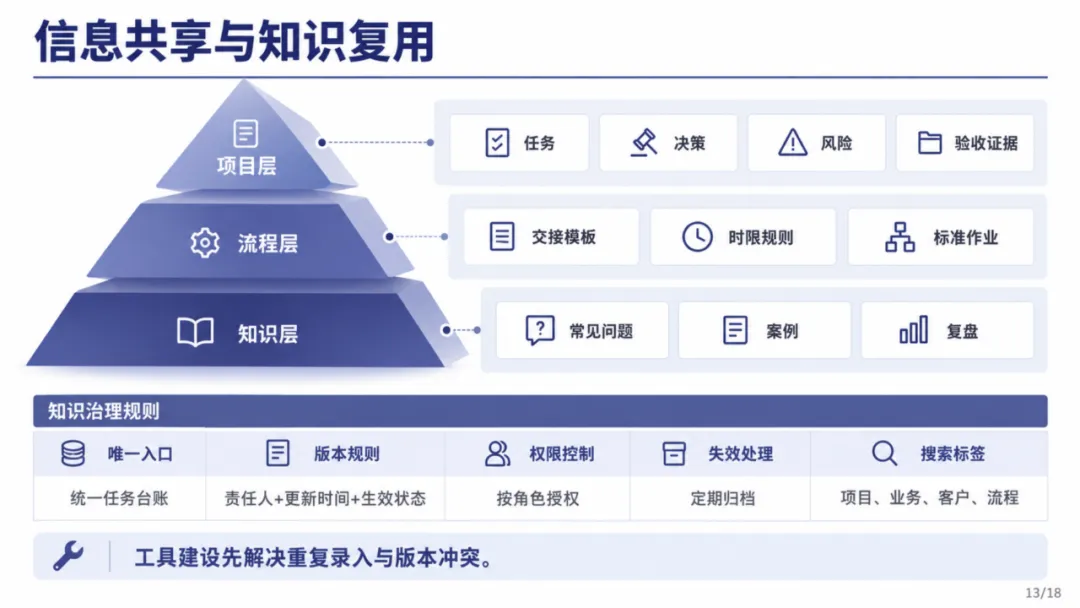

| 搭建项目层‑流程层‑知识层三层知识复用金字塔;明确任务、决策、风险、模板、案例等沉淀内容;落实唯一入口、版本、权限、失效处理、搜索标签知识治理规则 | 知识复用三层金字塔图;知识治理规则总表;工具建设提示 |

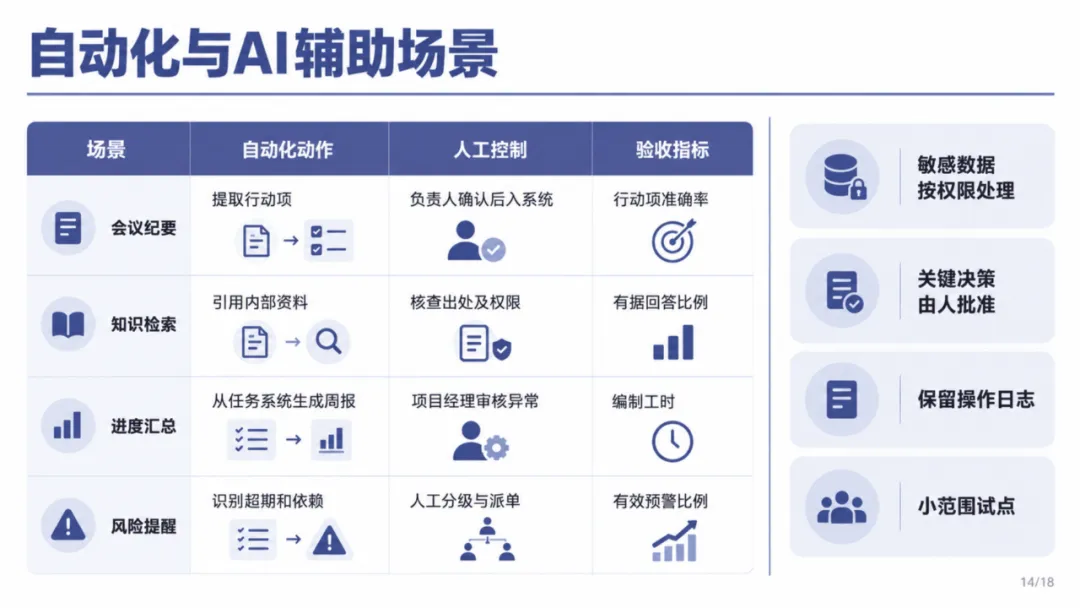

| 会议纪要、知识检索、进度汇总、风险提醒四大 AI 自动化场景;明确自动化动作、人工控制项、验收指标;配套敏感数据、关键决策、操作日志、小范围试点约束条件 | |

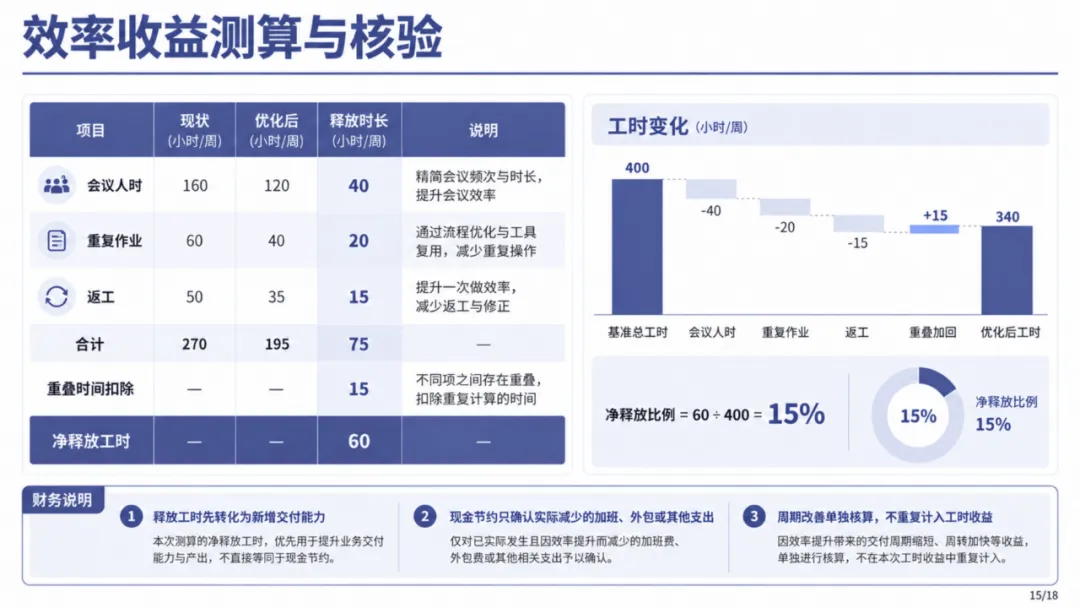

| 统计会议人时、重复作业、返工三类工时改善;做重叠时间扣除,计算净释放工时;明确三条财务说明,区分产能提升与直接现金节约 | |

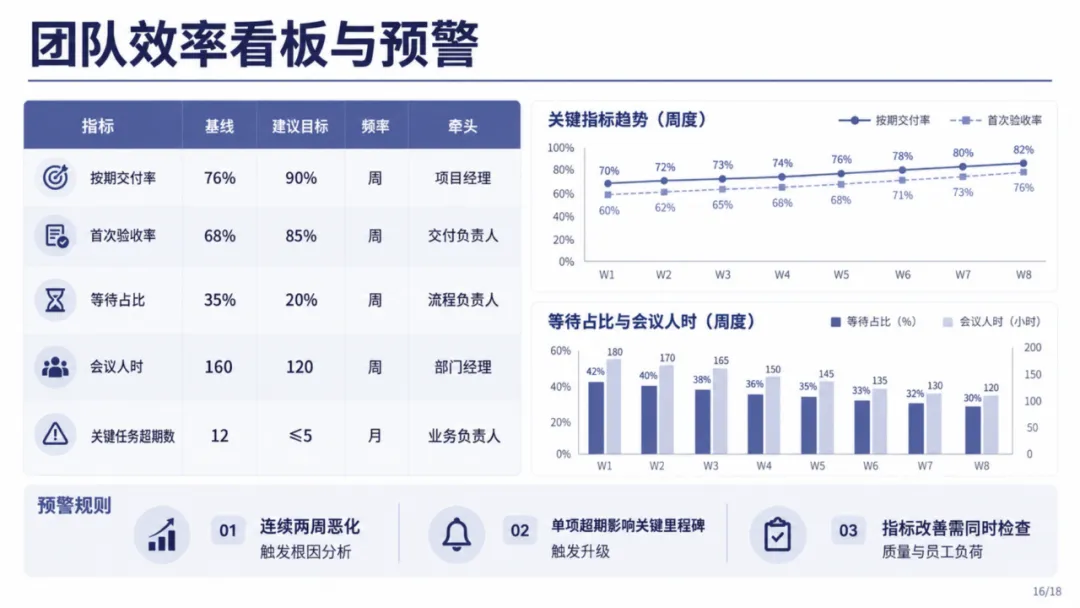

| 五项周度监控指标:按期交付率、首次验收率、等待占比、会议人时、关键任务超期;明确基线、目标、统计频率、牵头人;设置三条预警触发规则 | |

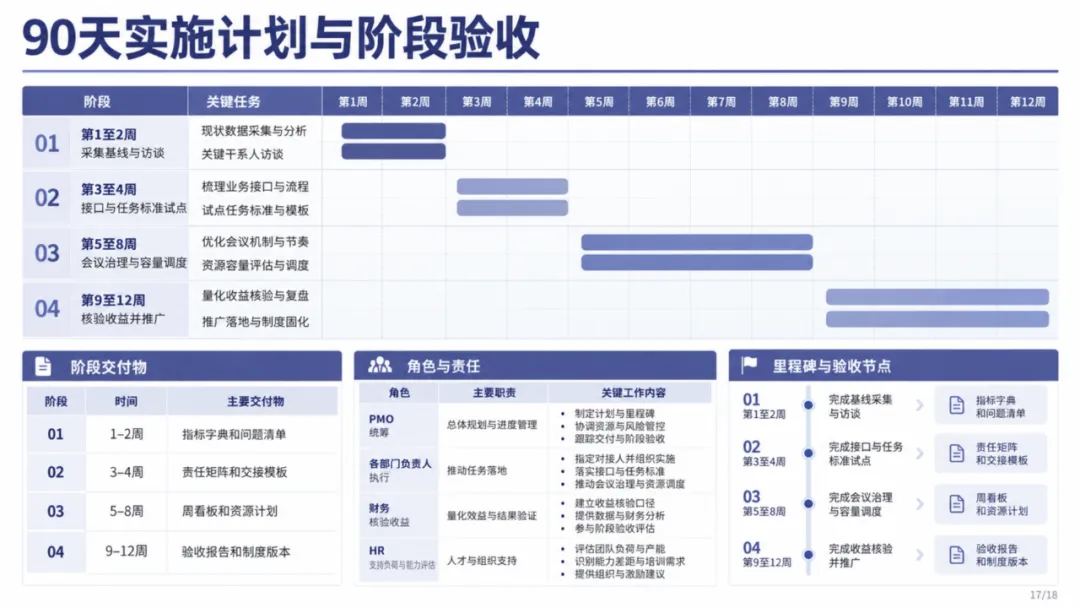

| 分为 1‑2 周基线采集、3‑4 周接口试点、5‑8 周机制优化、9‑12 周收益核验推广四个阶段;明确各阶段关键任务、阶段交付物;定义角色责任与里程碑验收节点 | 90 天四阶段甘特图;阶段交付物清单;角色责任分工表;里程碑验收清单 |

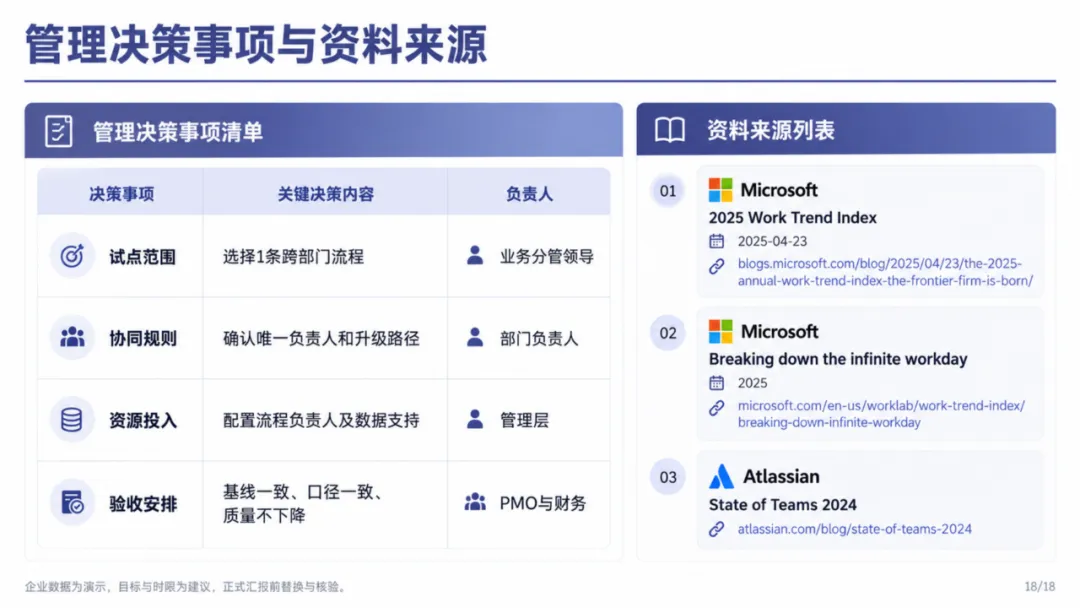

| 四项管理层决策:试点范围、协同规则、资源投入、验收安排;列明外部参考资料来源链接 | |
