航司维修工程管理全流程研究报告

wang 2026-10-28 行业资讯
航司维修工程管理全流程研究报告
AIRLINE ENGINEERING & CONTINUING AIRWORTHINESS

航司维修工程管理全流程研究报告SL / AD / SB 管理 · 工程改造批复 · OEM 反馈 · 构型管理

以持续适航(Continuing Airworthiness)为主线,系统梳理航空公司工程管理体系从信源监控、评估决策、工程指令发布、实施验证到构型闭环的完整链路,结合 CCAR / FAA / EASA 法规体系与行业最佳实践,输出可直接落地的流程、方法与经验窍门。

法规框架:CCAR-121/145/39/21 · 14 CFR · EASA Part-M/21适用对象:航空公司工程/维修部门、CAMO、MRO2026-10
6
工程管理核心闭环环节
4
信源类别(AD/SB/SL/ALI)
4
构型管理核心要素
3
OEM反馈主通道
01
SYSTEM OVERVIEW

维修工程管理体系总览

工程管理是连接"适航当局—OEM—维修执行—航线运行"的中枢,一切工作围绕"保持航空器持续适航"展开。

1.1 工程管理在持续适航体系中的定位

航空公司工程部门(或其CAMO/工程分部)是持续适航管理的责任主体之一,依据《大型飞机公共航空运输承运人运行合格审定规则》(CCAR-121)第121.361条及《民用航空器维修单位合格审定规定》(CCAR-145)相关要求建立维修工程体系。其核心职责可概括为四大支柱与一条闭环:

四大支柱横向协同、纵向以"持续适航记录与构型"为底座,向局方和运行提供适航性证明。

1.2 法规框架与监管接口

法规/文件
体系
核心内容
对工程管理的影响
CCAR-121 / 14 CFR 121
中国 / 美国
运营人维修工程体系、维修方案、持续适航责任
工程部门法定职责来源;维修方案与记录要求
CCAR-145 / 14 CFR 145 / EASA Part-145
中 / 美 / 欧
维修单位合格审定、工作单、放行
工程指令由经批准维修单位执行并签署
CCAR-39 / 14 CFR 39 / EASA Part 39
中 / 美 / 欧
适航指令颁发与执行(强制性)
AD评估、时限内执行、记录留存的法律依据
CCAR-21 / 14 CFR 21 / EASA Part-21
中 / 美 / 欧
设计批准、改装(小改/大改)、STC/MDA
工程改造的分类与批准路径
CCAR-183
中国
适航委任代表(DER/DAR/DMIR)管理
小改/修理的授权批准通道
AC-121-59 / AC-121-60
中国
维修记录档案;使用困难报告(SDR)
AD/SB评估记录单格式;向局方与OEM报告义务
AP-21-AA-2023-16R2 / CPG-10
中国
持续适航事件报告;OEM反馈政策
OEM(设计批准持有人)反馈义务与机制
SAE ARP4754A/B · EIA-649
行业标准
飞机/系统研制与构型管理指南
构型标识、基线、控制、状态纪实方法论

1.3 工程管理核心闭环:接收 → 评估 → 决策 → 实施 → 验证 → 闭环

无论AD、SB还是工程改造请求,都沿同一闭环运转。理解这条闭环是管理所有专项流程的前提:

闭环的每一环节都要留下可审计的记录——记录即符合性证明(AC-121-59)。

02
AD / SB / SL MANAGEMENT

SL / AD / SB 信源分类与管理流程

把"该做的、可做的、仅知的"分清楚,是工程信源管理的核心。强制性与推荐性信息的差异,决定整个管理流程的资源配置。

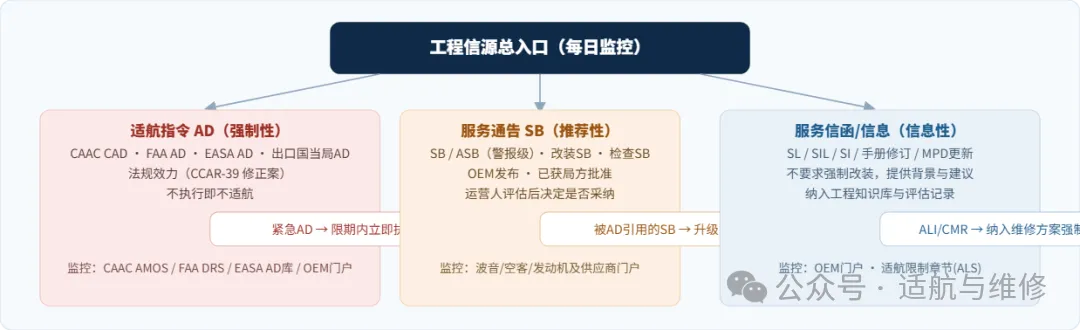

2.1 信源分类:先分清"强制 / 推荐 / 信息"

工程信源来自适航当局与OEM两个方向,按法律效力和执行要求分为三个层级。国内运营人须同时关注CAAC、FAA、EASA及OEM所在国当局(如DGAC、CAA UK)的适航指令。

适航限制项目(ALI)与审定维修要求(CMR)虽非AD,但作为审定要求必须纳入维修方案,地位等同于强制。

2.2 三类信源关键差异对比

维度
AD(适航指令)
SB/ASB(服务通告)
SL/SIL(服务信函)
发布方
适航当局(CAAC/FAA/EASA)
OEM(型号合格证持有人)
OEM
法律地位
强制
 规章修正案,法规效力
推荐
 经局方批准的技术文件
信息
 非批准文件
不执行的后果
航空器不适航,不得运行
一般不违法,但可能影响安全/可靠性/保值
无直接后果
时限
规定符合时间(含紧急AD立即执行)
由运营人自行决策(被AD引用时除外)
无
评估深度
适用性+符合方法+排程窗口
技术+经济性+机队影响综合评估
知识入库,按需响应
成本承担
运营人自担(局方不补偿)
运营人自担;部分OEM提供免费套件
——
记录要求
AD评估记录单+执行记录(AC-121-59)
SB评估记录单+采纳意见+EO编号
评估记录(如适用)

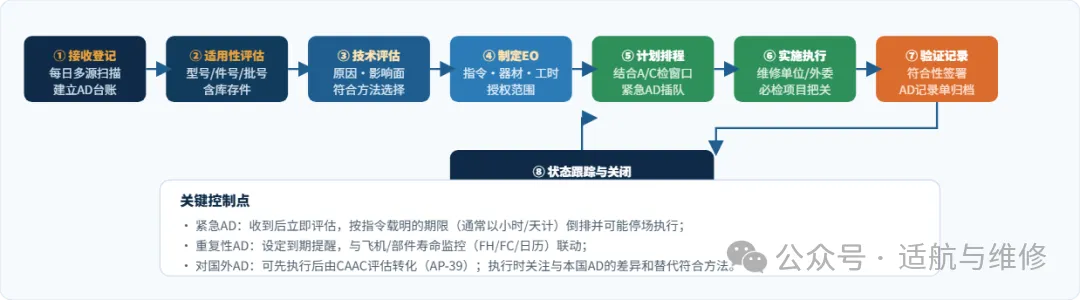

2.3 AD管理流程:从监控到关闭的八步

AD管理的三条铁律:强制(不执行即不适航)、时限(错过截止期即违章)、记录(无记录即未执行)。

2.4 SB管理流程:技术+经济双维评估

SB管理没有"一律执行"或"一律不执行",而是逐条评估。行业通行做法(含基于净现值法的定量评估)可归纳为五步:

  1. 接收与适用性筛选
    :登记SB编号、适用机型/件号/批号;确认是否涉及本机队及库存件;标注是否被现行AD引用(被引用则转入AD流程)。
  2. 技术评估
    :分析SB解决什么问题(安全性/可靠性/经济性/法规/舒适性)、改装内容、对系统/结构/重量平衡影响、器材可获得性、工时与停场需求、是否需要配套手册修订。
  3. 经济性评估
    :用净现值(NPV)方法量化——改装成本(器材+工时+停场损失) vs 收益(故障率下降、维修成本节约、残值/保值提升、燃油/性能收益、乘客体验);同时评估不采纳的隐性风险(可能被未来AD强制、二手价值折损、可靠性恶化)。
  4. 决策与EO发布
    :采纳→发布EO并排程;不采纳→记录理由(安全性/经济性/时间)并在下次评估时复查;部分采纳→分批次实施(如先改装高利用率飞机)。
  5. 实施、跟踪与版本管理
    :执行后更新SB状态;跟踪SB修订版(Rev/Issue),确认是否有内容变更需要追加;被AD引用时锁定版本。
SB评估"三问"(决策速查)         ① 安全是否需要?(不装是否构成不安全状态或触发未来AD的风险)② 运营是否受益?(可靠性/可用性/法规/舒适性/性能)③ 经济是否合理?(NPV为正且资金可承受)。三问全"是"→采纳;③为否但①②为是→评估分批实施或与检修窗口捆绑;全"否"→不采纳并记录理由。

2.5 经验与窍门:SL/AD/SB管理的实战要点

建立"AD符合性矩阵",一机一册           以每架飞机为行、每条适用AD为列,维护"适用/已符合/到期日/执行EO/依据文件/状态"矩阵(AC-121-59要求的评估记录单的可视化形态)。这是局方检查、转租退租、机队出售时最有力的证据文件。
紧急AD响应SOP:倒排工期           收到紧急AD后按"小时级"响应:评估适用性→确认器材/航材→确定停场或航线窗口→倒排下发EO。建立值班工程师制度,保证非工作时间也能启动评估。
预留提前量,不与截止期赛跑           计划性AD尽量安排在截止期前的上一个维修窗口完成(提前一个A检或C检周期),避免"截止期撞上无窗口"。重复性AD的间隔计算要严格按指令定义(FH/FC/日历/起落)并设80%预警线。
版本管理与"被引用即锁定"           追踪SB/AD的每个修订版;当AD引用某SB时,锁定该SB版本及修订历史,防止执行了错误版本。SB修订后需重新评估是否影响已实施机队。
库存件与在修件一并筛查           适用性评估必须覆盖库存部件和送修中的部件(AC-121-59明确要求),否则会出现"飞机执行了AD、库存件没执行"的隐患,装机即违章。
分级管控,资源向高风险倾斜           按"安全影响×紧迫度"将AD/SB分为A/B/C三级:A级(安全关键/紧急)专项督办、每周通报;B级(限期/重复性)计划管控;C级(一般)纳入检修包。避免平均用力导致关键项漏失。
与转租/退租协议衔接           在租赁协议中明确AD/SB符合性责任边界(谁出资、谁执行、何时完成),退租时提供符合性矩阵与构型清单。经验教训:退租构型还原是成本黑洞,建议在合同中预先约定构型管理义务。
单一信源库+责任到人           用工程管理系统(或台账)做信源唯一入口,指定专人每日扫描FAA DRS、EASA AD库、CAAC AMOS与OEM门户;每份信源分配唯一工程师编号并闭环跟踪,杜绝"收到没人管"。
03
MODIFICATION & APPROVAL

工程改造的跟进与批复

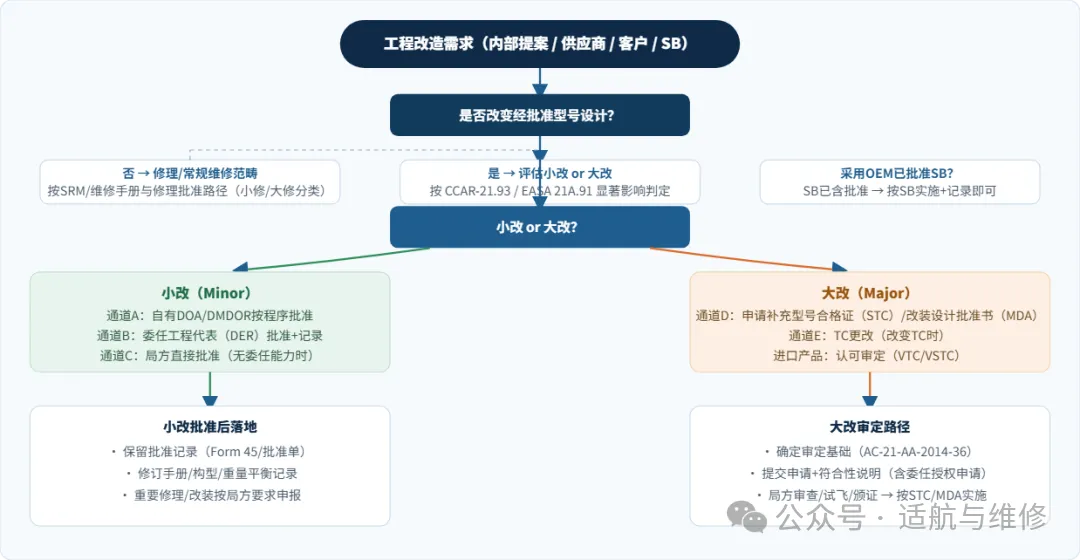

从"想改"到"合法装上飞机",核心是三件事:改什么类(小改/大改)、走哪条批准路径、如何管理EO全生命周期。

3.1 改造分类:小改 / 大改——一切批准路径的起点

按 CCAR-21.93(对应14 CFR 21.93、EASA 21A.91):小改指对重量、平衡、结构强度、可靠性、使用特性以及对产品适航性没有显著影响的更改;大改为除此以外的更改。分类决定了批准通道和深度:

维度
小改(Minor Change)
大改(Major Change)
判定标准
对重量/平衡/结构强度/可靠性/使用特性/适航性无显著影响
超出小改范围,需实质验证
批准方式
局方批准,或经批准的DOA/DER按程序批准并记录
须向局方申请:STC/MDA/TC更改;进口产品走认可审定(VTC/VSTC)
申报文件
数据包留存+批准记录(如EASA Form 45 / 局方批准单)
型号设计更改申请、符合性说明、审定基础(AC-21-AA-2014-36)
典型载体
内饰小改、次要电气加装、非结构性改装
客舱布局重构、结构加强、发动机/系统级改装
重要改装 / 非重要改装的额外门槛         在适航指令与重要改装之外,国内运营人实施重要改装(属于大改、需办理AAC-038等申报/批准手续)须按规章要求向局方申请;美国体系对应FAA Form 337(重大修理和改装记录),EASA体系对应EASA Form 45及Part-M.A.304/305记录要求。改装"重要的"与否以对安全的影响判定,与"大改"分类强相关但口径略有差异,实施前务必与局方确认。

3.2 批准路径决策树:一条改装走哪条路?

双批准提示:同一改装如要服务于多国注册或转租,应尽早规划 FAA+EASA/CAAC 的多边批准与认可安排,避免重复取证。

3.3 工程指令(EO)全生命周期管理

EO是工程意图落地的载体。从需求到关闭,八个阶段环环相扣:

  1. 需求与立项
    :来源(AD/SB/内部改进/客户/租赁方)登记,明确目标、范围、预算归属。
  2. 工程评估
    :技术可行性、改装影响(结构/系统/性能/重量平衡)、法规路径(小改/大改)、安全评估。
  3. 方案设计
    :图纸、器材清单(BOM)、安装说明、符合性验证方法(分析/试验/检查)。
  4. 批准
    :按3.2决策树取得批准(DOA/DER/局方/STC);批准文件与EO关联归档。
  5. 器材与工装准备
    :航材采购/租赁、工具工装、技术资料、人员资格确认。
  6. 实施
    :经批准的维修单位执行;必检项目(RII)与关键步骤见证。
  7. 验证与签署
    :符合性验证(测试/试飞/检查)、放行签署、功能验证。
  8. 关闭与构型更新
    :记录归档(EO执行单、构型变更、重量平衡更新、手册修订、适航记录)、构型库同步、转租文件更新。

改装影响分析清单("八查")

  • ① 重量平衡:改装后重量与重心包线复核,更新W&B记录;
  • ② 结构与载荷:强度/疲劳/损伤容限影响(大改须按审定基础验证);
  • ③ 系统接口:电气负载、数据总线、液压气动接口、电磁兼容(EMC/HIRF);
  • ④ 性能与飞行特性:阻力、性能包线、操纵品质(必要时试飞);
  • ⑤ MEL/运行限制:最低设备清单与运行限制修订(MMEL/MEL);
  • ⑥ 手册与培训:AMM/IPC/WDM/SRM、机组与维修培训教材修订;
  • ⑦ 维修方案:新增/改变维修任务与间隔(MPD/MP修订);
  • ⑧ 航材与构型:备件/工具清单、构型基线更新、库存旧件处置。

3.4 经验与窍门:改造批复的实战要点

分类先于一切,模糊时问局方           小改/大改边界模糊时(尤其涉及结构、客舱大改、系统改装),先与局方PMI/审定处室沟通取得书面口径,再投入方案设计,避免"做完再申报被退回"。
审定基础一次定清(AC-21-AA-2014-36)           大改项目在申请阶段即确定审定基础(适用的规章条款+豁免+等效安全),明确新老规章适用边界,避免审查中途反复。
委任能力是效率杠杆           拥有DER/DOA/DMDOR授权的航司可将大量小改内部闭环;没有授权时,优先选择持有相应批准的改装供应商/STC持有人,用成熟改装包降低取证成本。
改装包验收清单           采购第三方改装包时逐项核验:设计批准文件、适航性验证数据、安装图纸、持续适航文件(ICA)、航材AAC-038/EASA Form 1/8130-3放行、手册修订包、售后支援承诺。
双批准/多边认可提前布局           涉及退租、湿租、跨境运营的改装,从立项就确认注册国与使用国(CAAC/FAA/EASA)对设计的认可要求,评估VTC/VSTC/差异批准,避免"装了又拆"。
EO与构型/记录强联动           EO关闭即触发构型更新、手册修订、重量平衡更新、适航记录归档——把"关闭动作"定义为"多系统同步动作",杜绝工程做了、记录和构型还停在旧状态。
04
OEM FEEDBACK

OEM 反馈:让制造厂家听见机队的声音

每一次故障报告都可能成为SB/AD的源头。规范的OEM反馈既是法规义务,也是航司影响行业改进的杠杆。

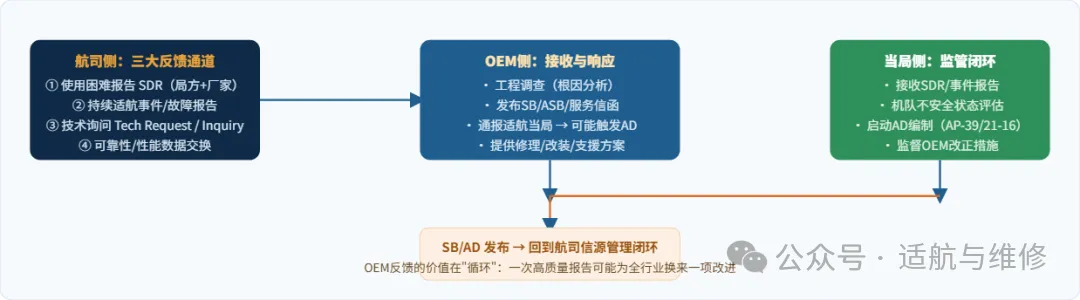

4.1 OEM反馈的双向价值:既是义务,也是杠杆

一方面,CCAR-121.707/708、AC-121-60(使用困难报告SDR)要求运营人向局方和制造厂家报告使用困难;另一方面,国内法规要求设计批准持有人建立持续适航信息收集系统(CCAR-21.5、AP-21-AA-2023-16R2、CPG-10),OEM据此调查并可能发布SB/AD。因此,规范化的OEM反馈是航司影响机队改进方向的"制度性发言权"——你的数据质量,决定OEM回应的质量。

4.2 三类主通道的操作要点

通道
报送对象与依据
内容要求
时效
使用困难报告 SDR
局方(主运营基地监管局)+ 制造厂家;AC-121-60/AC-121/135-60R1
航空器/发动机/部件故障、失效、缺陷;含首次发现时间、航段、处置、件号序号
规定时限内上报(主基地外航站即时报维修控制中心)
持续适航事件报告
经OEM(设计批准持有人)与局方;AP-21-AA-2023-16R2
影响适航性的事件、重大缺陷;支持OEM工程调查
按21.5/21.6时限(如火灾、有毒气体、结构损坏等类别)
技术询问 Tech Request
OEM工程支援门户(波音/空客/发动机厂均有标准表单)
问题描述、数据、期望结果;附证据(图片、飞行数据、维修记录)
持续跟踪直至OEM答复关闭
可靠性/性能数据交换
OEM数据项目(如可靠性共享、发动机监控)
机队使用率、故障率、拆换数据、性能趋势
周期性/实时
SDR不只是一张表         高质量SDR应做到"五个W":发生了什么(What)、哪架机/哪台件(Which,含MSN/件号/序号)、何时何地(When/Where)、当时环境与使用阶段(Why相关条件)、已做处置(What action)。数据完整度直接决定OEM/局方调查的启动速度。

4.3 让OEM认真对待你的反馈:六个实战技巧

用标准表单与标准术语           使用OEM规定的Tech Request/SIR表格(波音、空客各有格式),按手册引用规范填写ATA章节、件号、数据——减少来回澄清,OEM响应速度明显更快。
证据优先:图片、数据、保留件           附故障件照片/视频、QAR/FDR数据、维修记录扫描件;关键部件保留故障件供OEM调查。证据是推动OEM从"泛泛回复"走向"专项工程调查"的关键。
明确期望输出           在提问中写明你要什么:排故建议、SB需求、手册修订、可靠性评估、还是免责答复。避免开放式提问导致"等回复-再澄清"的拉锯。
升级路径清晰化           建立"一线工程师→工程支援→OEM客服→OEM技术总监→局方"的逐级升级路径;同一问题多架机复现时,注明机队影响面,触发OEM优先处理。
把反馈纳入工程台账           每条反馈分配编号,跟踪OEM回复、承诺行动(SB草案/调查结论)与落实状态,形成"报告-响应-行动-验证"闭环;未答复项定期升级。
善用会议与数据交换机制           参加OEM运营商会议、技术研讨会;加入可靠性数据共享项目。会上提出的机队级问题,往往比单条工单更快进入OEM改进清单。

4.4 经验与窍门:OEM反馈的进阶实践

  • 机队级归因
    :同一故障反复出现时,做机队级统计(拆换率、MTBUR趋势、航线延误/取消影响),用数据说服OEM做设计改进而非个案排故。
  • 与可靠性管理联动
    :可靠性报警(如拆换率超阈值)自动触发OEM反馈流程,让反馈"由数据驱动"而非"靠人记起"。
  • 保留谈判记录
    :涉及OEM赔偿/免费改装的商务议题,把技术反馈与商务索赔分开走流程,避免技术结论被商务谈判拖延。
  • 外委/租赁件信息一并反馈
    :送修、租赁、共享部件(pooling)的故障数据同样要进入反馈通道,防止"别人的件、我们的机"漏报。
  • 遵守报告时限红线
    :SDR/事件报告有明确时限(如发现后规定小时内上报),建立值班报告制度,宁可早报后补充,不可迟报漏报。
05
CONFIGURATION MANAGEMENT

构型管理:机队的"数字身份证"

构型是AD/SB/改装所有动作的落点。构型管理管不好,前面的流程做得再细,记录与实物也会脱节。

5.1 构型管理的定义与标准

构型管理(Configuration Management)是"在产品的整个寿命周期内,建立并维护产品功能特性与物理特性与需求、设计及实物一致性的管理过程"。民航领域的方法论源头是 SAE ARP4754A/B(民用飞机与系统研制指南,构型管理章节)与 EIA-649(构型管理标准);对运营人而言,构型管理的法定义务落在持续适航记录(EASA Part-M.A.305、CCAR-121维修记录)与适航性责任上。ARP4754B将"计划"及生命周期数据也纳入构型项范围,意味着构型管理从"管图纸"扩展到"管数据与记录"。

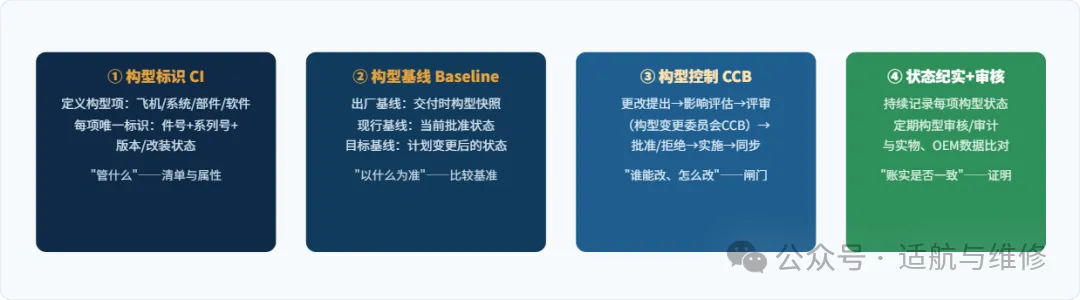

四要素循环运转:标识→基线→控制→纪实/审核→(变更)回到标识与基线更新。

5.2 航司构型数据体系:三个层级与一条数据链

三个层级

层级
管理对象
典型数据
飞机级
整机构型:出厂构型 + 全部改装/修理/AD符合状态
构型清单、改装记录、AD符合性矩阵、重量平衡、客舱布局(LOPA)
系统/部件级
装机件:件号、序号、改装状态、寿命状态
IPC对应关系、部件履历(拆换/送修/时限)、软件件号与版本、TSO/ETSO件
数据/记录级
工程与维修数据资产的唯一性与版本
EO/SB/AD执行记录、手册修订状态、工程数据标准(认责+版本)

一条数据链:工程动作 → 记录 → 构型 → 审计

关键要求:工程记录"当天动作、当天更新构型",任何一步断裂都会造成"账实不符"。

5.3 行业实践参考

OEM构型比对工具(空客 Configuration Cockpit)           空客提供Configuration Cockpit工具,自动比对每架机的"As-maintained(维修方记录)"、"As-flying(机上实际构型)"与"As-reported(向OEM申报构型)",并与允许装机清单交叉核验,及时发现记录漂移。波音体系通过飞机构型数据(构型索引、改装状态)与运营人构型库对接。航司应定期导出比对、闭环差异。
南航"数据认责-立标-入册"实践           南航以构型管理为支撑建设数字化平台,为800余架飞机建立"数字画像";明确502项构型数据的"首问责任制",发布首版《工程构型数据标准手册》,将标准同步维护至数据资产管理平台,形成"认责→立标→入册"的治理闭环——这是国内航司构型数据治理的标杆做法。

5.4 经验与窍门:构型管理的实战要点

单一数据源(SSOT)           构型数据只在一个权威系统中维护,工程、维修、航材、财务各系统通过接口同步,禁止多套台账并存。做不到系统集成时,至少指定"唯一责任系统+唯一责任岗位"。
数据认责到岗位           每条构型数据(改装状态、部件履历、AD符合性)明确责任人(首问责任制);数据错误可追溯、可考核。南航认责502项构型数据的做法可直接借鉴。
定期构型审计(抽机比对)           按季度/年度抽机实施构型审计:拿构型库记录上机逐项比对(客舱布局、装机件号、软件版本、标牌),与OEM申报构型交叉核对,把"账实不符"消灭在审计环节。
EO关闭=构型更新触发器           将"EO关闭"定义为"构型库+手册+重量平衡+适航记录同步更新"的复合动作;用系统强制校验,防止只关EO不更构型。
退租/转租构型还原预案           从引进时就建立"构型差异台账"(相对租赁协议基线的一切偏差),退租前按还原清单逐项核对与施工,避免退租时"装错拆错"的巨额成本。
软件构型纳入管理           现代飞机软件件号/版本众多(FMS、ECU、客舱软件等),软件构型必须与硬件构型一并管理,纳入构型审计范围;软件升级走EO流程并记录。
06
EXECUTIVE BRIEF

高管摘要:要点、KPI与常见坑

面向决策者的速览:六条核心建议、关键管控指标、十个最常见的失效模式。

6.1 六条核心建议(决策速览)

#
主题
建议
1
信源单一入口
建立AD/SB/SL统一信源库与"每日扫描+专人负责"机制,强制/推荐/信息三级分色管理,杜绝漏收漏评。
2
AD符合性矩阵
一机一册维护AD符合性矩阵(适用/符合/到期/EO/依据),作为局方检查、转租退租、机队交易的核心证据。
3
SB经济决策
SB逐条技术+经济双维评估(NPV法),记录"采纳/不采纳"理由;被AD引用即转入强制通道并锁定版本。
4
改造分类前置
任何改装先定小改/大改,模糊即与局方确认口径;大改尽早确定审定基础(AC-21-AA-2014-36),多边认可提前布局。
5
OEM反馈闭环
SDR/事件/技术询问全部建号跟踪,数据完整+证据充分+明确期望输出;机队级问题用可靠性数据驱动OEM改进。
6
构型SSOT+审计
构型数据单一权威源、责任到岗;EO关闭即构型更新;定期抽机审计并与OEM构型比对,保证"账实一致"。

6.2 关键管控指标(KPI)建议

指标
目标参考
说明
AD评估及时率
100%
收到AD后在规定时限内完成适用性与技术评估并登记
AD按期执行率
100%
截止期前完成;任何逾期均构成适航性/合规风险
紧急AD响应时间
24小时内启动
值班工程师制度,从接收到评估/排程的响应时效
SB评估完成率
≥95% / 季度
新收SB在评估周期内完成技术+经济决策并记录理由
EO按期关闭率
≥95%
含实施、验证、记录、构型更新全要素关闭
OEM反馈闭环率
≥90% / 季度
发出的技术询问/报告得到OEM答复并跟踪关闭
SDR及时上报率
100%
符合AC-121-60时限要求
构型审计符合率
≥98%
抽机审计中记录与实物/申报构型的一致率
记录完整性(局方检查)
零发现项
AD/SB评估记录单、执行记录、构型记录齐全可查

6.3 十个最常见的失效模式与对策

#
失效模式
对策
1
AD漏收漏评(多源监控不到位)
信源单一入口+每日扫描+专人负责+系统留痕
2
错过AD截止期(排程冲突)
提前一个维修窗口完成;80%预警线;紧急AD倒排
3
SB评估"拍脑袋"无记录
三问+NPV法,不采纳必须留书面理由并设定复查点
4
AD引用SB版本执行错误
版本锁定+修订跟踪;执行前核对引用版本
5
库存件漏执行AD/SB
适用性评估强制覆盖库存与在修件(AC-121-59)
6
改装分类错误导致违规装机
分类前置+模糊问局方;重要改装申报(AAC-038)
7
EO关闭了但构型/记录没更新
EO关闭定义为多系统同步动作,系统强制校验
8
OEM反馈石沉大海
建号跟踪+升级路径+会议渠道+数据驱动
9
构型账实不符(记录漂移)
SSOT+数据认责+定期抽机审计+OEM比对
10
退租构型还原成本失控
引进即建差异台账,退租前按清单逐项核对

6.4 一页总结:工程管理的"操作系统"

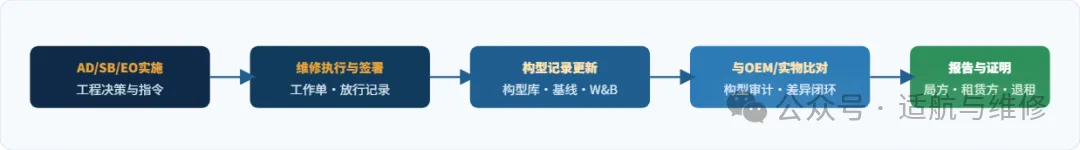

把维修工程管理想象为一台运行"持续适航"操作系统的计算机:

  • 输入层
    :AD/SB/SL/ALI/事件/改造需求——全部进信源库,强制/推荐/信息分级;
  • 处理层
    :适用性→技术→经济评估,输出EO;改造按小改/大改走批准路径;
  • 执行层
    :计划排程→维修实施→验证签署(含外委管控);
  • 存储层
    :记录归档+构型基线更新(SSOT)+AD符合性矩阵;
  • 反馈层
    :OEM反馈、可靠性数据回流,驱动维修方案与机队改进;
  • 审计层
    :定期构型审计、局方检查、租赁方审计——账实一致是最终验收标准。
一句话结论         工程管理的本质是"信息→决策→执行→记录"的闭环纪律:SL/AD/SB管理解决"正确输入",工程改造批复解决"合法决策",OEM反馈解决"源头改进",构型管理解决"账实一致"——四者共享同一条闭环,任何一环断裂,机队的适航性状态就会失真。
航司维修工程管理全流程研究报告 · 依据 CCAR/FAA/EASA 现行规章、适航指令管理程序、行业标准与公开最佳实践编制 · 2026-10

— END —

  • —————————————————————
