华能杨柳青热电的“上大压小”容量替代项目最近有了新动静。10月23日,华能电子商务平台公示了两项前期技术服务的中标结果,分别涉及可行性研究报告评审和接入系统方案咨询。两项服务金额不算大,但释放的信号很明确:五期替代工程正在按流程往开工方向推进。
具体来看,中国国际工程咨询有限公司拿下了可研报告评审技术服务,中标金额62.6万元。这家机构在火电项目评估上资历很深,评审重点会落在建设必要性、厂址条件、技术路线是否合理、投资概算准不准这些硬指标上。另一项接入系统方案技术咨询由国网天津电力勘测设计咨询有限公司中标,金额78万元。接入系统方案直接决定机组未来怎么并网、电力往哪送,是技术链条里绕不开的一环。

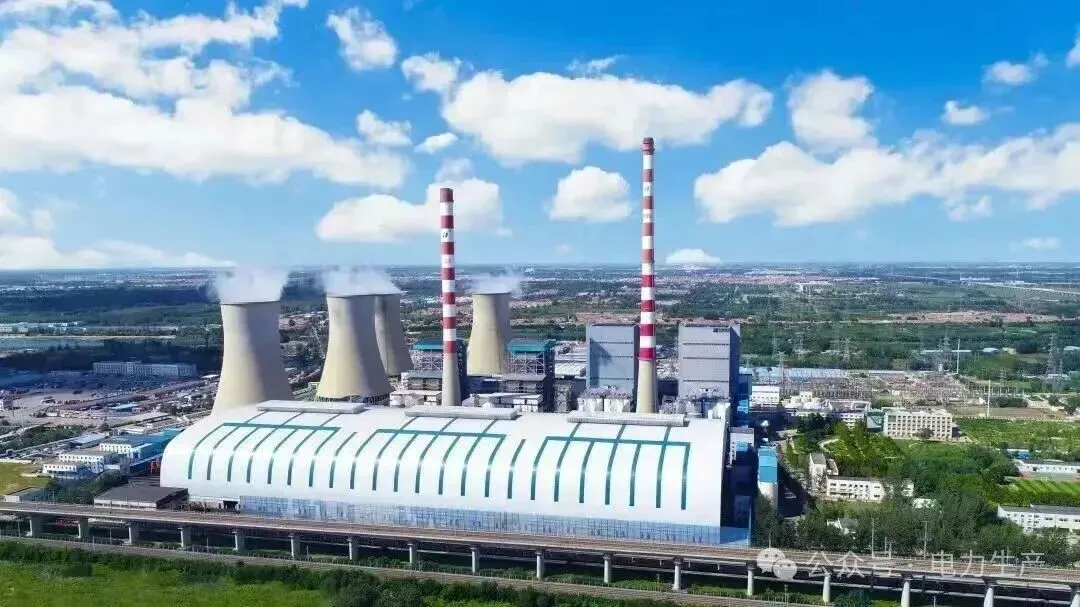

这个项目值得关注,得从杨柳青热电厂的底子说起。电厂1971年建厂,最初是燃油机组,1997年关停后陆续上了四台30万千瓦燃煤抽汽供热机组,三、四期分别在1999年和2007年投运。现在要做的,是用更大容量、更高参数的新机组把这四台老机替下来。
按照公开规划信息,五期工程拟建设2×660MW超超临界燃煤供热机组,同时预留1×660MW方案比选空间。超超临界意味着主蒸汽参数更高,单位发电煤耗能压下来一截,供热能力也比现役30万机组强出不少。环保配套上会同步上超净排放,粉尘、二氧化硫、氮氧化物的排放浓度限值比老机组低一个量级。

投资规模方面,两台66万千瓦超超临界供热机组加上配套环保、供热管网接入,行业内同类项目动态总投资通常在50亿元上下。杨柳青这个项目具体金额还在可研评审阶段,最终以核准批复为准,但量级不会偏离太远。这笔钱花下去,替代的不只是四台老机的发电容量,还有天津西部城区的供热保障能力。老机组关停后,供热负荷得有新热源顶上,660MW等级机组的抽汽能力恰好能覆盖这个缺口。
从时间线看,可研编制今年5月已由中国电力工程顾问集团华东电力设计院中标,环评报告编制也在9月启动招标。现在可研评审和接入系统这两项收尾,前期手续基本齐了。按照“十五五”期间加快推动的节奏,年内具备启动条件是有可能的。后续值得盯的是核准批复和主机招标,那才是真正动土的节点。
