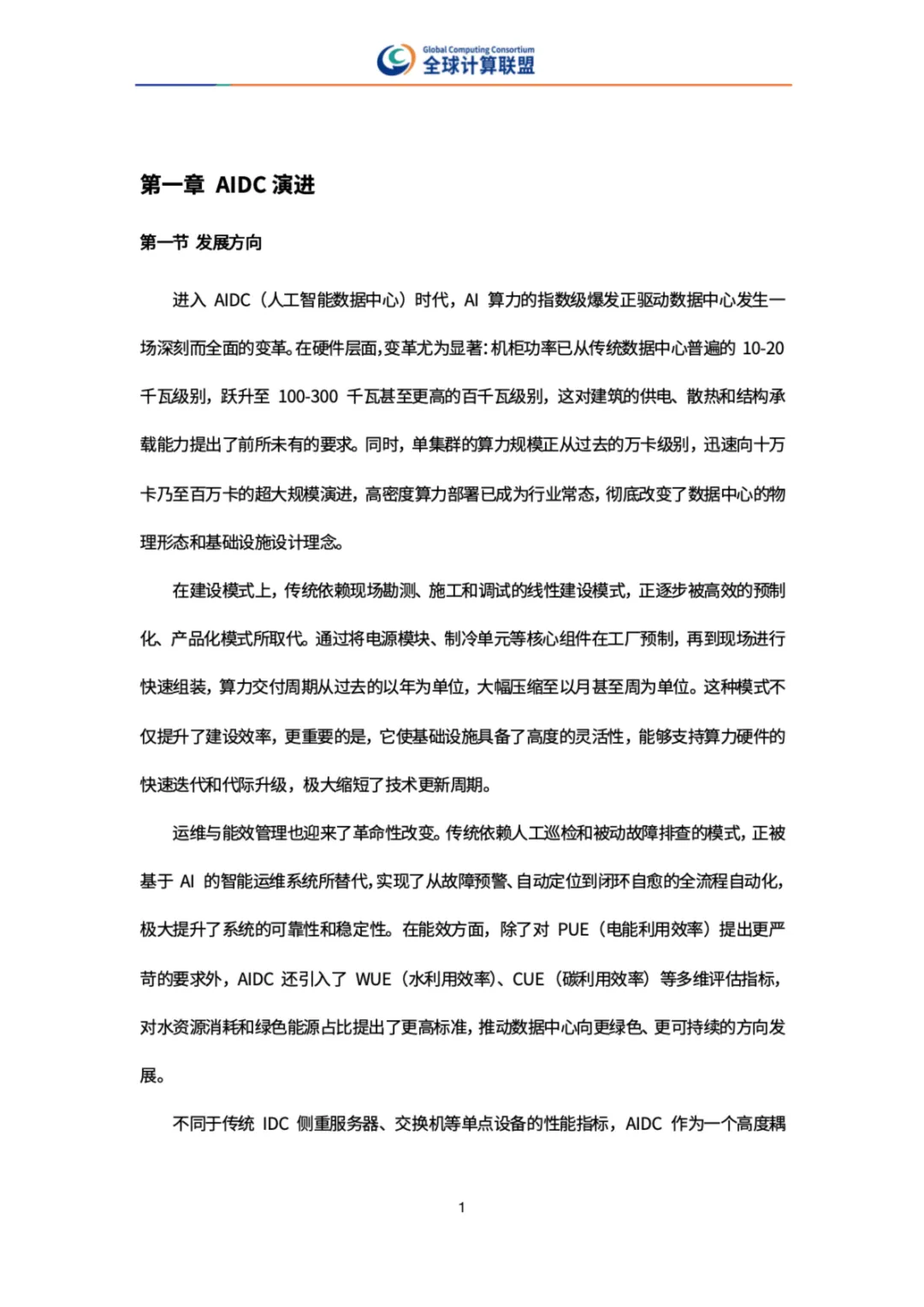

机柜功率从10至20千瓦跳到100至300千瓦,单集群从万卡冲向十万卡、百万卡。全球计算联盟今年9月发布《新一代AIDC定义与实践研究报告》,把这场跃迁拆成六个可量化指标——单机柜功率、集群规模、交付速度、弹性兼容、运维方式、综合能效,并据此给AIDC划出代际分界。
为什么现在要立尺子

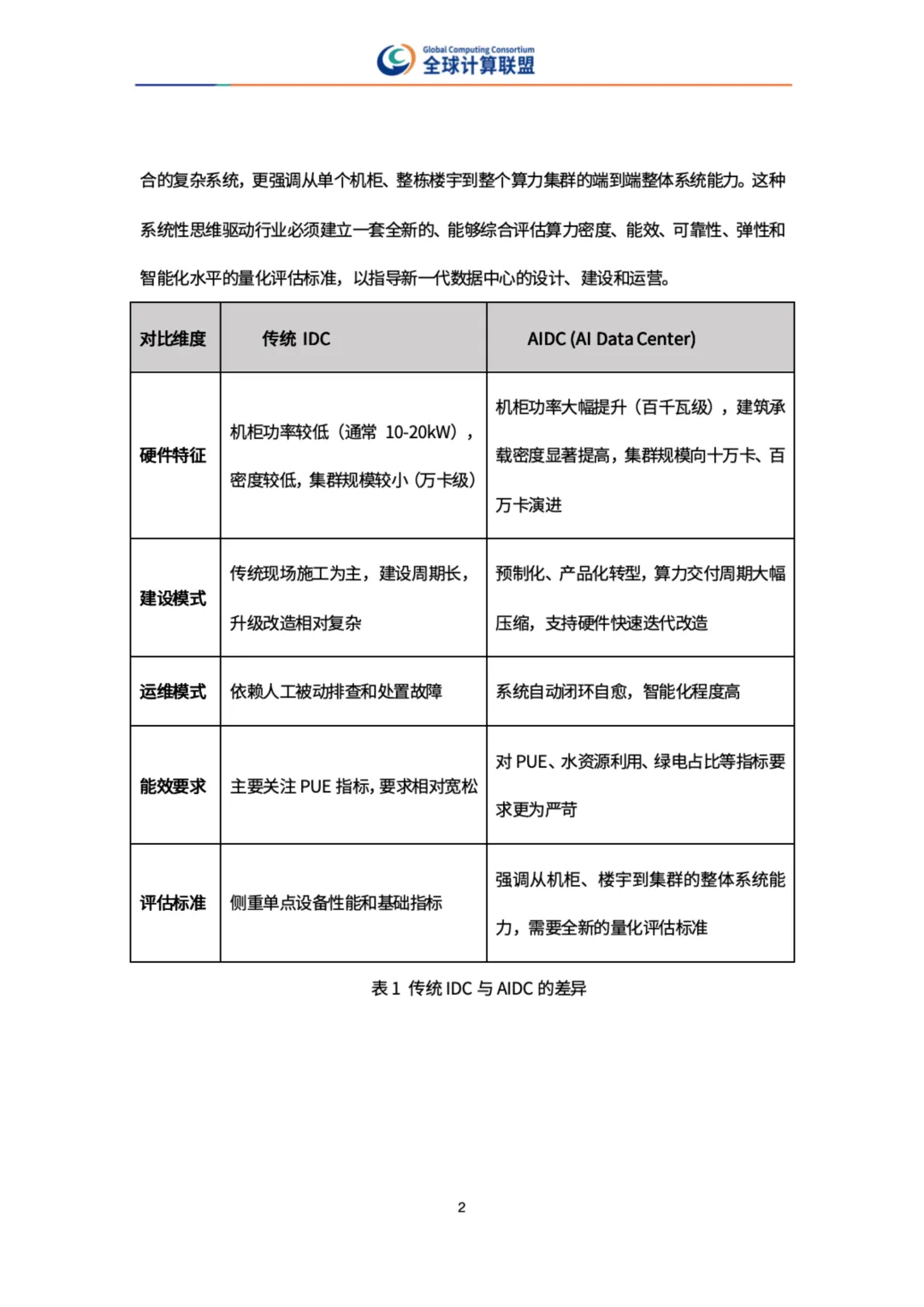

AIDC(人工智能数据中心)眼下不缺定义,缺的是统一的量法。报告判断:单凭产品型号、建筑外观或企业概念去定义新一代AIDC,只会造成概念混淆,缺一把横向对比的标尺。解法是借鉴移动通信的划代思路——3G、4G、5G的代际边界靠速率、时延、连接数这些量化参数划定,代际升级不以单一设备改动作标志,而是整套系统能力的跨越。AIDC同理:不是换一批更快的机器,而是机柜、楼宇、集群、建设交付、改造兼容、运维、能效的系统性跃迁。

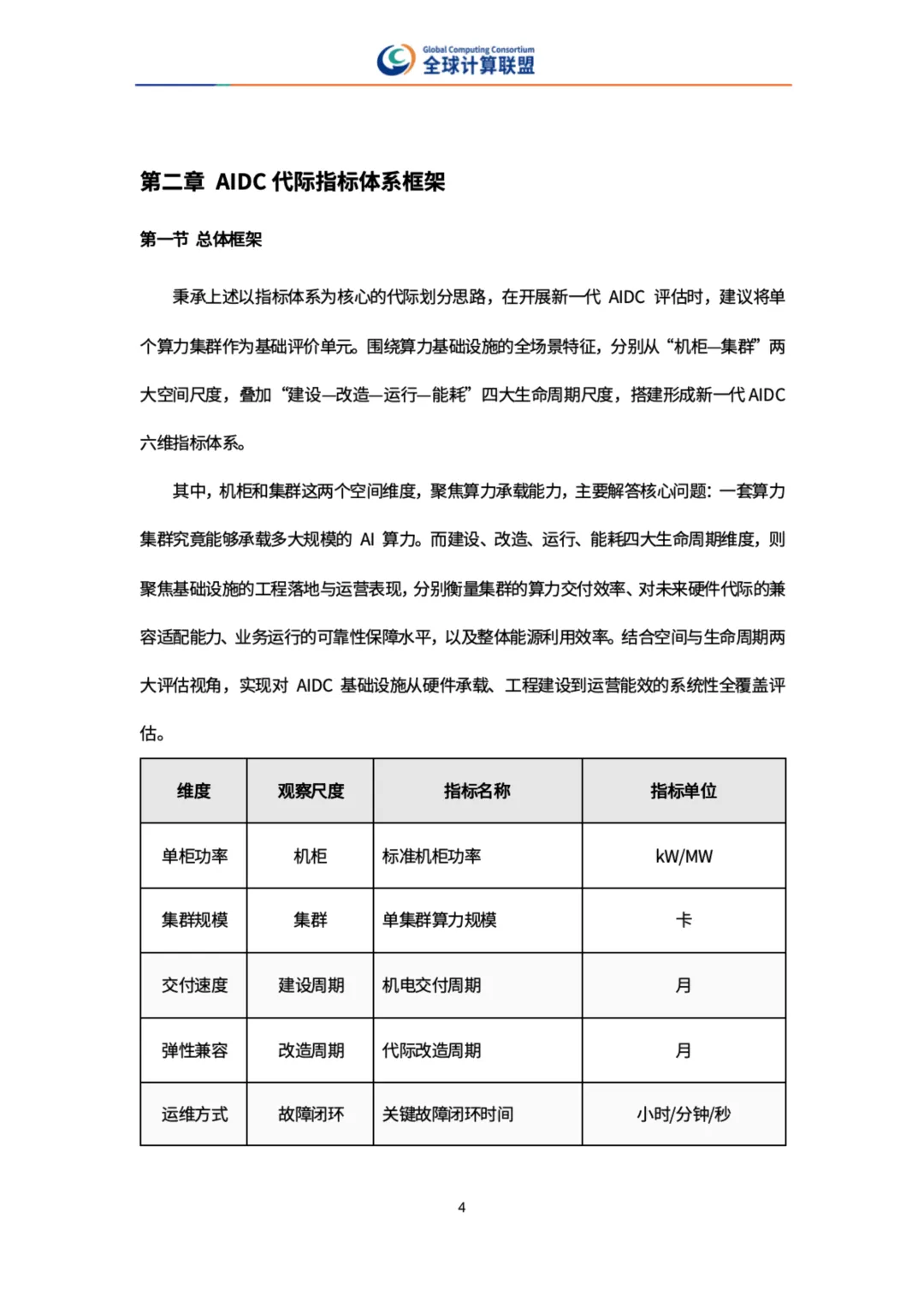

六把尺子,最硬的几条

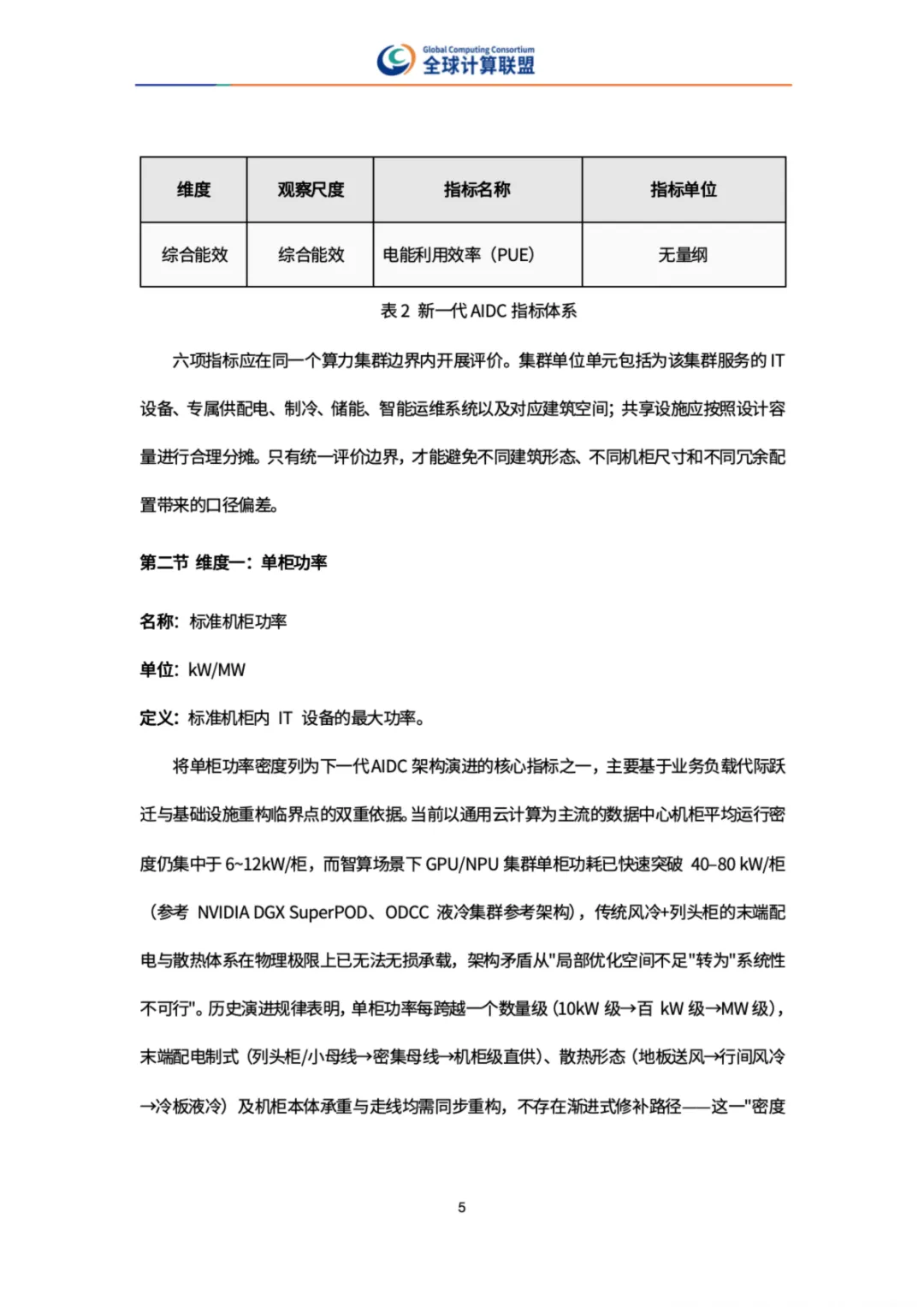

单机柜功率是分水岭。通用云计算机房平均6至12千瓦/柜,智算GPU集群的单柜功耗已突破40至80千瓦。报告的点很直接:单机柜功率每跨越一个数量级,配电制式、散热形态、机柜承重全部同步重构,不存在渐进式修补路径。

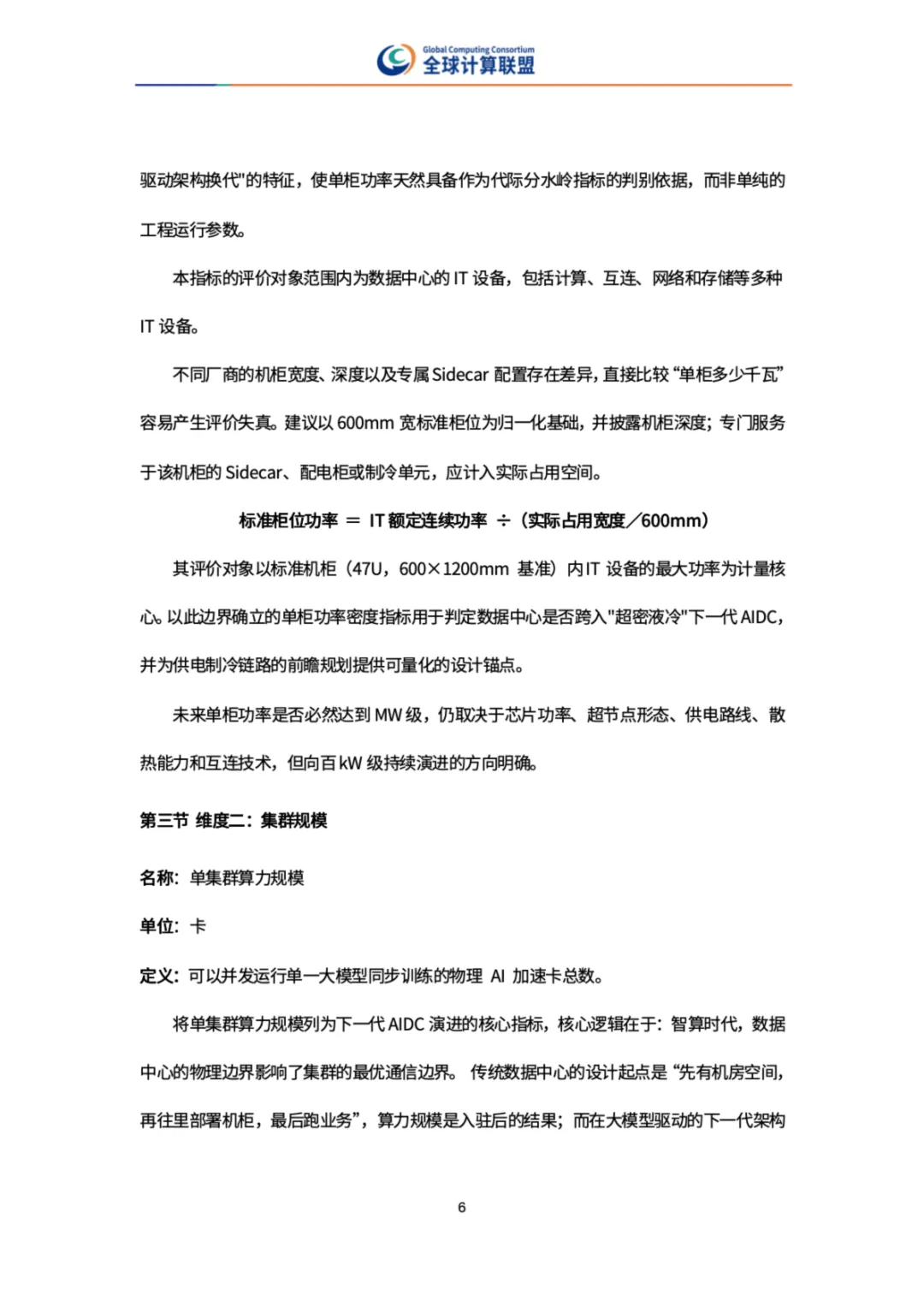

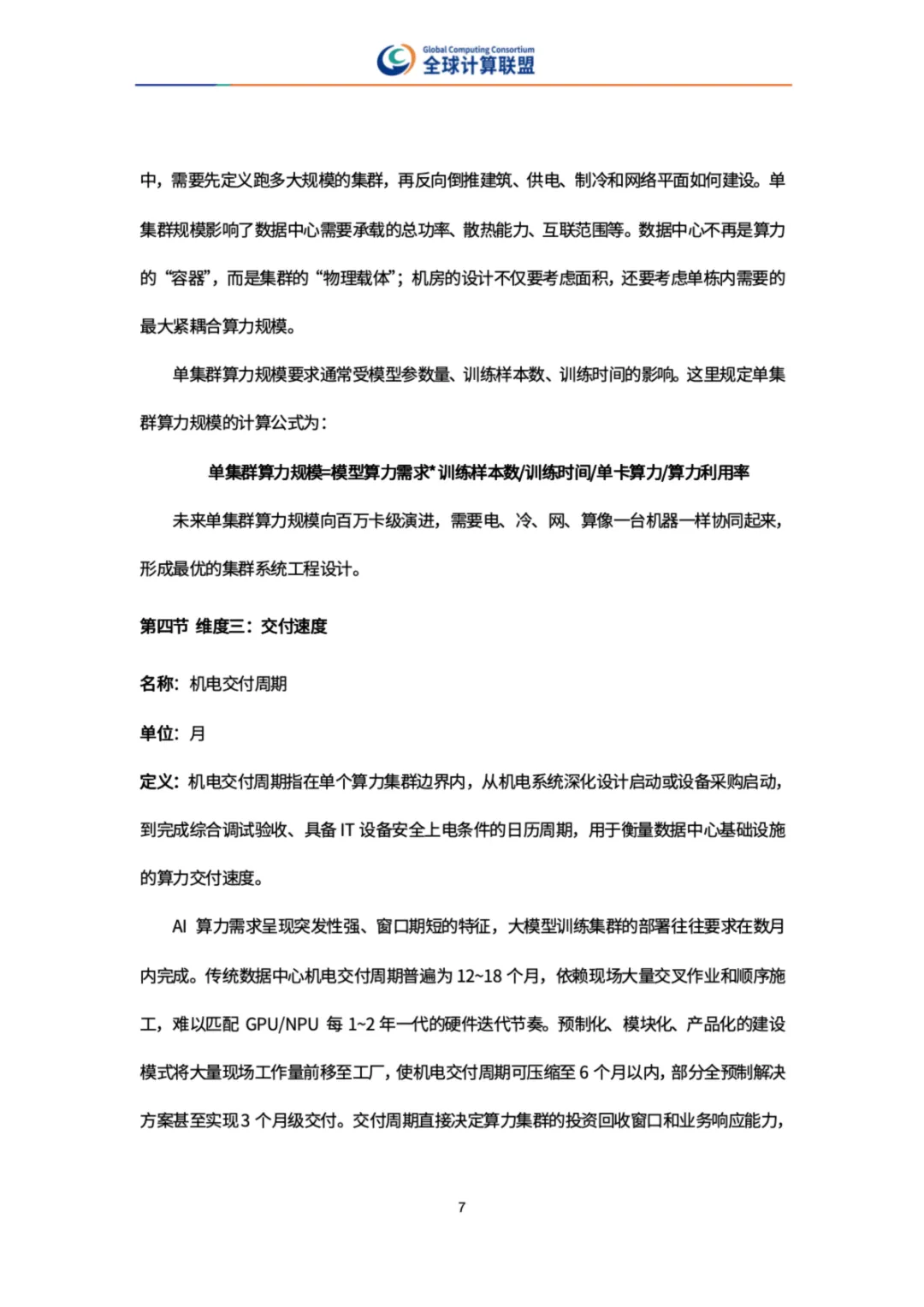

集群规模改的是设计逻辑。传统数据中心"先有机房空间,再部署机柜,最后跑业务";大模型驱动下顺序反转——先定多大规模的集群,再反向倒推建筑、供电、制冷和网络。数据中心不再是算力的容器,而是集群的物理载体。

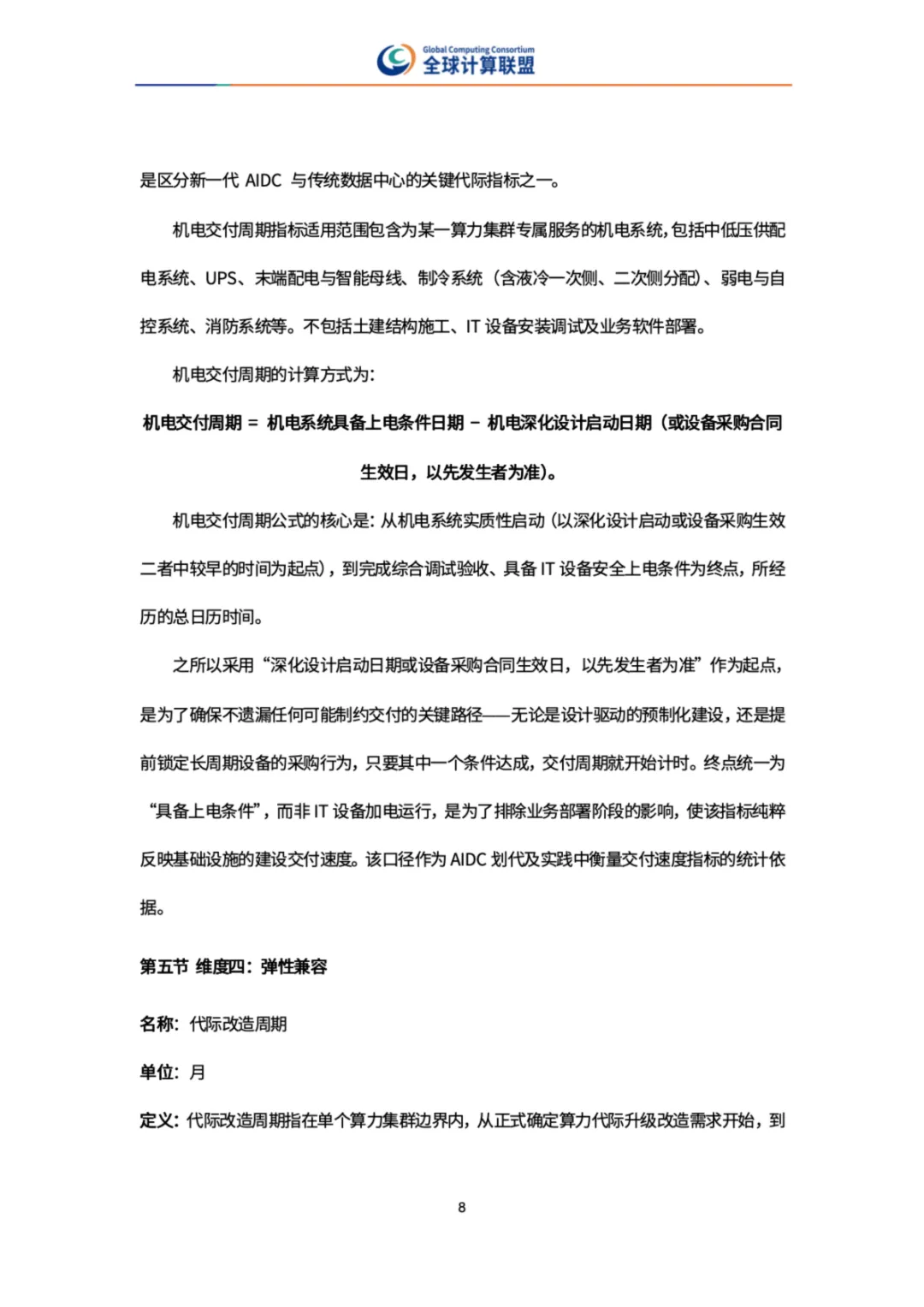

交付速度决定投资回收窗口。传统机电交付周期12至18个月,而GPU硬件每1至2年迭代一代,算力需求的窗口期以月计。预制化、模块化把周期压到6个月内,部分方案已做到3个月级。

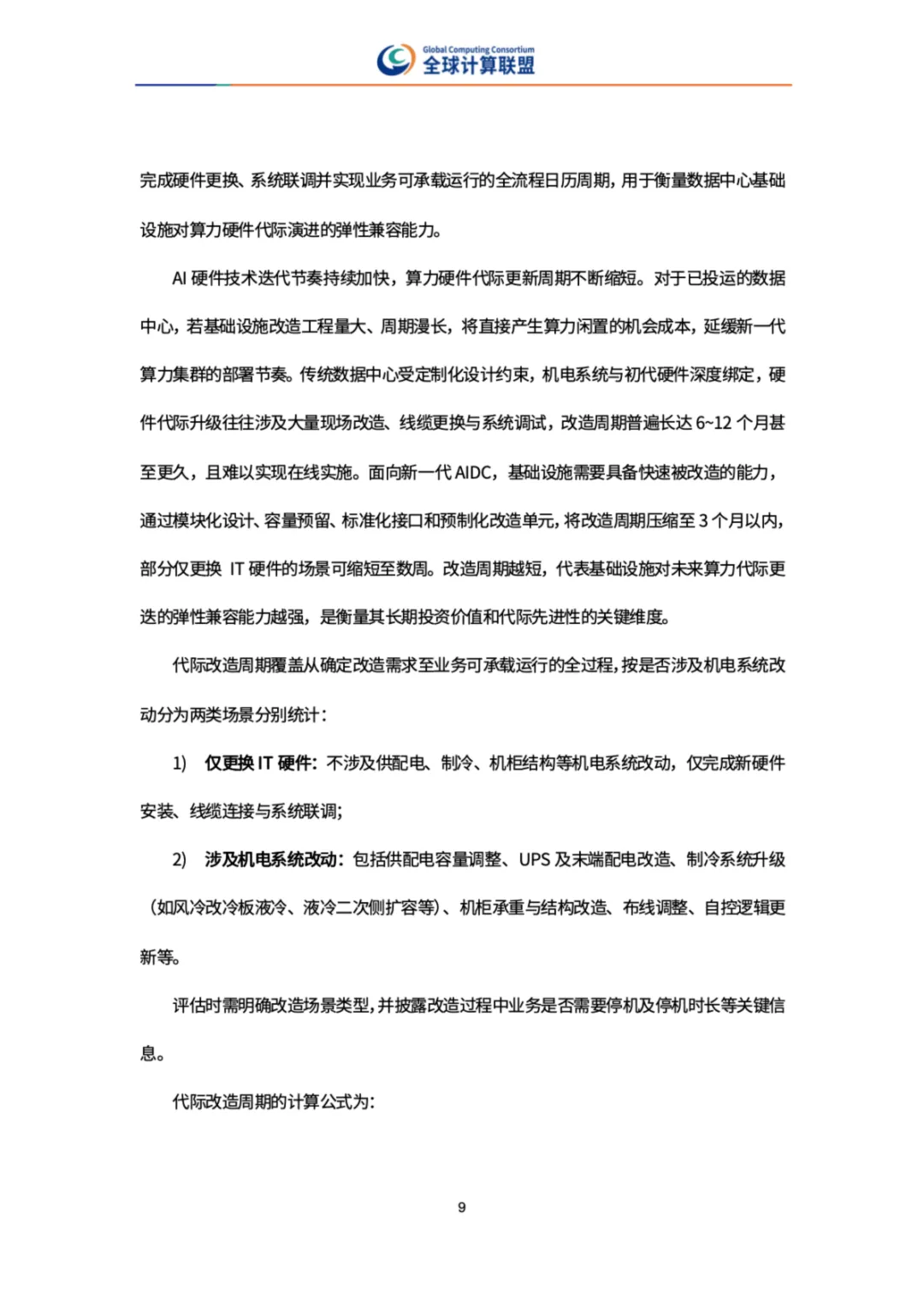

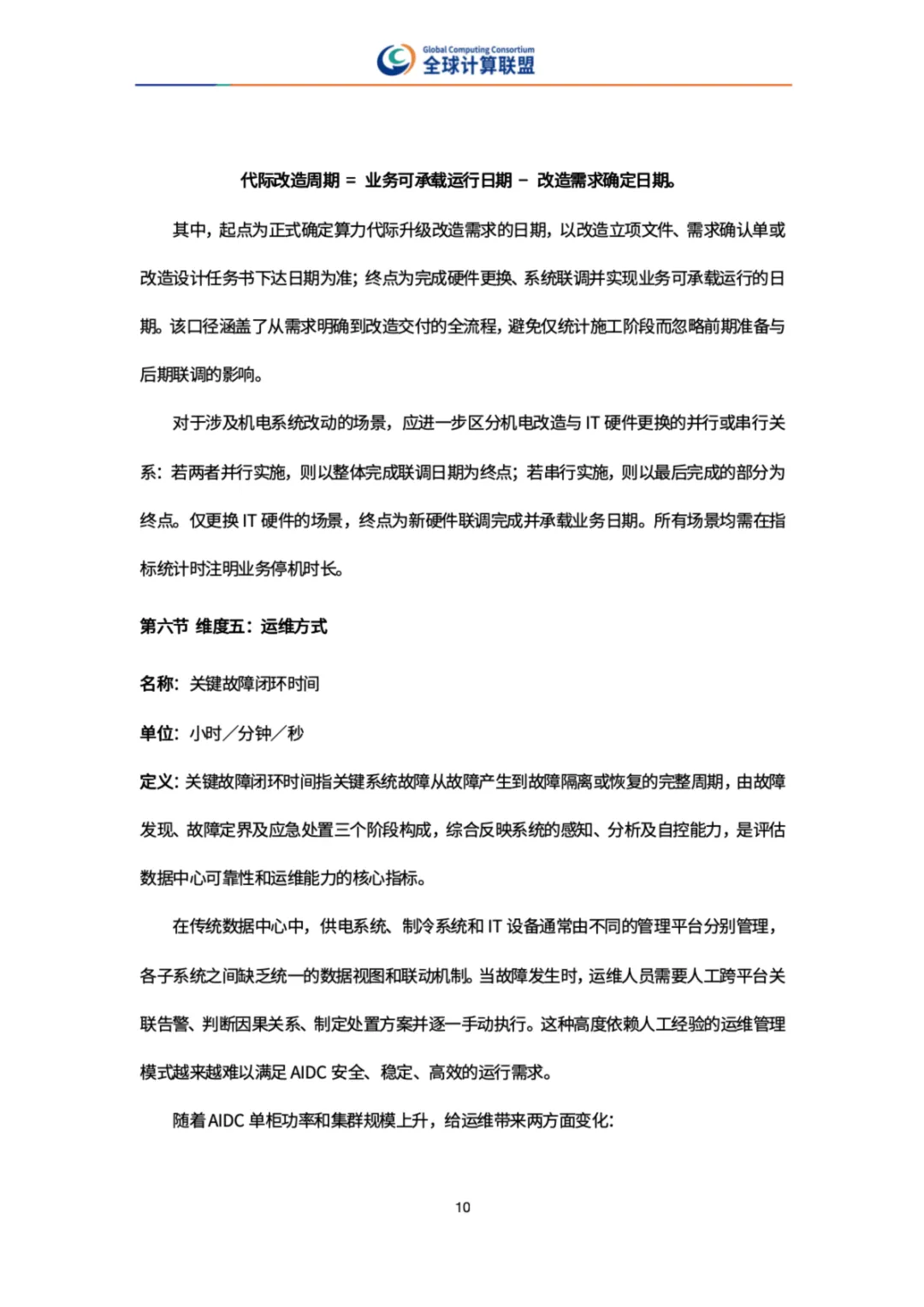

弹性兼容最容易被忽视,却衡量基础设施的长期价值。传统改造普遍6至12个月起步,新一代AIDC要求压到3个月以内,仅更换IT硬件的场景缩至数周。改造越快,代际更迭的沉没成本越低。
运维和能效:从人盯到自愈

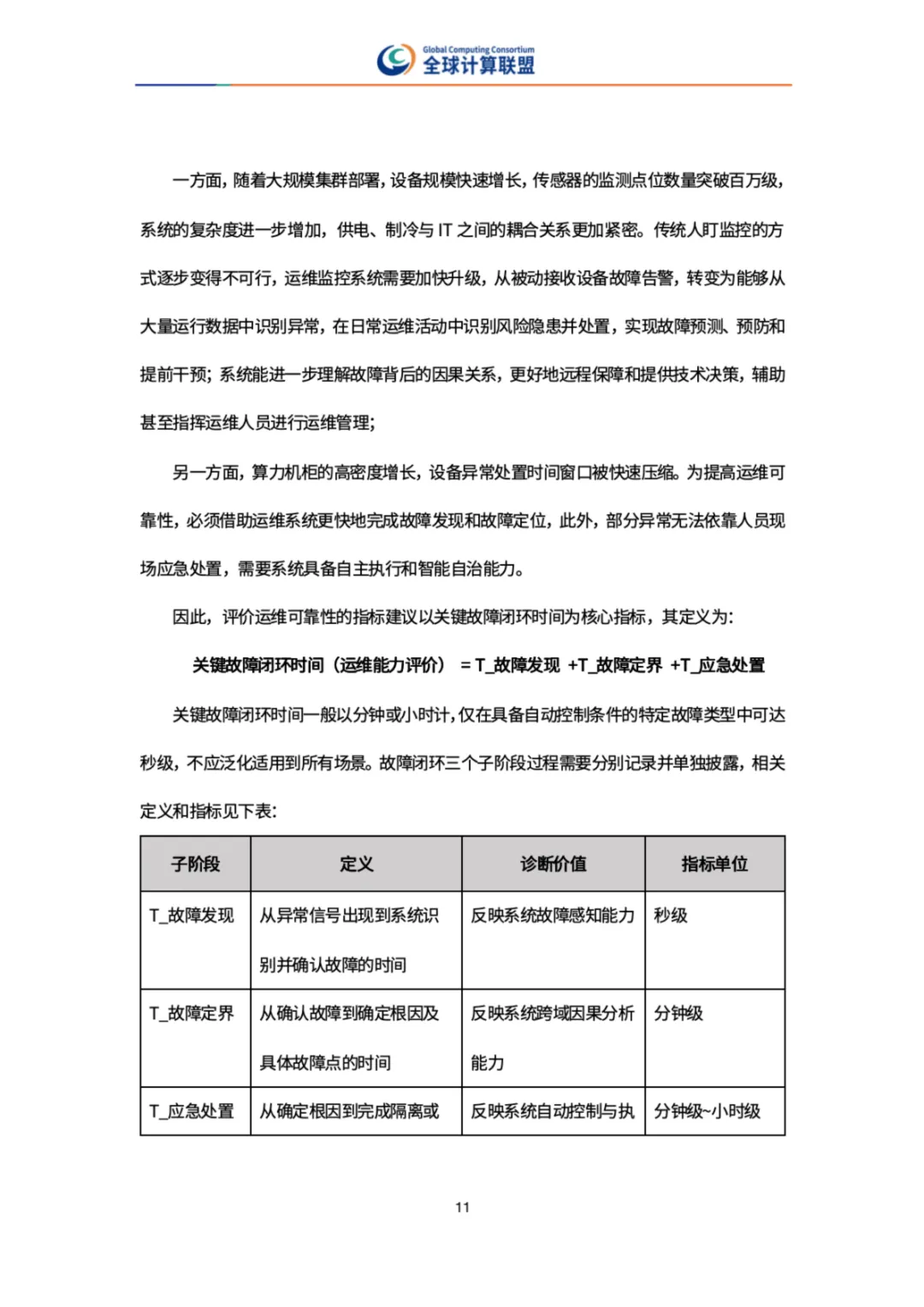

运维维度的指标是关键故障闭环时间,拆成三段:故障发现(秒级)、故障界定(分钟级)、应急处置(分钟至小时级)。单柜功率和集群规模上来后,监测点位突破百万级,靠人巡检已不现实。但报告没夸大自动化:自动闭环率到不了100%,需要物理介入的故障始终存在,方向是逐步提升而非追求绝对值。

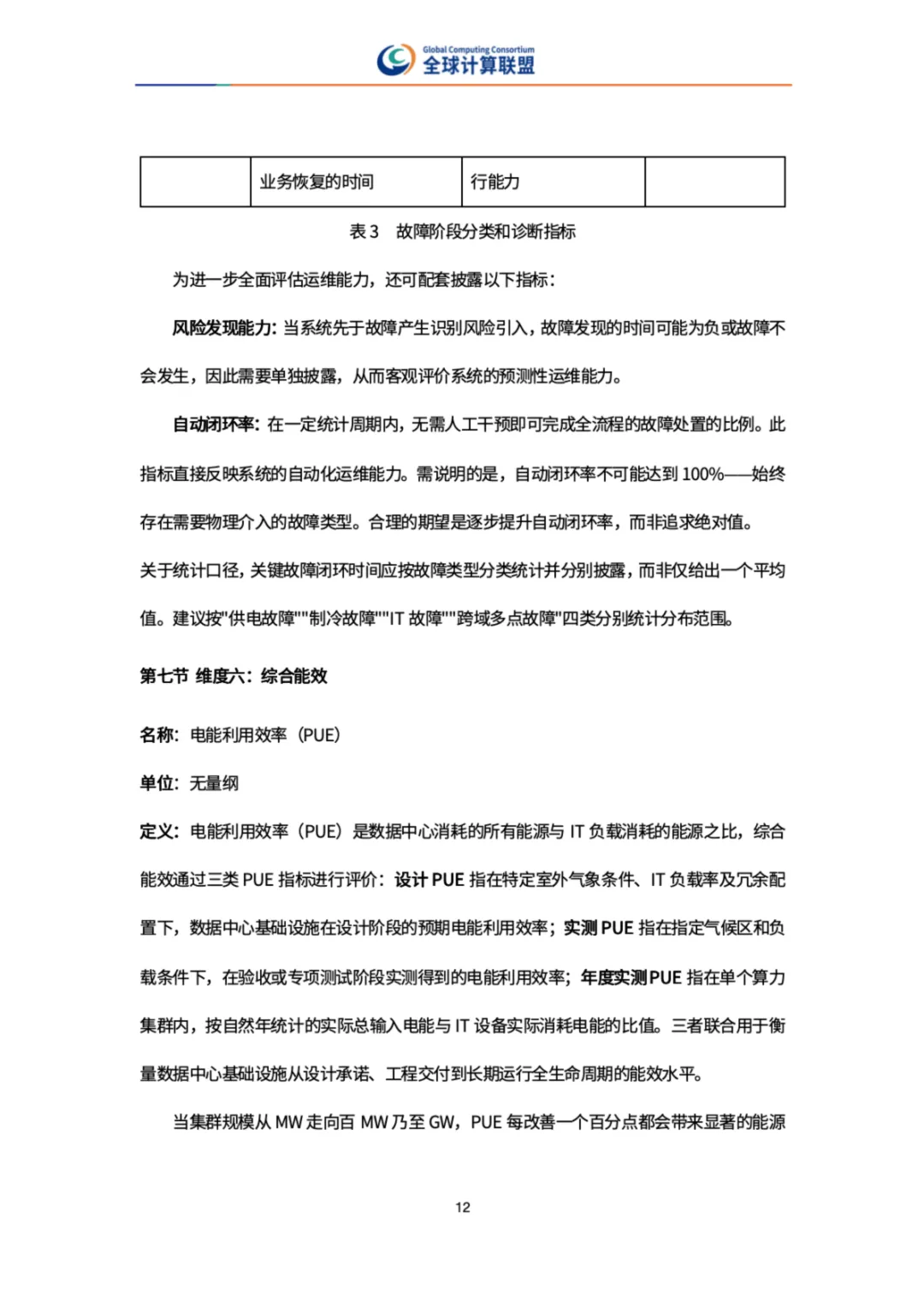

能效维度回到PUE。100兆瓦IT负载下,PUE从1.35降到1.25,一年省电约8700万度。报告强调区分设计PUE、实测PUE、年度实测PUE三种口径——单一设计值无法反映真实能效,既要约束设计承诺,也要考核运行水平。水资源利用效率、碳利用效率作为扩展指标预留。
一张划代表
综合六个维度,报告给出的量级分界是:单机柜功率从十千瓦级、百千瓦级迈向兆瓦级;单集群从万卡级、十万卡级迈向百万卡级;机电交付周期从6至9个月、3至5个月压向1至2个月;改造周期从月级、星期级压向天级;运维从被动响应、主动预防走向自动闭环;PUE从不低于1.3、低于1.2压向低于1.1。报告注明:这些数值是能力量级,不构成强制阈值。
参考架构:3D数据中心
支撑这些数字的落地架构叫3D数据中心,核心是标准重构、分层解耦、立体堆叠。供电池化以12兆瓦产品化POD为最小部署单元,配电层级从3级简到2级,单机柜供电从40千瓦提到300千瓦,并为800伏直流供电留出演进空间;制冷、IT、供电、冷源、备电拆成独立功能层,各自演进互不绑定;建设从现场施工转为工厂预制,土建开工到整体交付10个月,POD主设备到场后3个月交付;运维交给智能体系统,高危场景由机器人接管,目标PUE压到1.15以下。报告也留了口子:3D数据中心是参考架构而非唯一路线,其他路径达到同等指标同样算新一代。
尺子先行,结论靠验证
这份报告真正要解决的不是"AIDC是什么",而是"AIDC怎么量"。六个指标不设强制门槛,下一步靠标杆项目实测校正,再逐步形成团体标准与评价认证。对产业来说,先有统一的量法,才有统一的比法——客户选方案、投资方评资产、建设方拼交付,都从这把尺子开始。
本文基于全球计算联盟《新一代AIDC定义与实践研究报告V0.8》撰写,详细内容请查阅原文。
