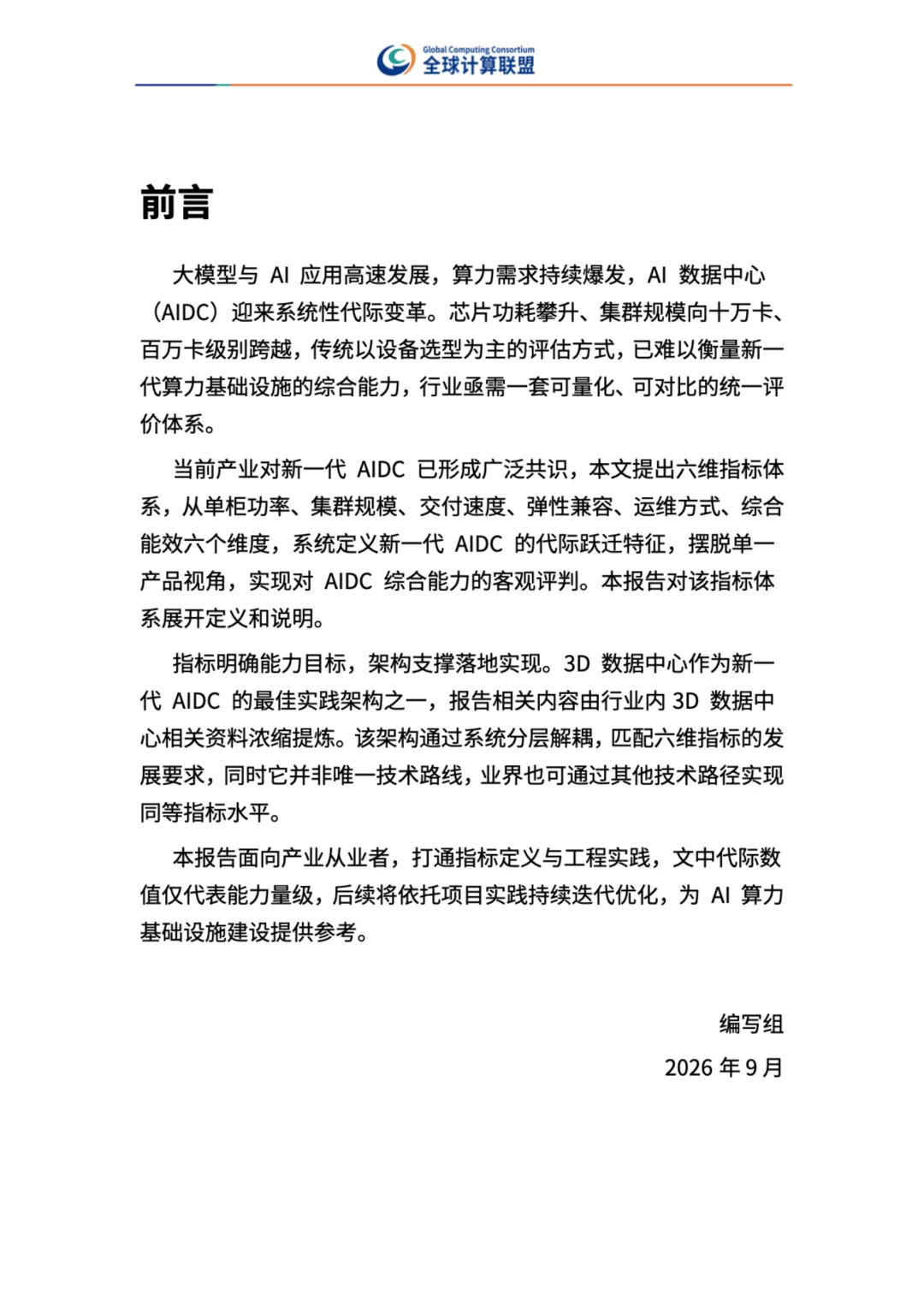

导读:调研显示,这份新一代 AIDC 定义与实践研究报告成稿于 2026 年 9 月,由全球计算联盟编制,围绕 AI 算力数据中心的代际跃迁,搭建一套可横向对比的六维评价框架。

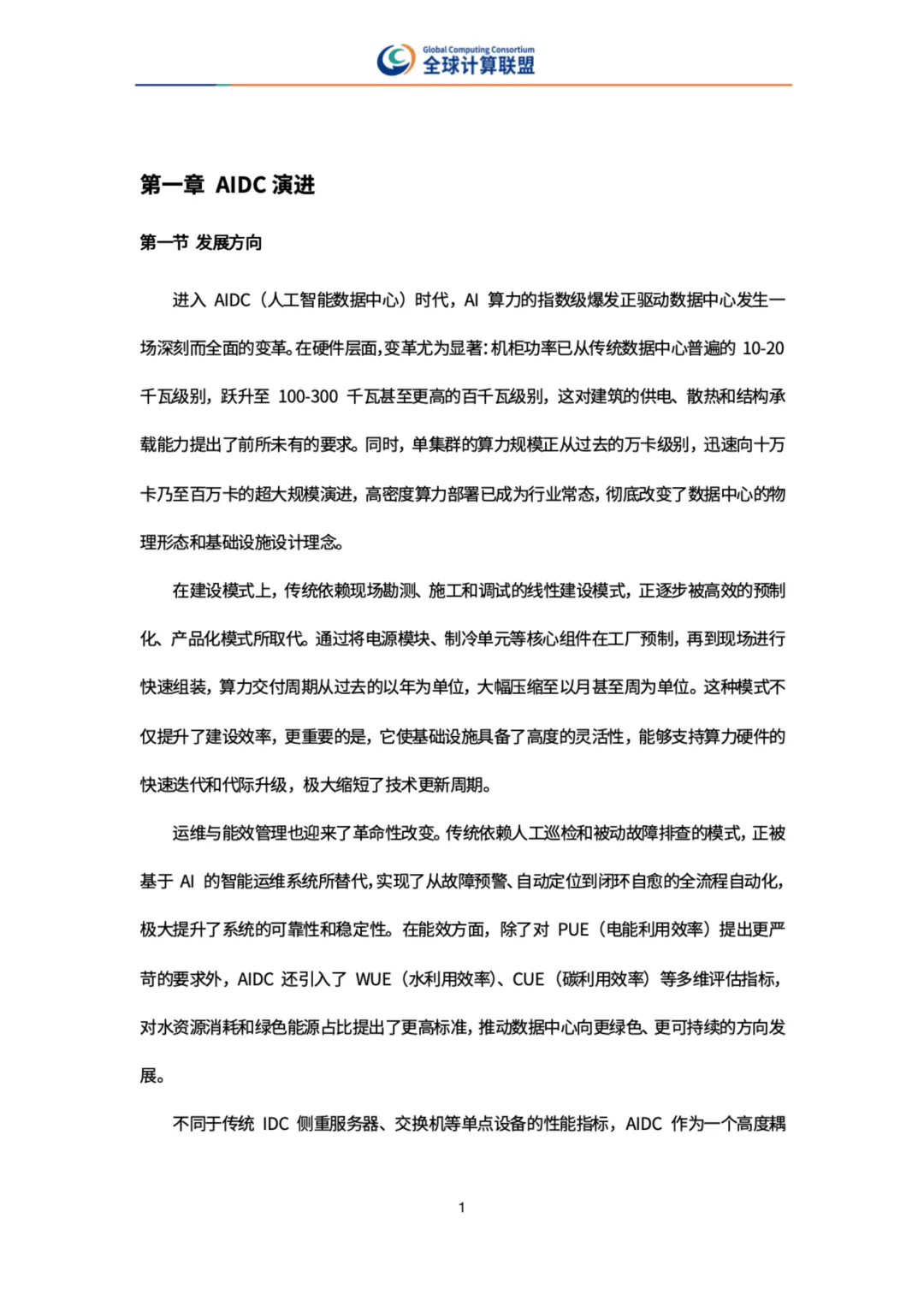

调研显示,传统数据中心机柜功率大多处于 10‑20 千瓦级别,而面向 AI 业务的机柜功耗已经抬升到百千瓦级别,对建筑供电、散热、结构承重带来新的客观要求。
调研显示,算力集群的建设逻辑发生改变,传统模式先建好机房空间,再部署设备承载业务,新一代模式会先确定集群算力规模,反向推导建筑、供电、制冷、网络的配套设计。
调研显示,建设模式层面,过去主要依靠现场勘测施工,现在预制化、产品化模式被更多采用,大量组件在工厂完成预制,运送到现场直接开展组装作业。
调研显示,运维层面,传统方式多依靠人工巡检、被动处置故障,新一代 AIDC 转向智能化系统,覆盖故障识别、定位、闭环处置整套流程,监测传感器点位可以突破百万级。
调研显示,能效评估不再只看 PUE 这一项指标,WUE 水利用效率、CUE 碳利用效率也被纳入评估范围,兼顾电力、水资源以及绿色能源的使用情况。

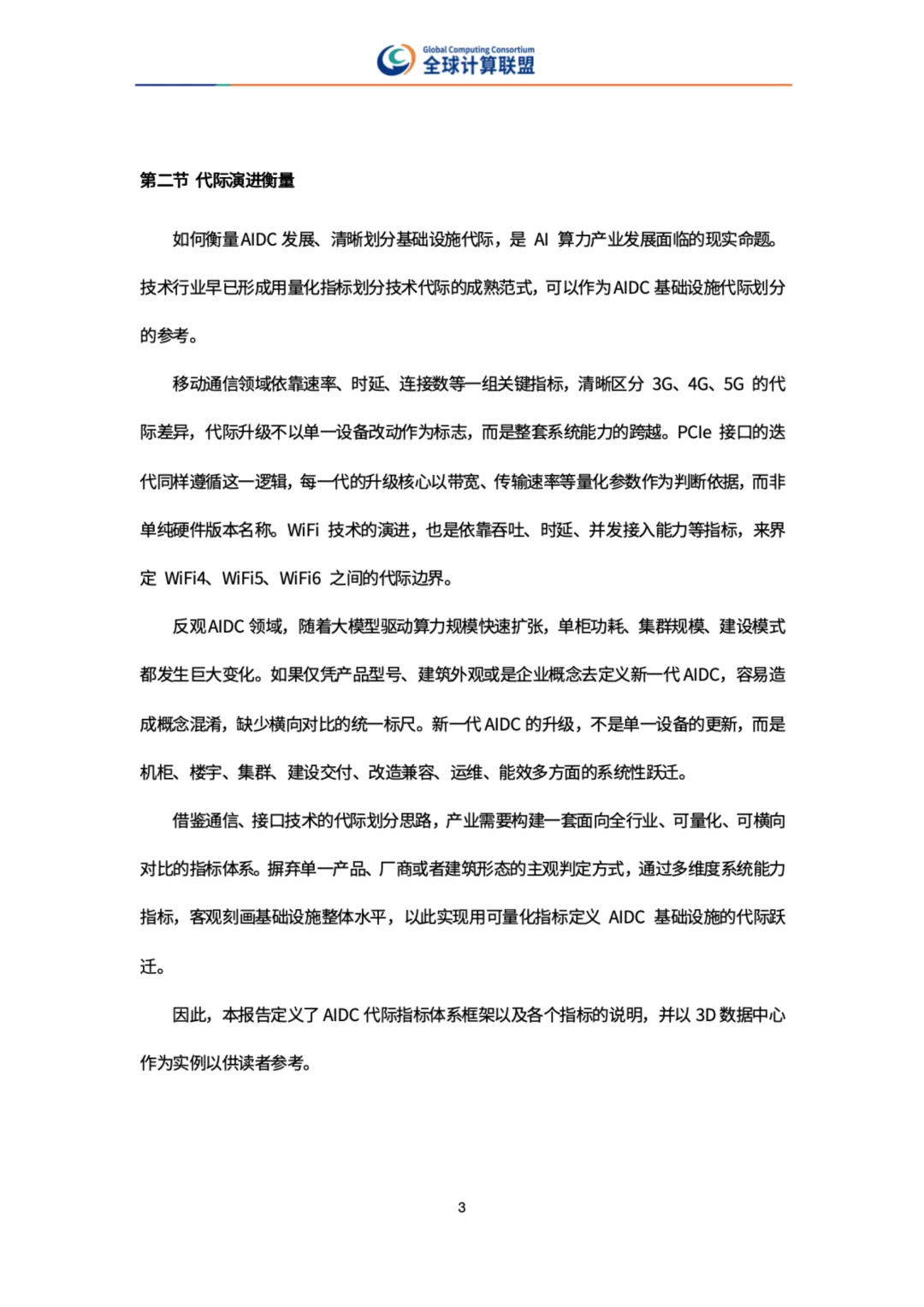

调研显示,报告参考移动通信、PCle 接口、WiFi 的代际划分逻辑,拒绝依靠产品型号、外观概念做判定,选择多维度量化指标来区分基础设施的代际水平。

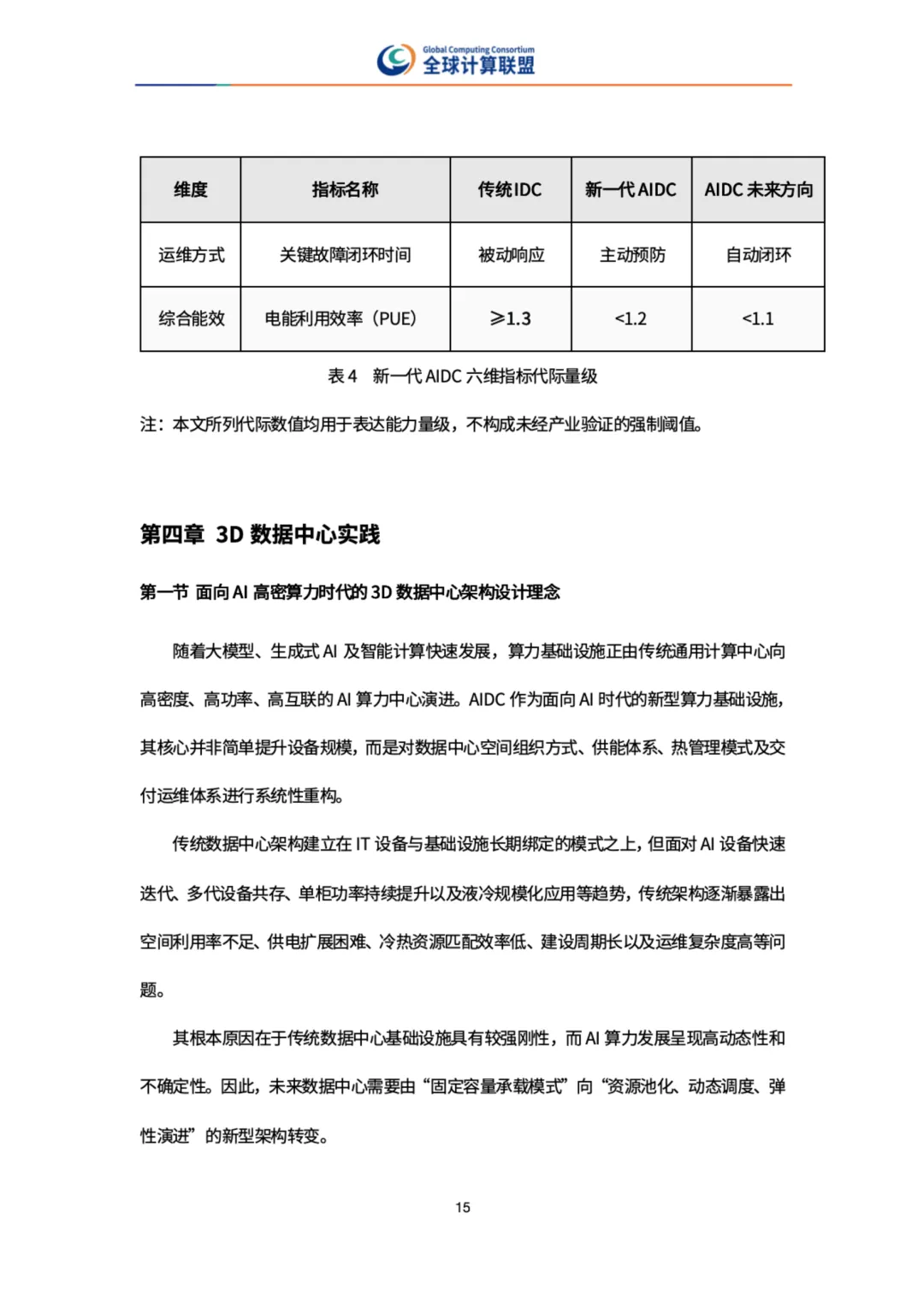

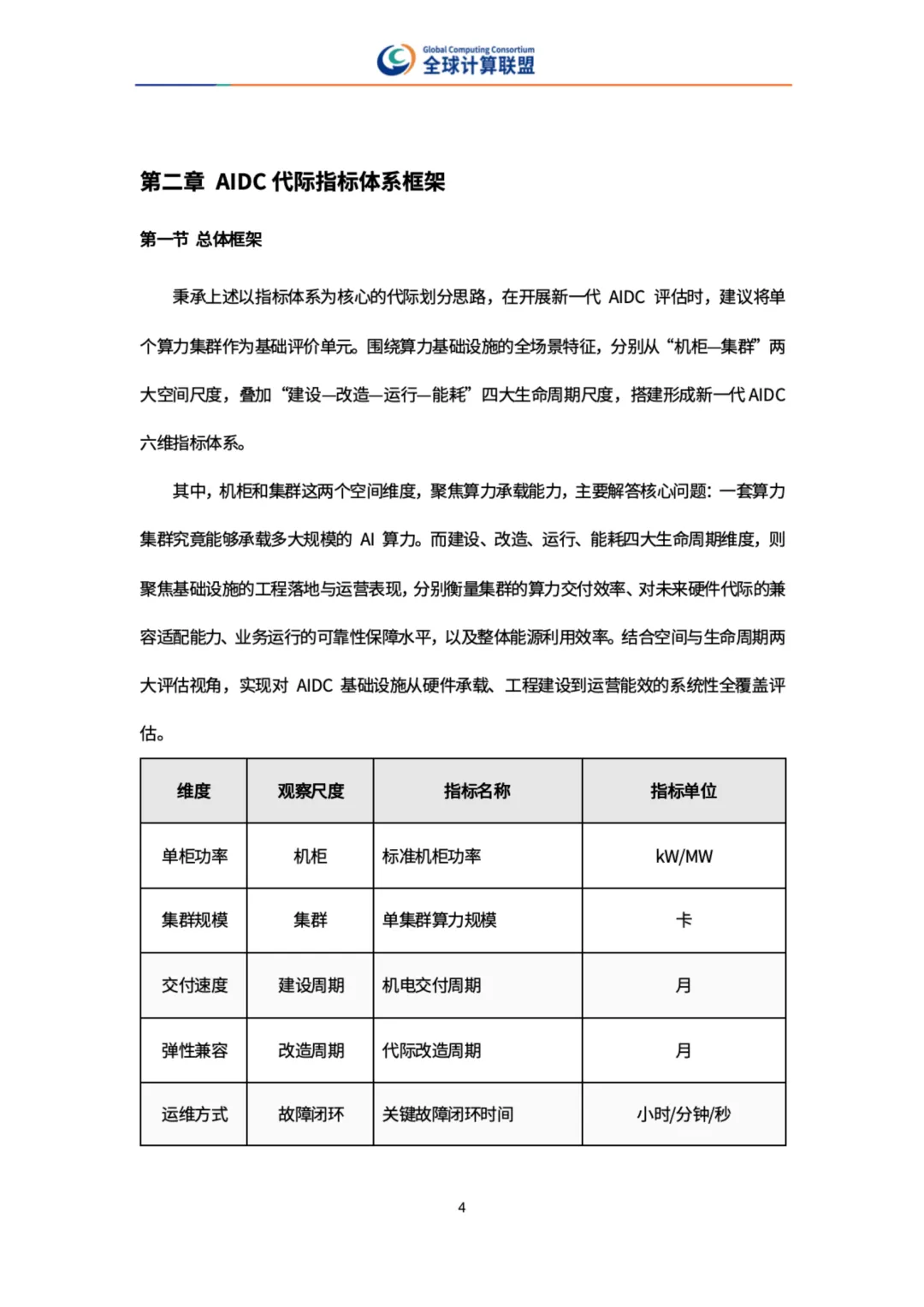

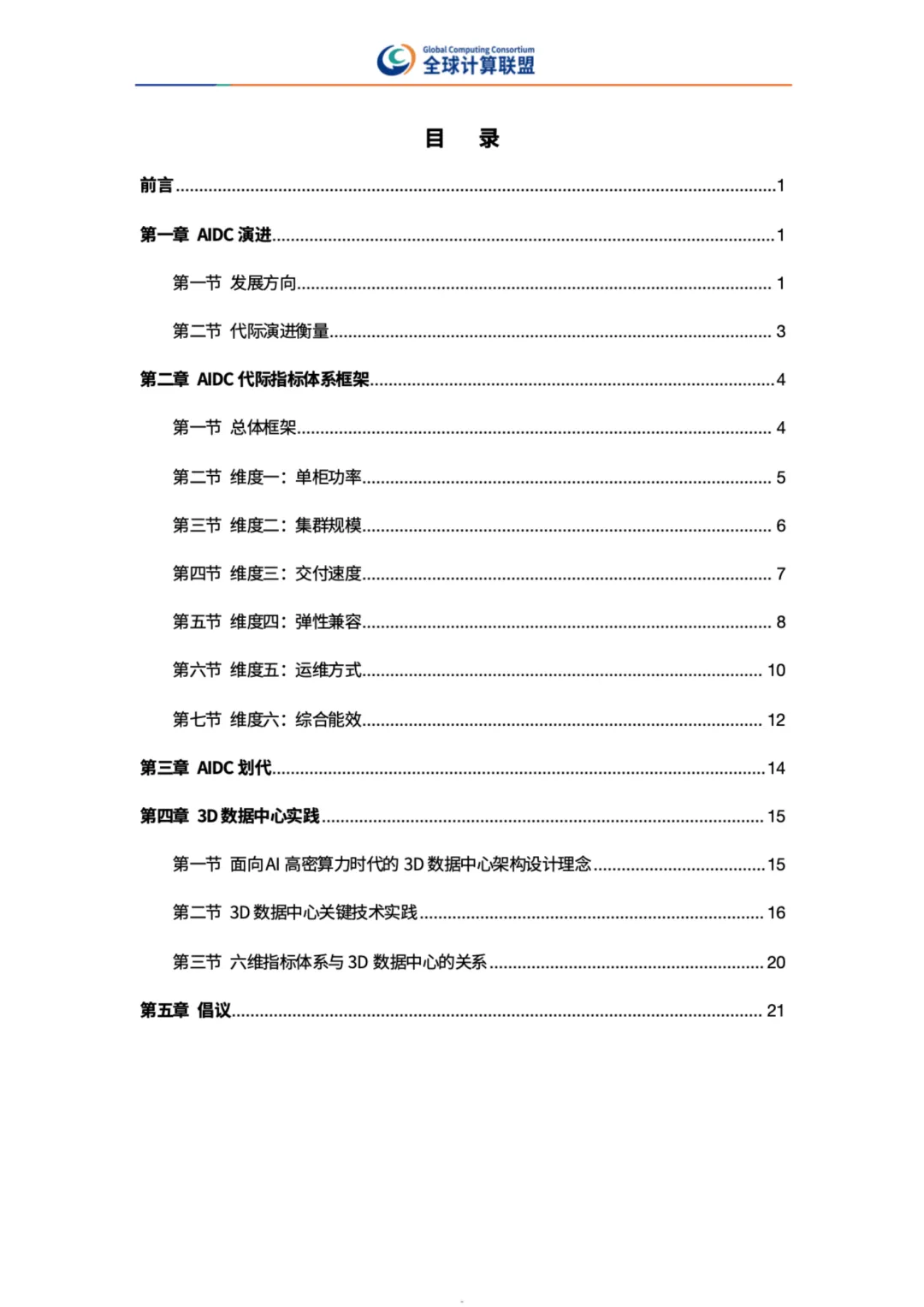

调研显示,整套六维指标体系,以单个算力集群作为评价单元,包含两个空间尺度与四大生命周期尺度,六个指标分别为单柜功率、集群规模、交付速度、弹性兼容、运维方式、综合能效。

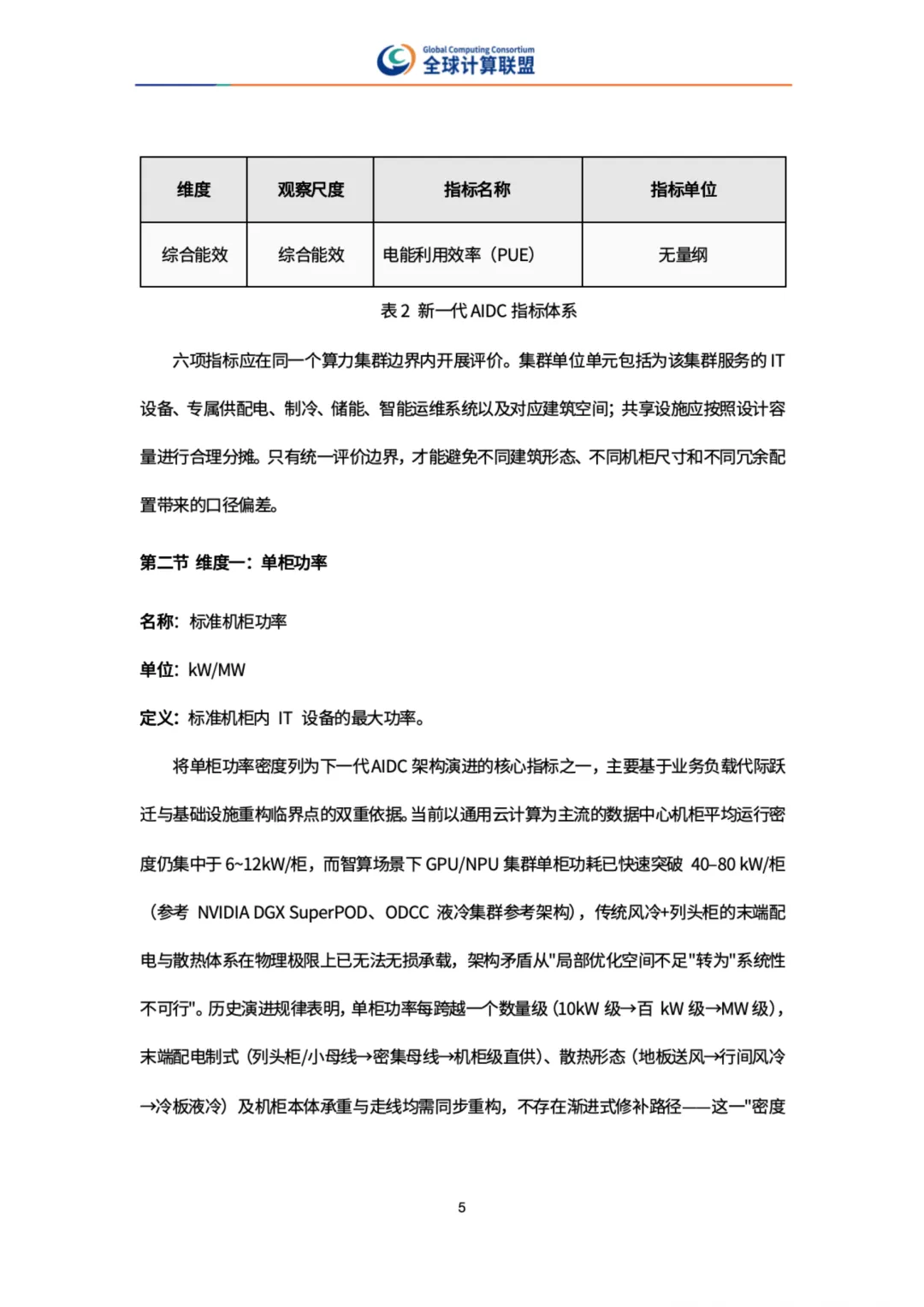

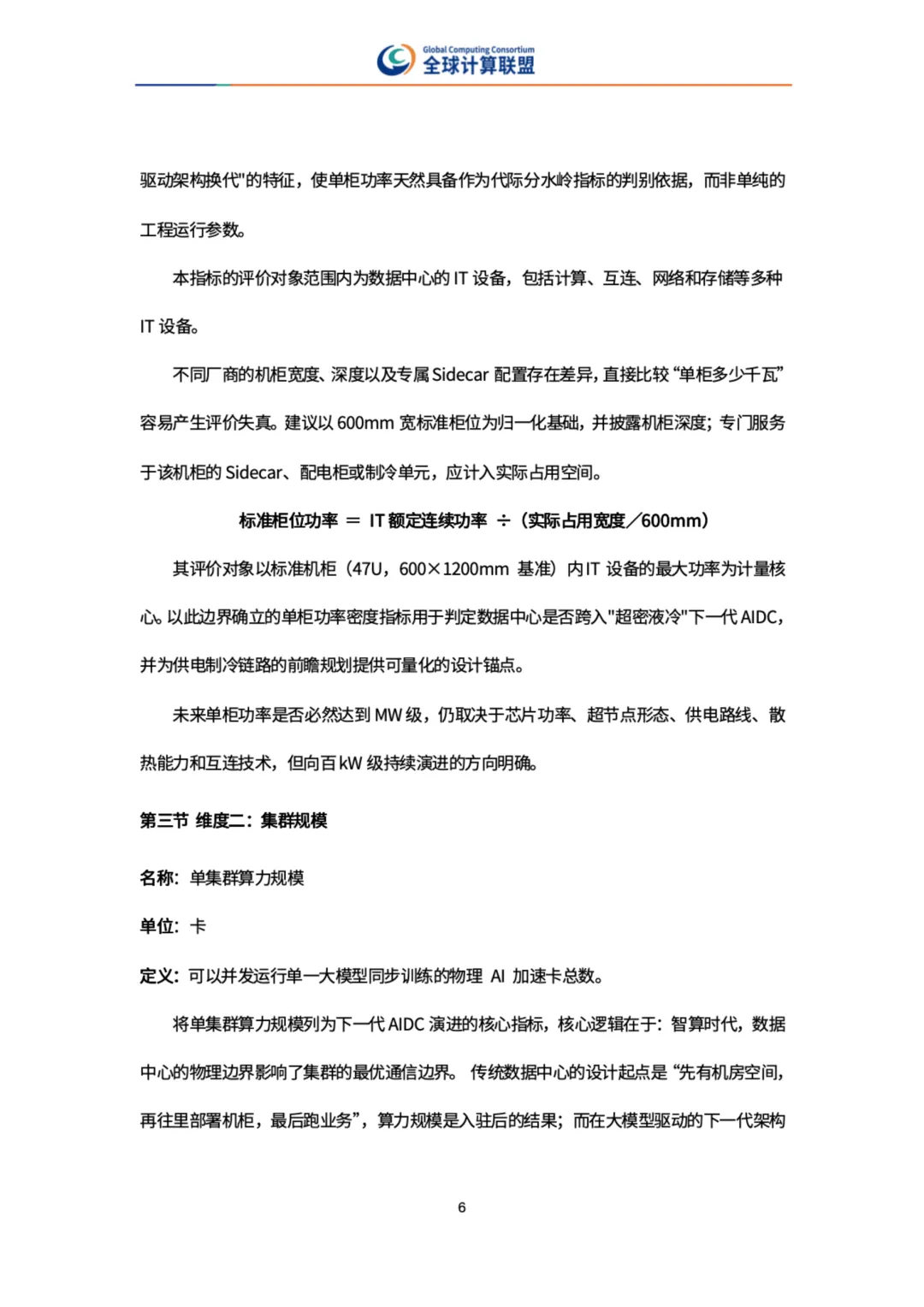

调研显示,单柜功率以 600 毫米宽标准柜位作为归一化基准,把机柜配套的配电、制冷附属单元,一并计入占用空间,规避不同机柜规格带来的对比偏差。
调研显示,集群规模指标统计可以并发运行单一大模型同步训练的物理 AI 加速卡总数,集群会直接影响整套设施总功率、散热条件与互联设计。

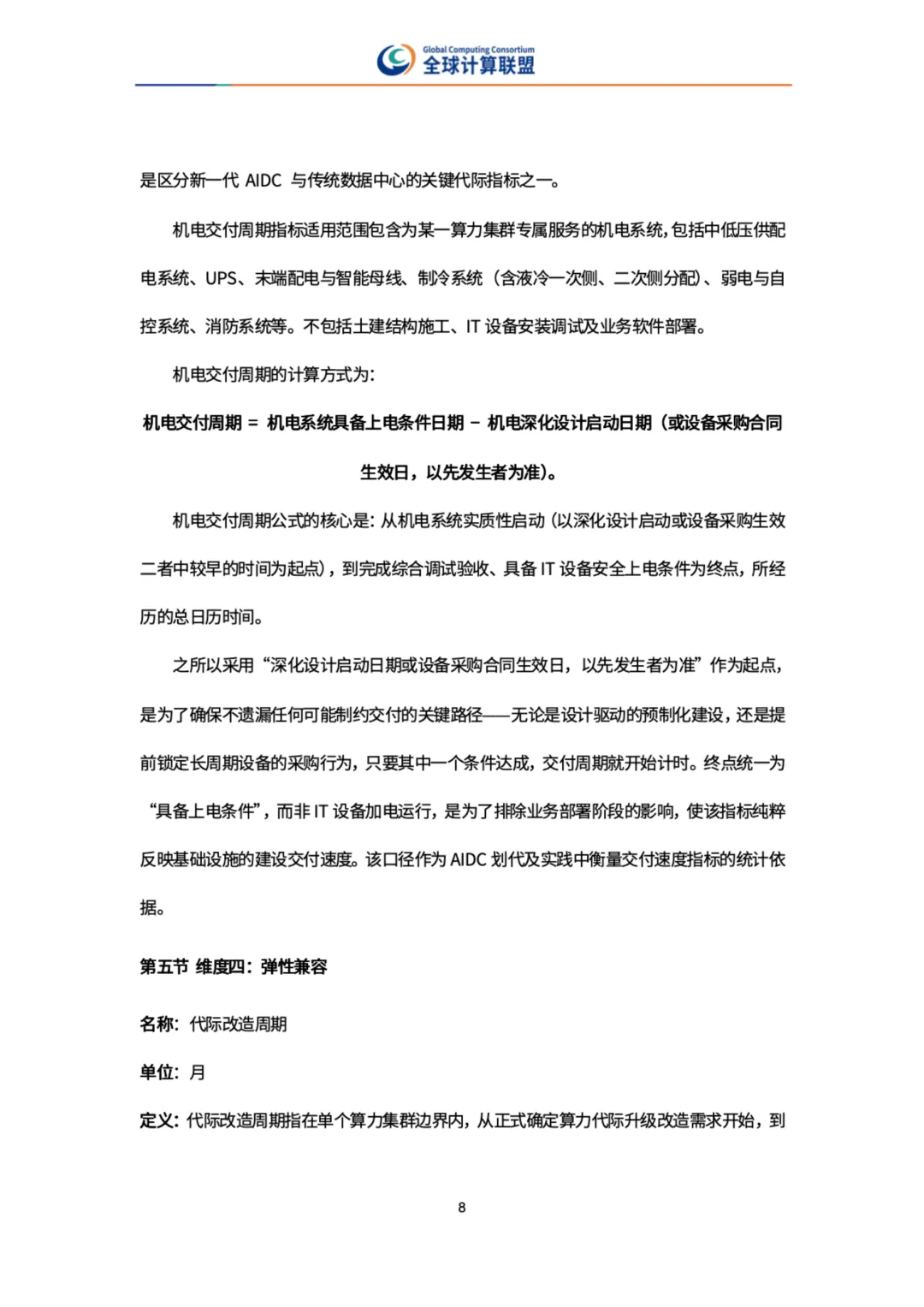

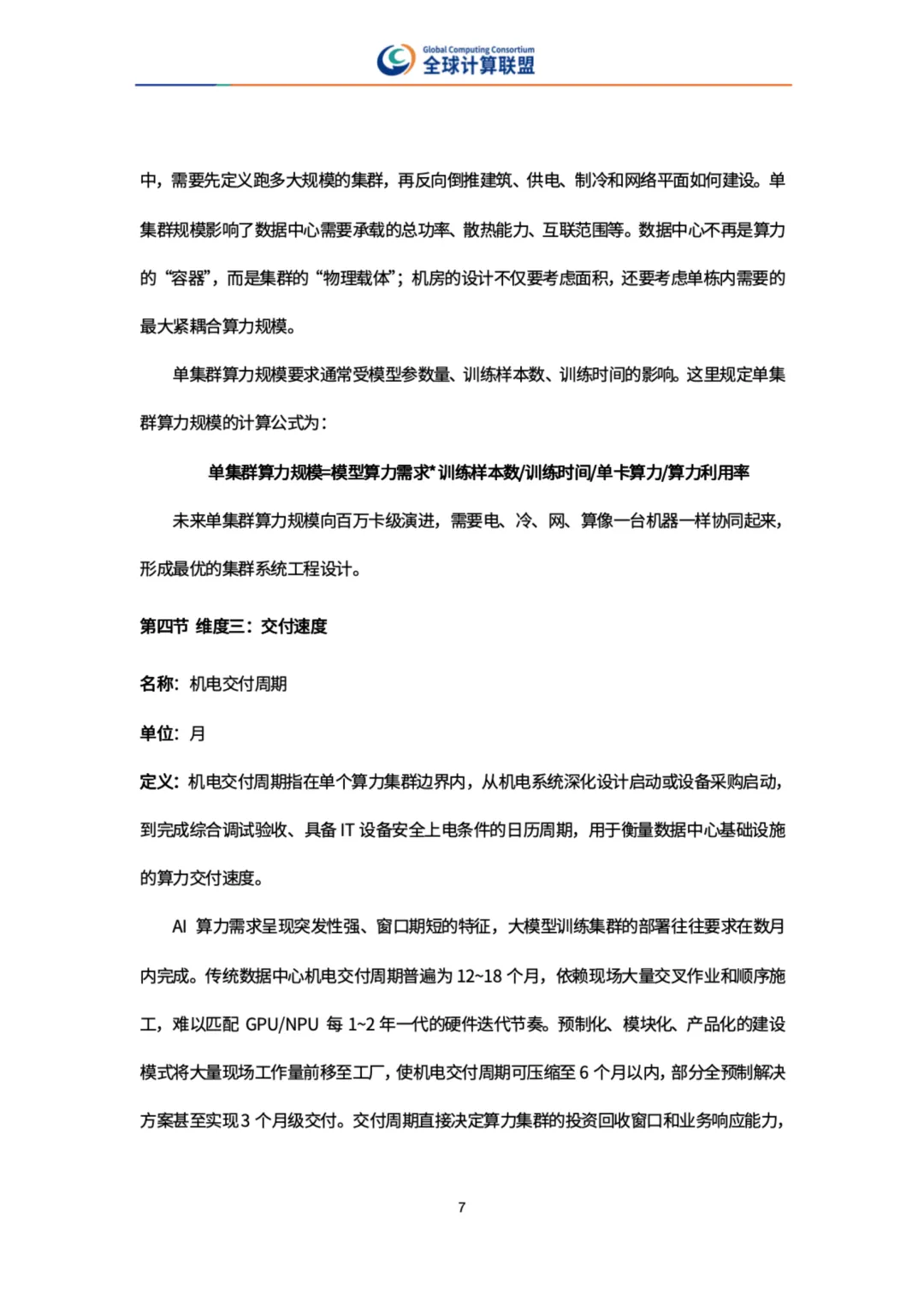

调研显示,机电交付周期统计起点取深化设计启动或者设备采购合同生效较早的一方,终点为完成调试验收、IT 设备具备安全上电的条件,土建施工不计入该周期统计。

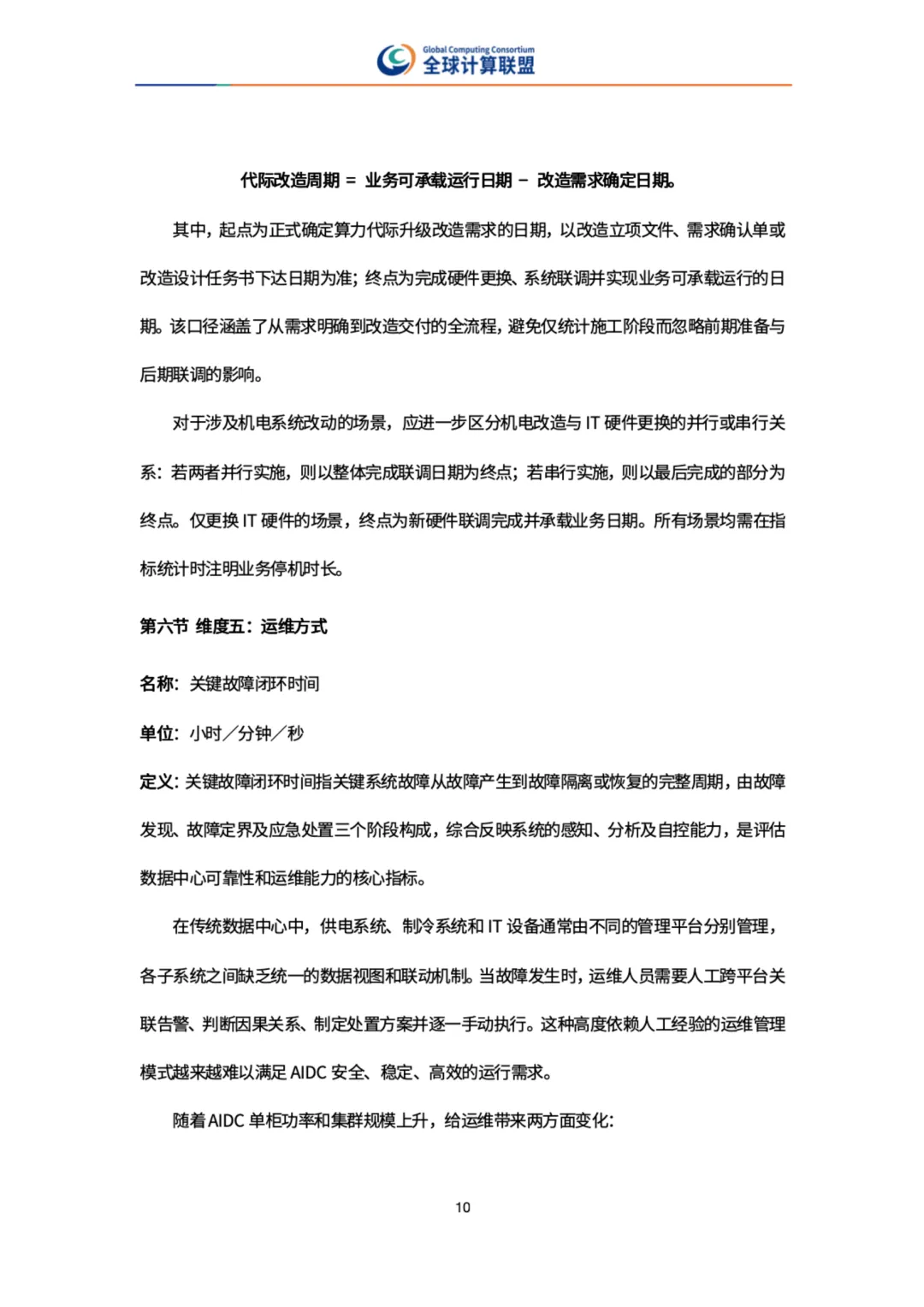

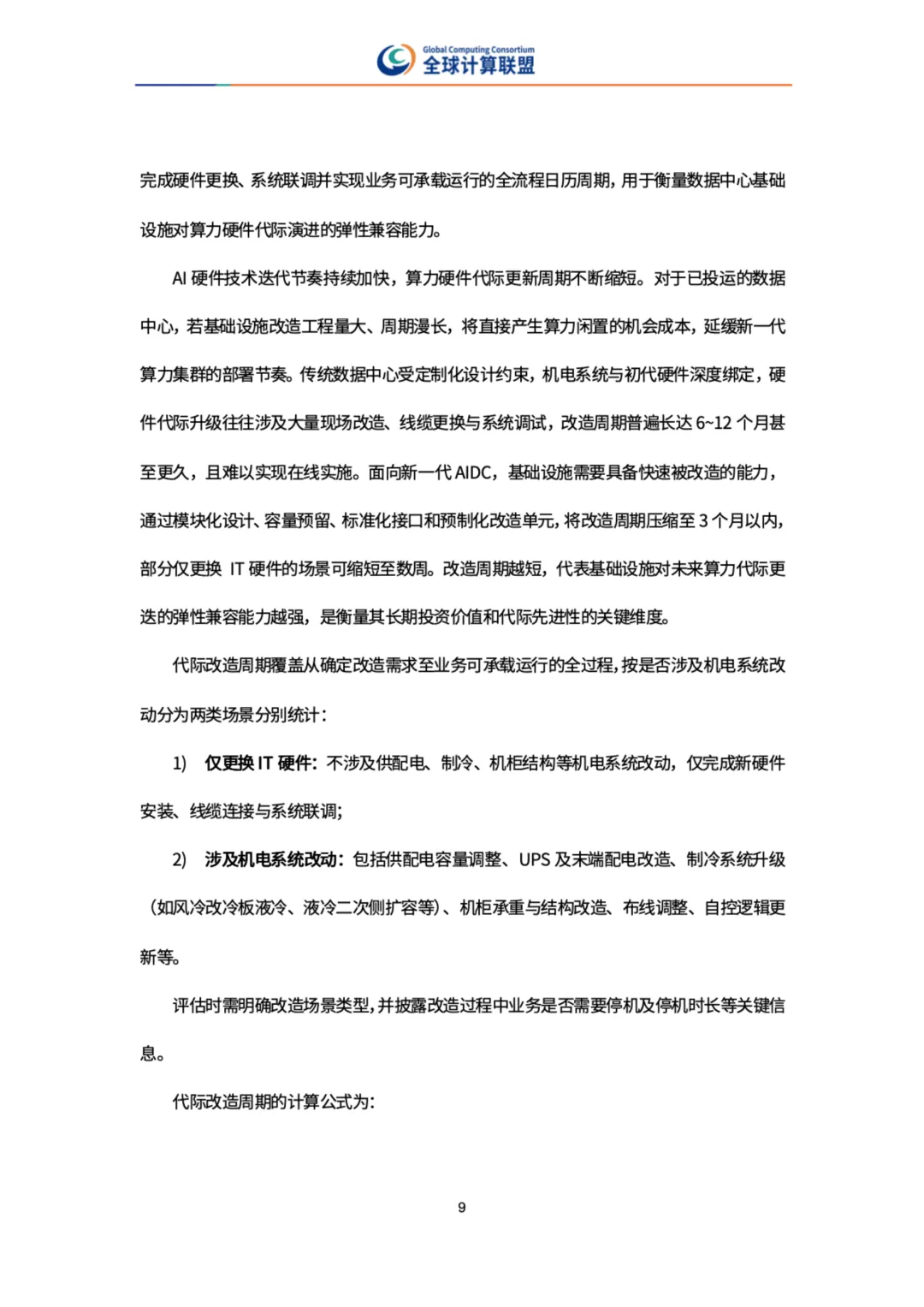

调研显示,代际改造周期分为两类场景,一类仅更换 IT 硬件,另一类涉及供配电、制冷、机柜结构等机电改动,统计时需要标注改造过程业务停机的实际时长。

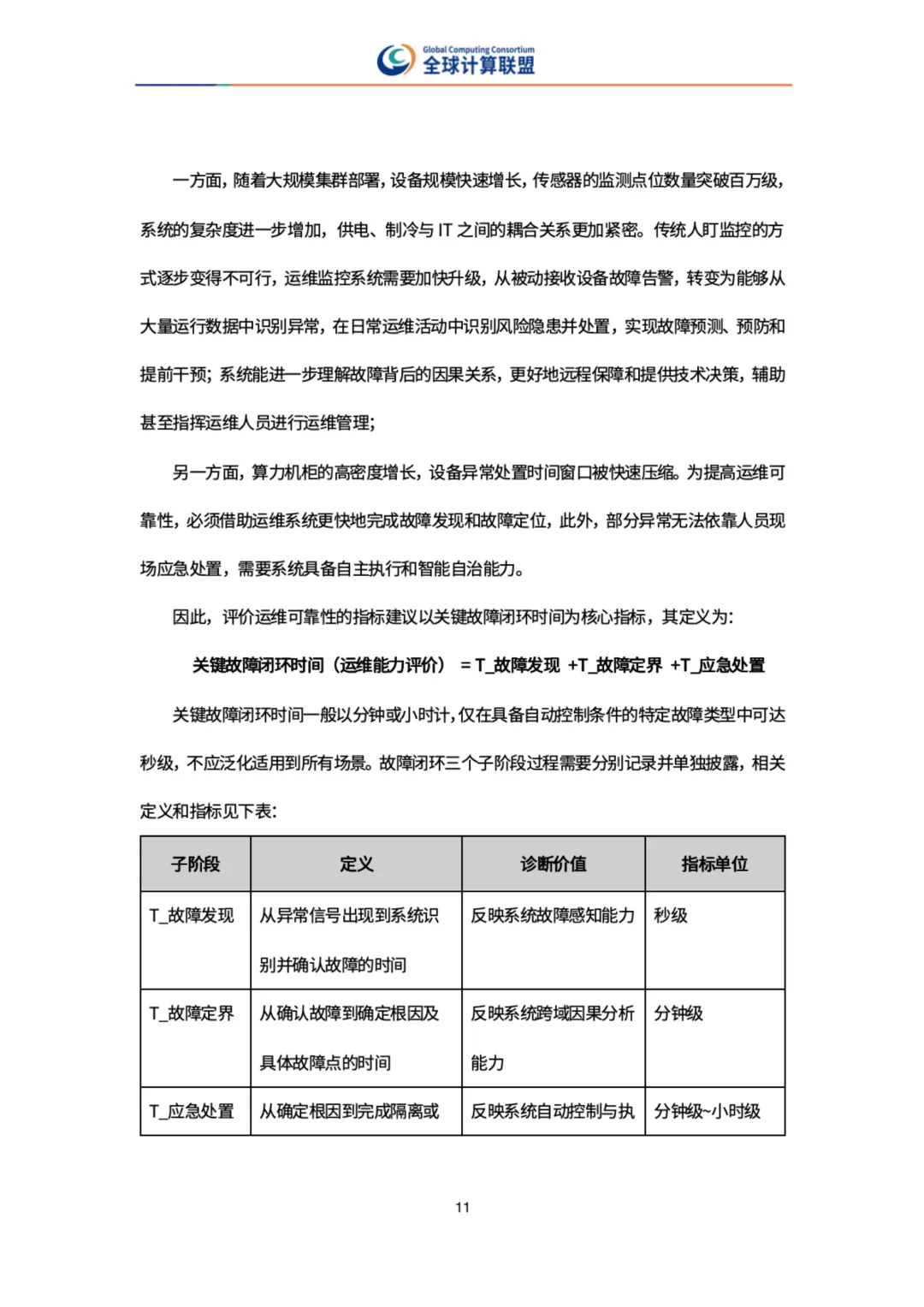

调研显示,关键故障闭环时间拆解为故障发现、故障定界、应急处置三个阶段,报告要求按供电、制冷、IT、跨域多点故障不同类别分开统计,不只用单一平均值。

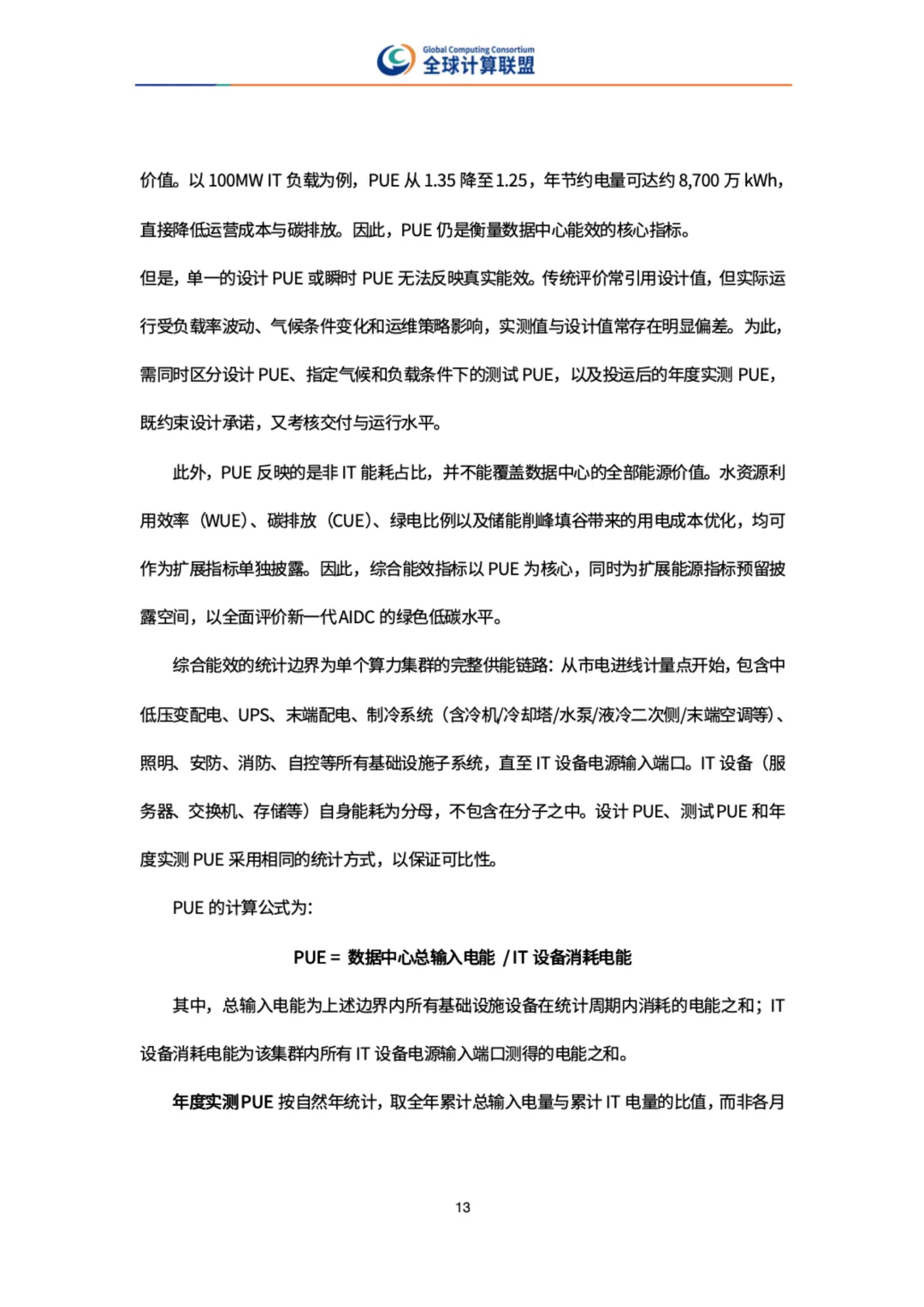

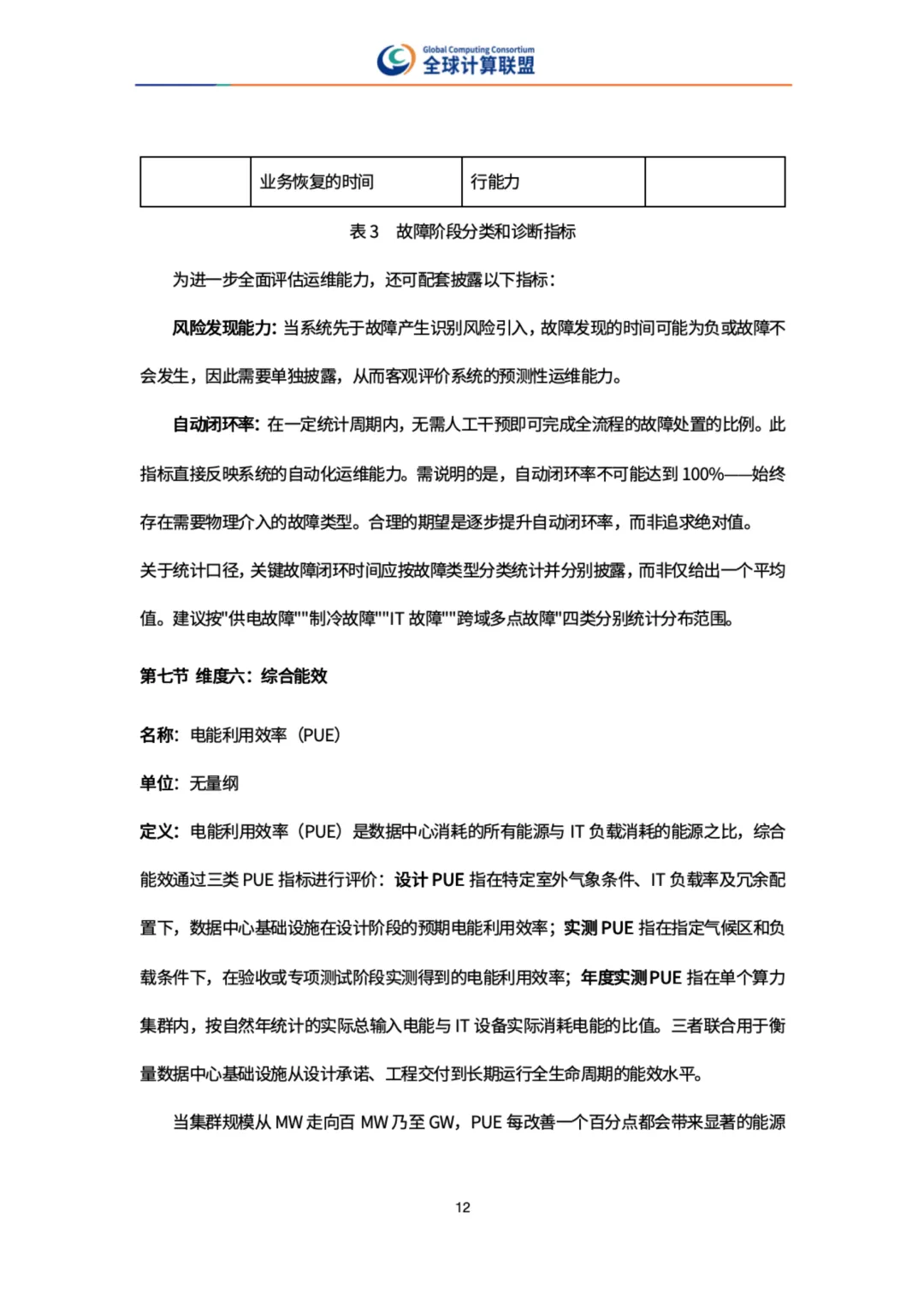

调研显示,综合能效区分设计 PUE、测试 PUE、年度实测 PUE 三类数值,年度实测 PUE 采用全年累计电量比值计算,不使用各个月份数值做算术平均。

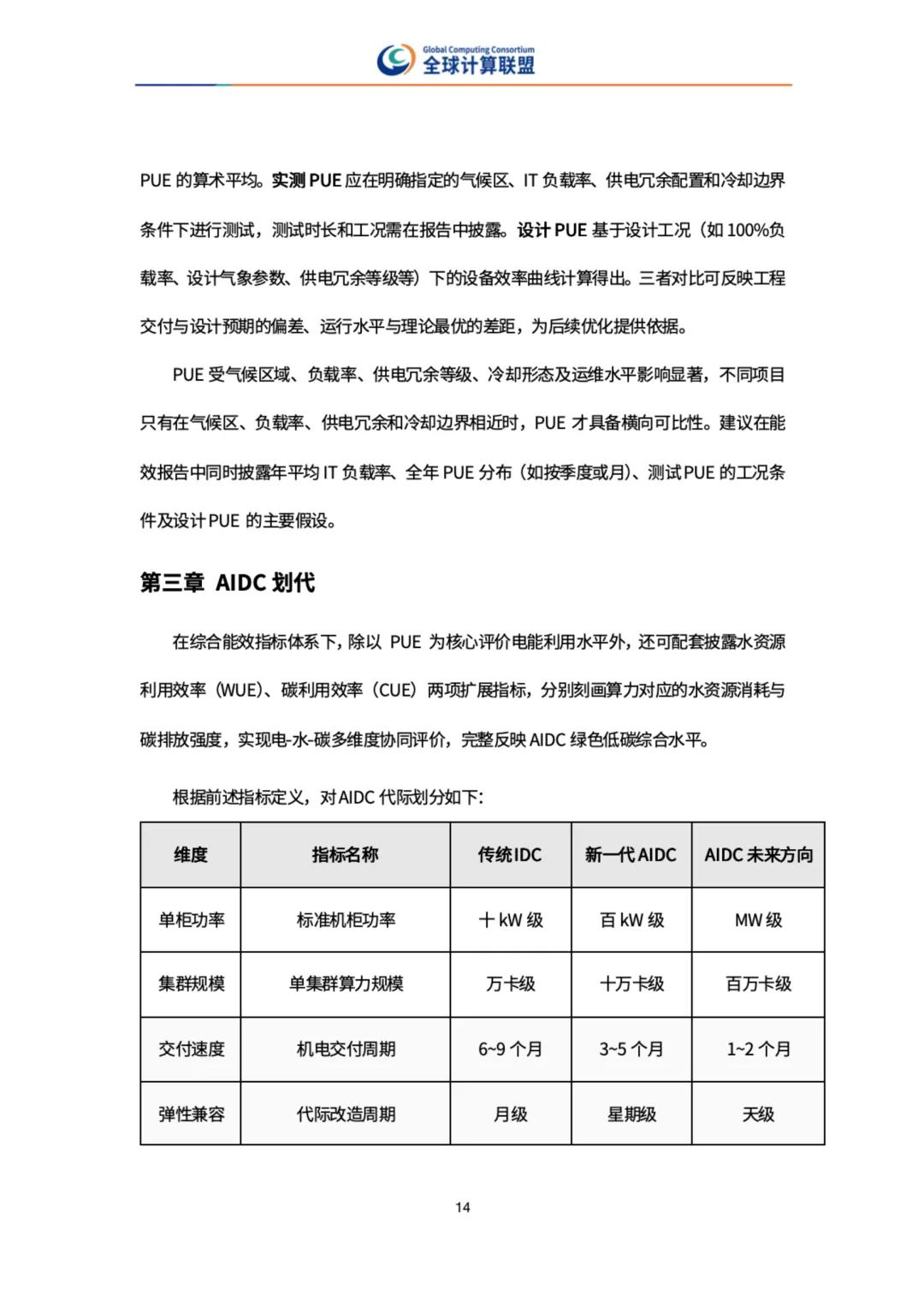

调研显示,开展指标比对时,需要对齐气候条件、IT 负载率、供电冗余配置,不同前提条件之下,PUE 数值不具备直接横向对比的基础。

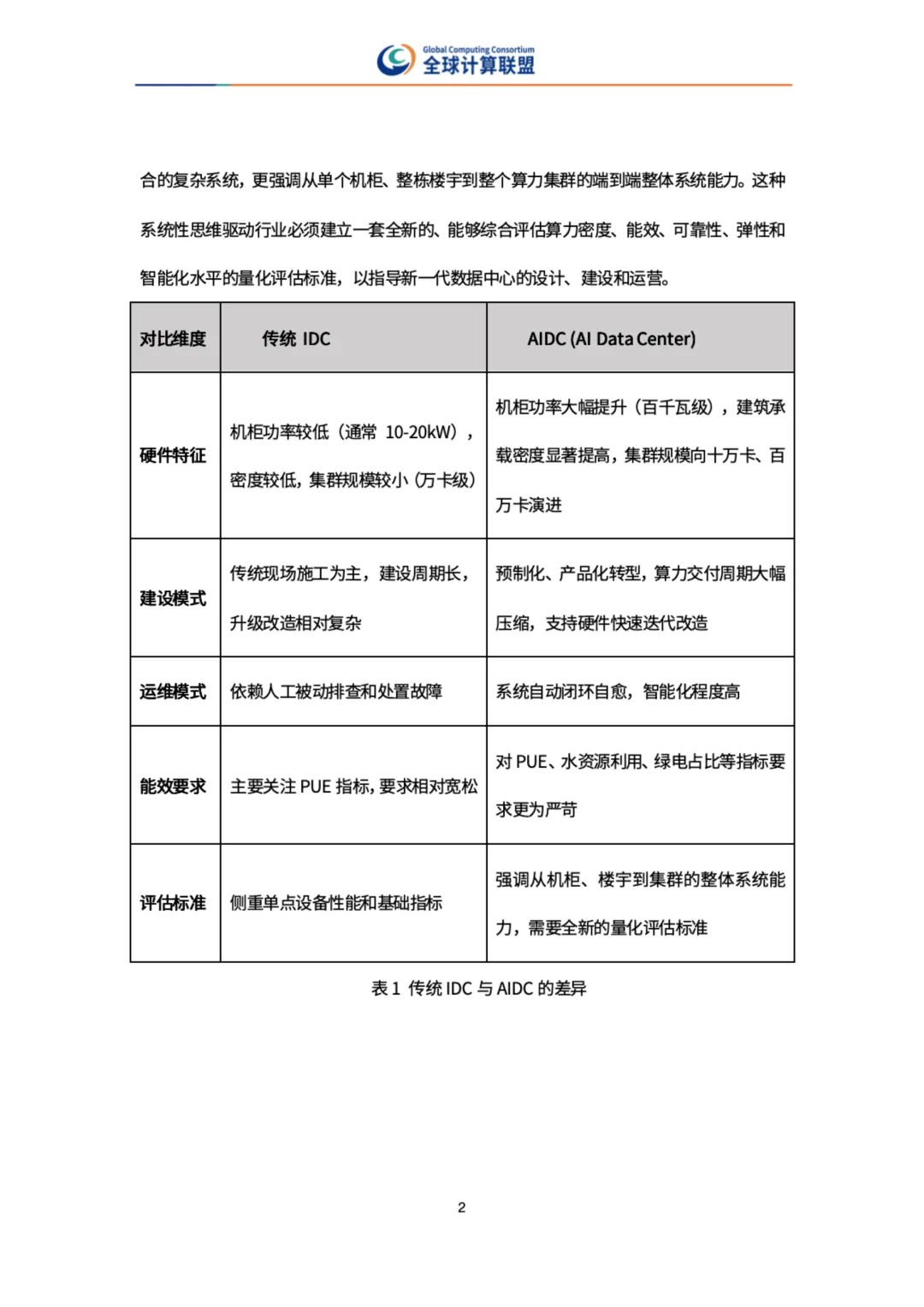

调研显示,报告记录传统 IDC 与新一代 AIDC 在各项指标上面的量级差异,传统数据中心机电交付周期普遍达到 12‑18 个月,改造周期大多在 6‑12 个月。

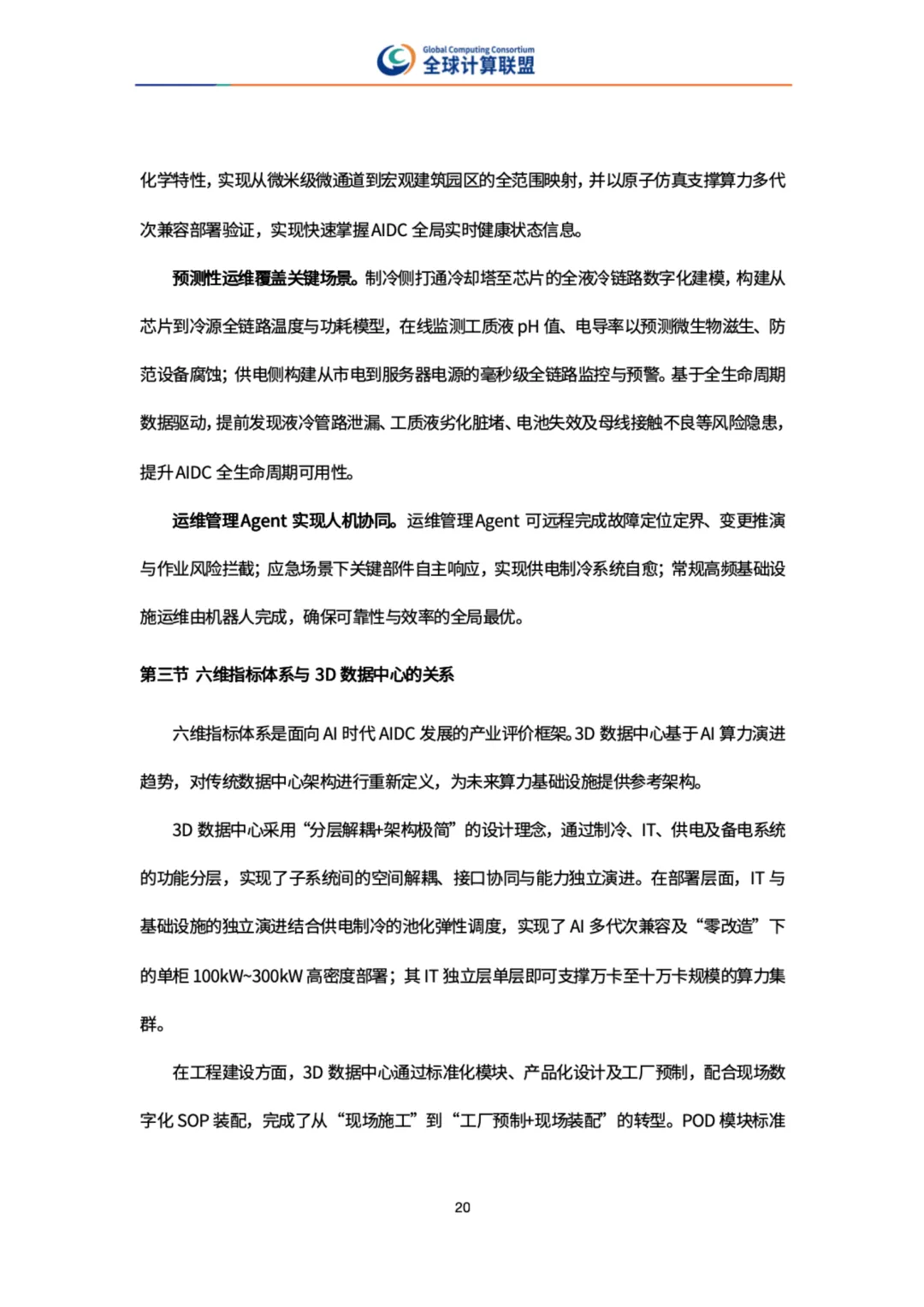

调研显示,报告把 3D 数据中心作为新一代 AIDC 的实践参考架构,该架构遵循标准重构、分层解耦、立体堆叠三项设计理念,实现 IT 硬件与基础设施物理解耦。

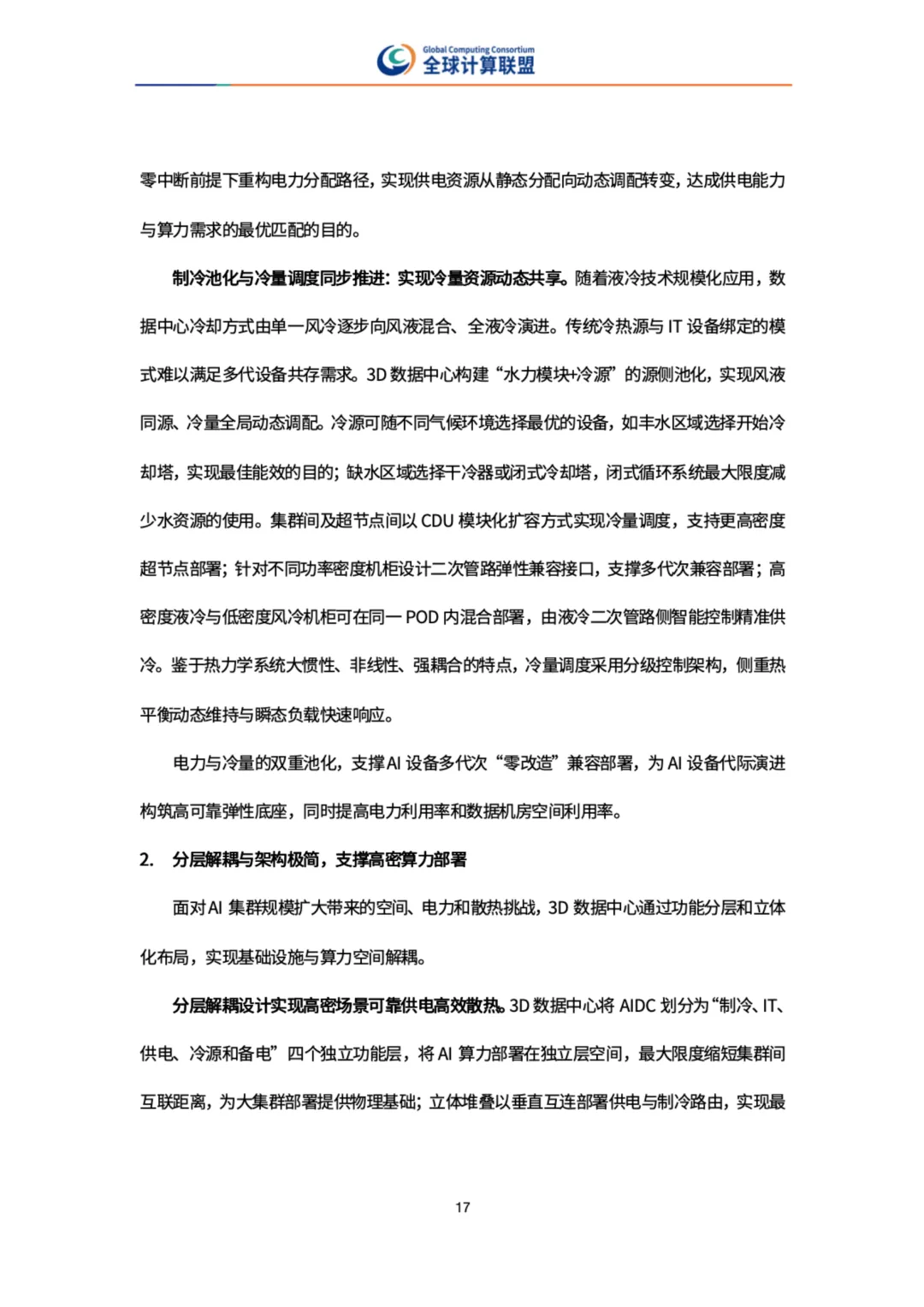

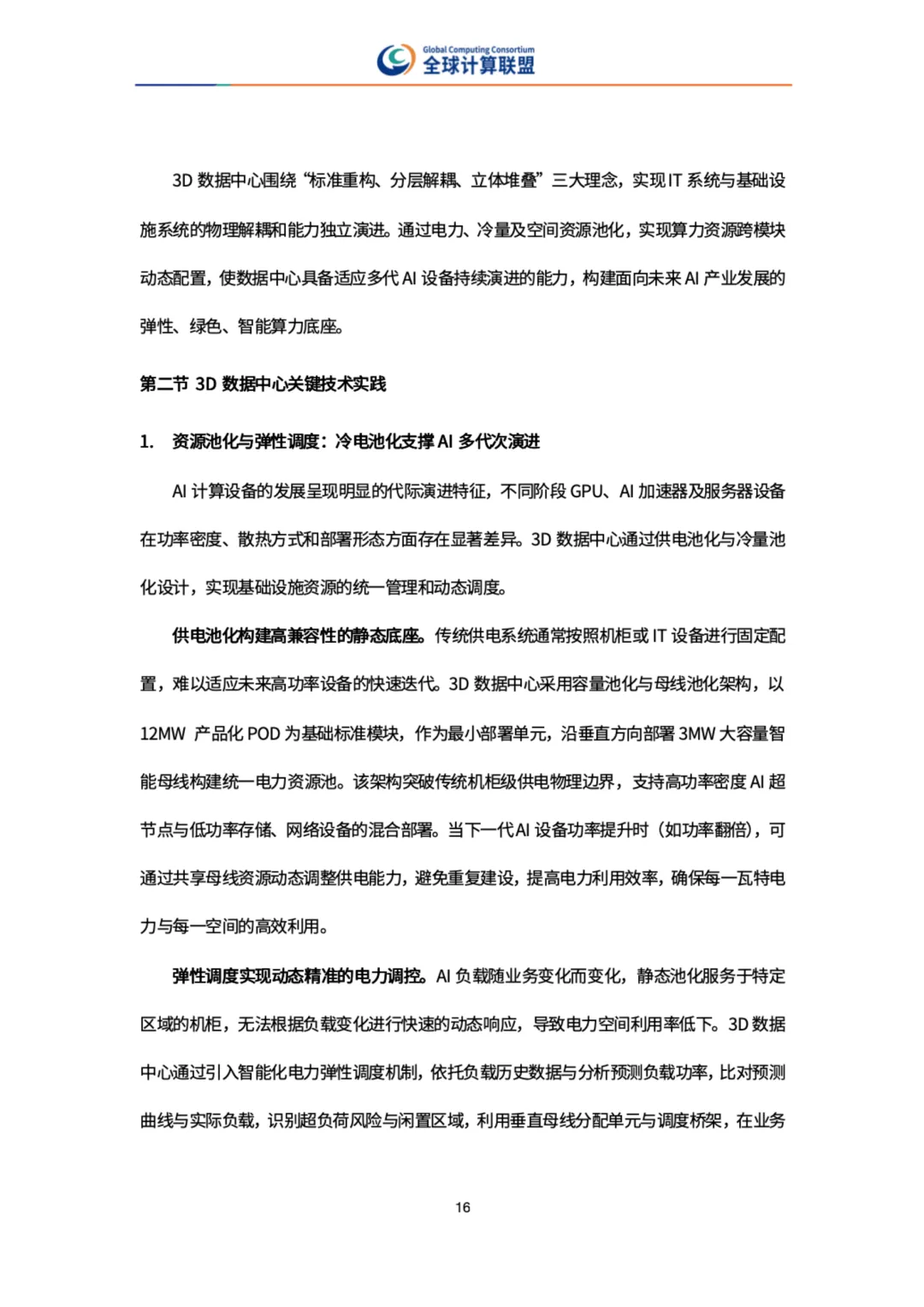

调研显示,3D 数据中心采用电力、冷量资源池化的设计思路,供电与制冷资源可以动态调度,支持不同功耗设备在同一套基础设施内部混合部署。

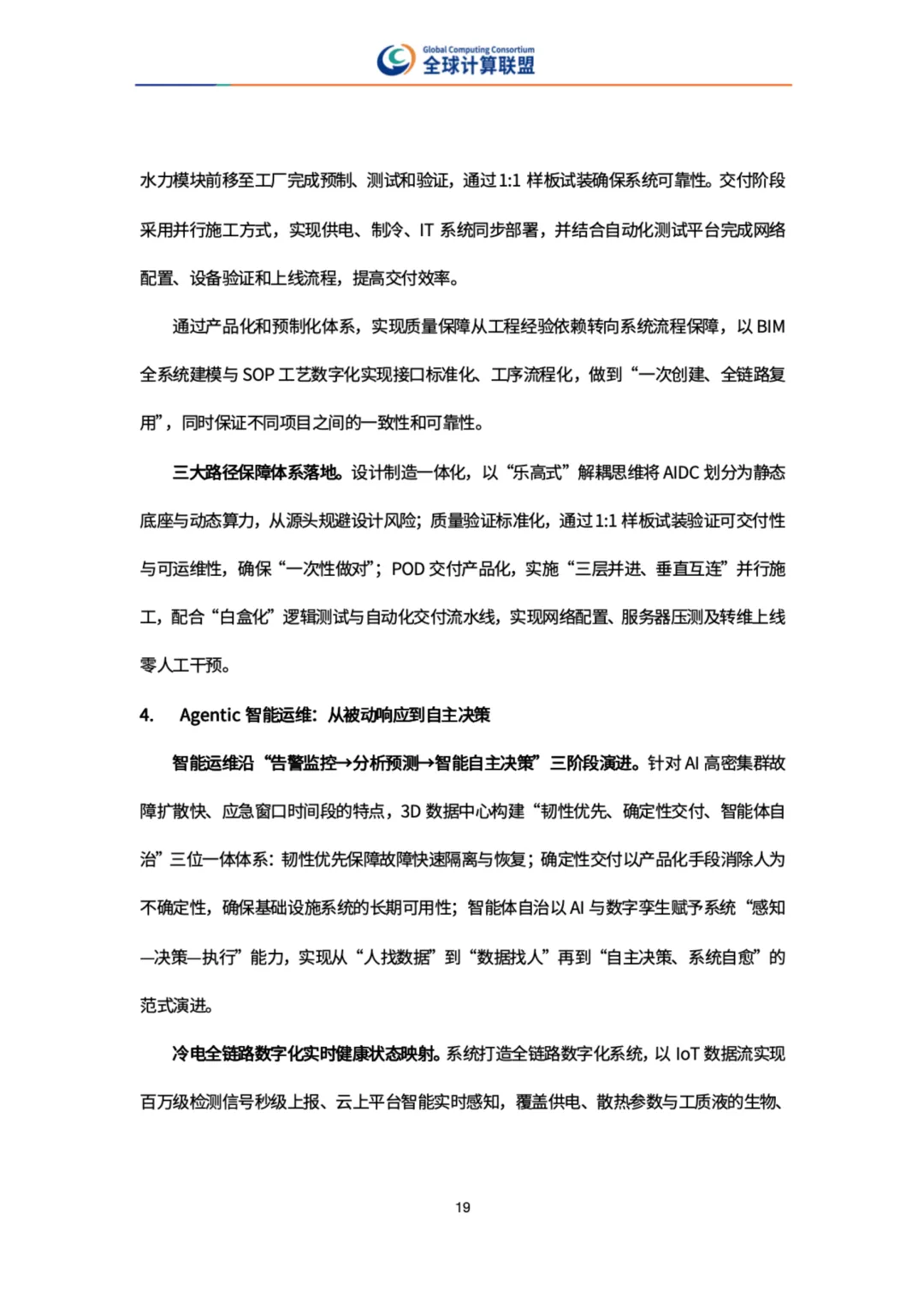

调研显示,架构把系统切分为制冷、IT、供电、备电独立功能层,通过垂直方式排布供电制冷路由,压缩管线路径,以此提升机房内部空间利用水平。

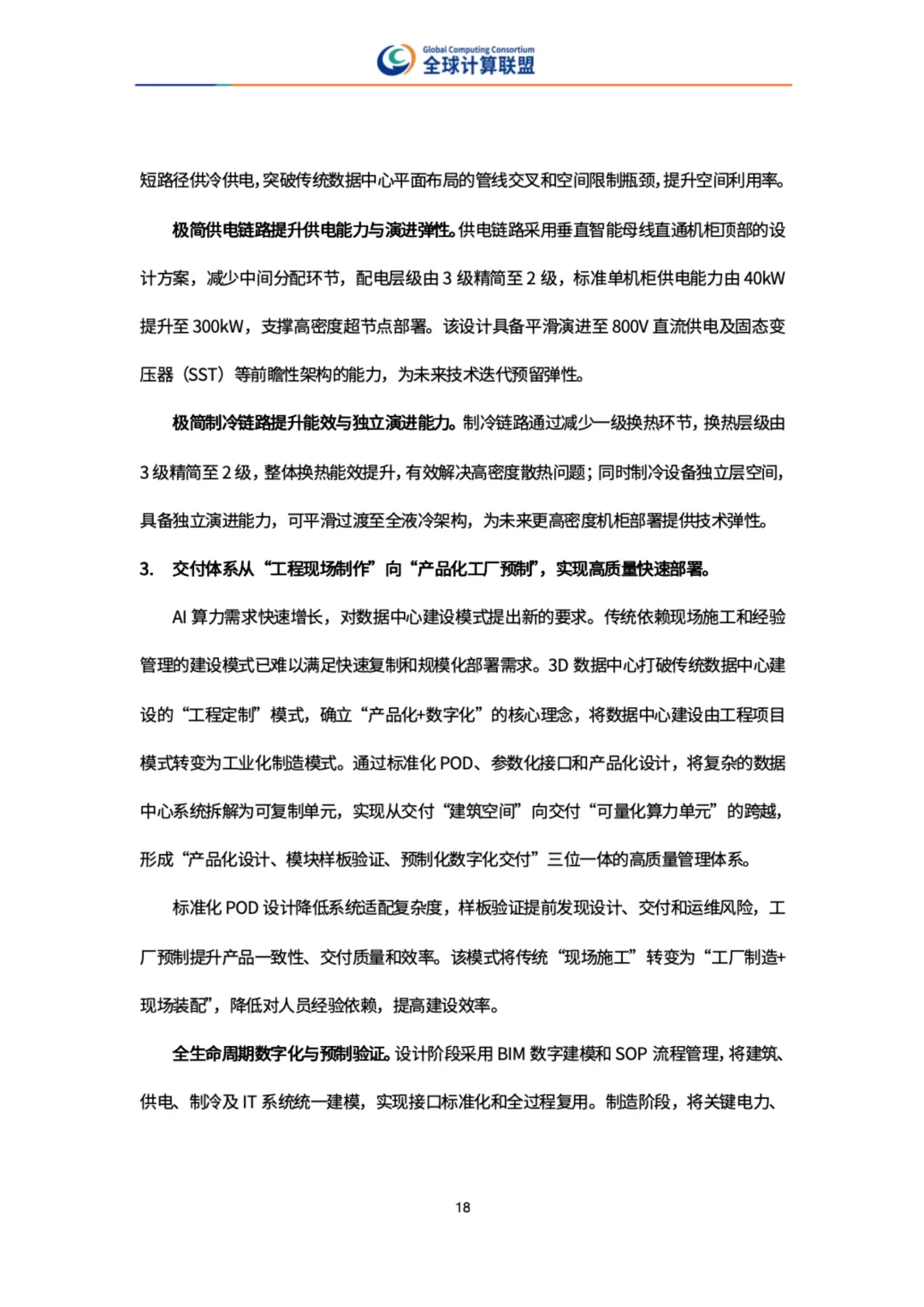

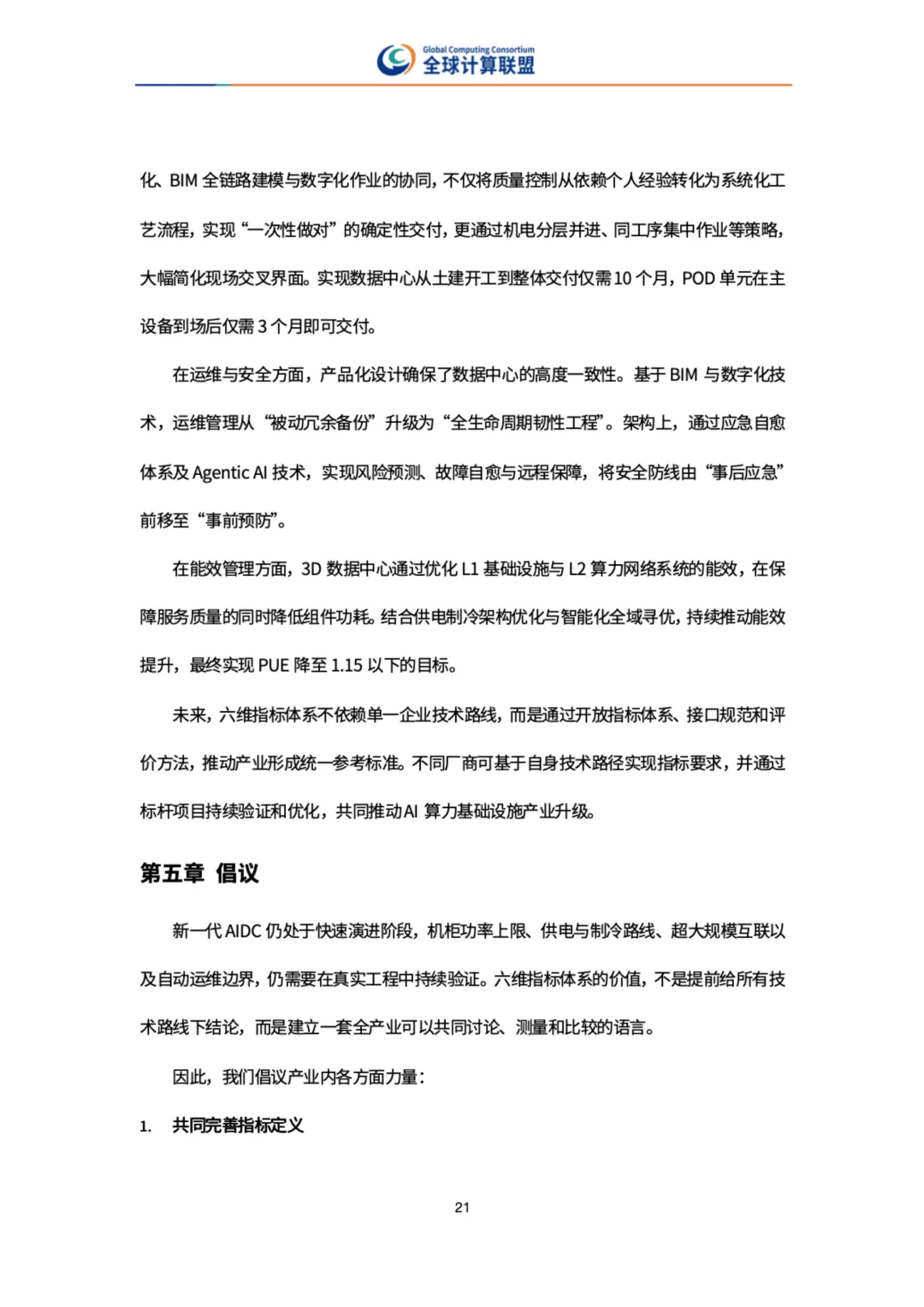

调研显示,建设环节推行工厂预制,把大量测试验证工作前移到工厂内部,现场主要开展装配作业,依靠 BIM 建模、标准化 POD 模块管控整套项目质量。
调研显示,运维引入智能体自治思路,依托海量传感点位完成全链路状态感知,把故障处置模式,从事后被动告警,向前推移到风险提前识别预警。

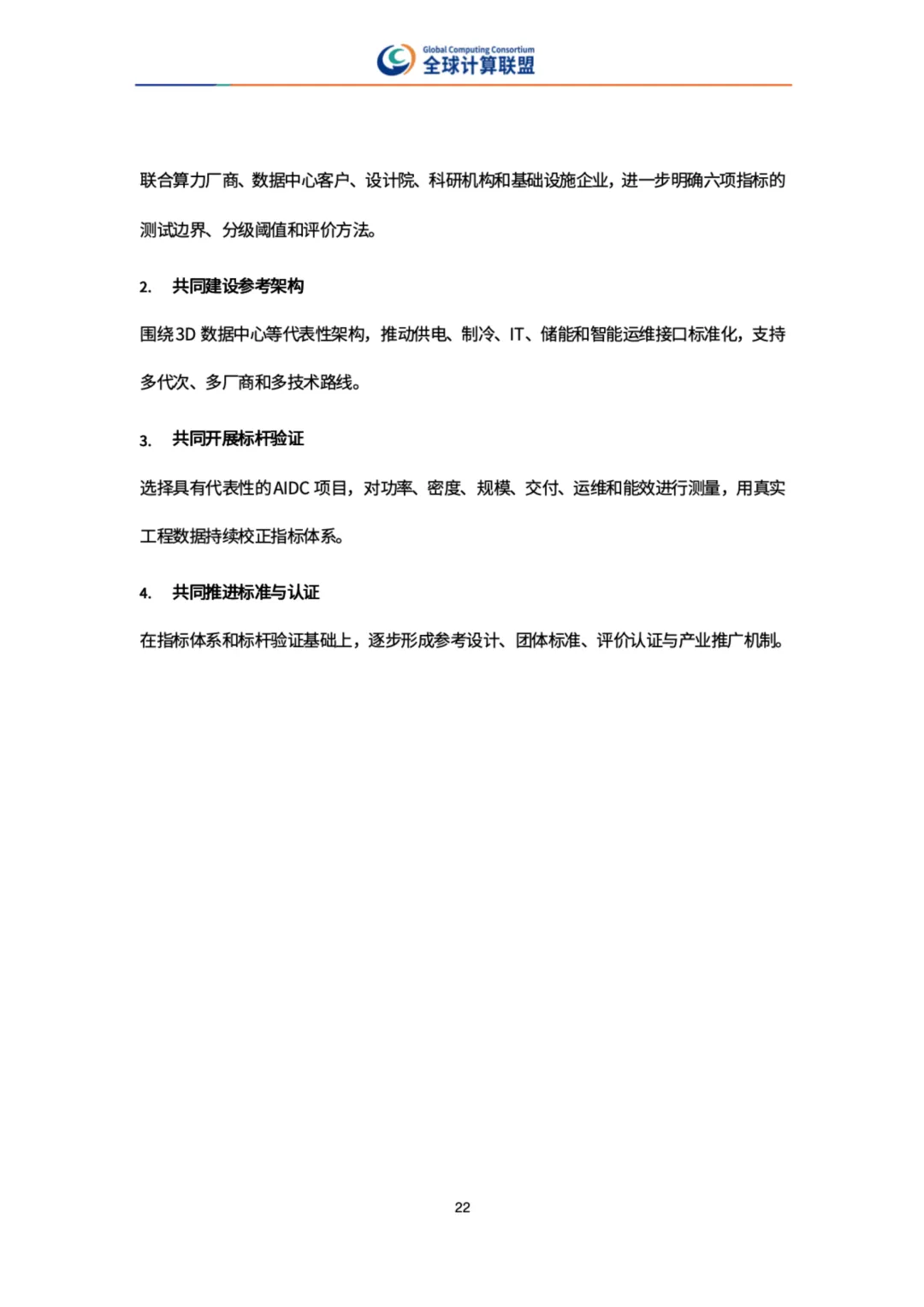

调研显示,报告明确六维指标属于评价参考框架,并不绑定某一套固定技术路线,产业可以选用不同的技术方案,只要达成对应指标量级即可。
调研显示,报告同时提示,全部代际相关数值只代表能力量级,不属于强制硬性阈值,指标体系还需要依托真实落地项目持续迭代完善。
来源:互联网
