能明白:美国AIDC燃机电源技术分析报告
关注+星标,最新风能资讯一键送达!

美国AIDC燃机电源技术分析报告

——航改燃机、⼯业燃机与燃⽓内燃机

⼀、结论摘要

美国 AIDC 当前的核⼼⽭不是"有没有电"⽽是并⽹排队与可控电源交付都以""。现场天然⽓发电已从备⽤⼿段变为部分项⽬的主电源,并出现了"孤岛运⾏"(与公共电⽹⽆物理连接)这⼀新的⼯程与法规类别。

按公开案例和⼯程配置,可以归纳为三条主线加⼀条新兴路线:

1. 航改燃机:最快形成百MW级⾄ GW级主电源。以 GELM2500XPRESS为代表:ISO净出⼒约 34.536.3MW,效率约 39%,冷态 5分钟到基荷,约 95⼯⼚预装 [2]新进⼊者包FTAIPower25MW和 BoomSuperpower42MW

2. ⼯业/中型燃机:中⻓期基荷与分期扩容。以 SolarTitan130/250/35016.5/23.1/34~ 38MWSiemensSGT-400AnsaldoAE64.3A78MW,中型 F级)为代表。

3. 燃⽓内燃机:低压⽓源、⾼温满出⼒、细颗粒冗余。以 CaterpillarWärtsiläINNIO Jenbacher为代表,单机约 219MW,已出现 GW级全内燃机项⽬。启动快,但⼤阶跃加载需要⼯程化处理

4. 固体氧化物燃料电池(SOFC):以 BloomEnergy为代表,AEP已与其签订最多 1GW的采购协议,⽤于在数据中⼼现场供电 [37]。它不属于燃烧类发电,但在"快速交付、低排放许"维度上是燃⽓电源的直接竞争者,选型时不应忽略。

最终形态仍是分层结构,层次如下:

GPU 与机柜级功率平滑及储能(亚秒)→ 构⽹型电池储能(亚秒⾄分钟)→ 燃⽓内燃机/航改机(秒⾄分钟级再平衡)→ ⼯业燃机/联合循环(⼩时⾄年级基荷)→ 柴油机(⿊启动与极端应急)。

⼆、美国 AIDC 为什么转向现场⽓电

2.1 核⼼驱动因素

  • 并⽹排队过⻓且充满噪⾳。ERCOT ⼤负荷申请截⾄ 2026 年 ⽉约 474.7GW,约 90%为数据中⼼ [26]。真实需求远低于此,但排队本身已让新项⽬的并⽹时间以年计。

  • 重型燃机排期到2030 年以后。GEVernova2030 年前基本售罄并开始签2031 年产能;MHI在谈项⽬交付在 20302031 年;重型机出⼚后仍需约 18 ⽉现场施⼯ [13]

  • GPU 建设快于电源建设。机房与 GPU 集群以⽉计,输变电和⼤型联合循环以年计。

  • 通电时间有真⾦⽩银的价值。项⽬愿意为桥接电源⽀付更⾼的度电成本。

  • ⽓源条件,关键是"可靠输送"⽽⾮"有⽓"得州、俄亥俄、宾夕法尼亚、⻄弗吉尼亚具备管⽹与⼟地条件;⻄弗吉尼亚 2025 年通过 HB 2014,允许为数据中⼼设⽴微电⽹ [39]。真正决定可靠性的是确定性管输合同、进⼚压⼒和双⽓源:Socrates 使⽤两条 24 英⼨专⽤管线[5]Pacifico的 Fort Spunky 设计为双冗余⽓源 [13]

  • 政策环境在放宽,但规则在变。EPA 2026 年发布燃机 NOx 新标准并为便携燃机预留豁免通道 [30],明确孤岛电⼚⼀般不适⽤酸⾬计划 [31];得州 SB 6 要求 75MW 以上⼤负荷披露现场备⽤电源,并赋予电⽹紧急削减或断开⼤负荷的权⼒ [36]

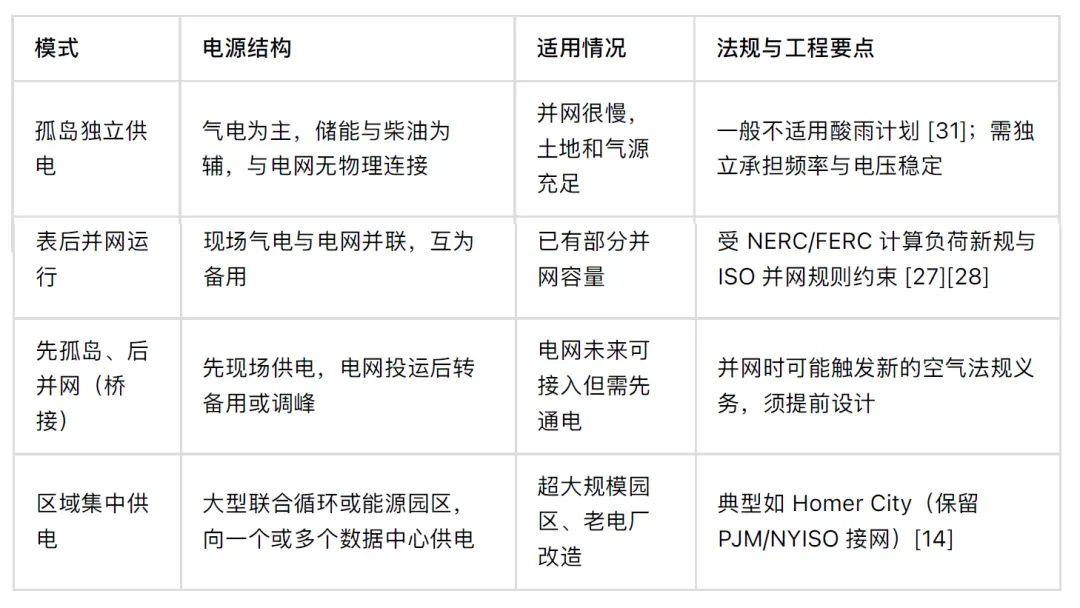

2.2现场电源的四种模式

三、三种发电技术的定位

1. 航改燃机

技术特点。借⽤航空发动机的核⼼机、压⽓机、燃烧室和涡轮,按地⾯发电重新成套。以LM2500XPRESS 为例:约 35MW;约 95% ⼯⼚预装,10 个模块,电⽓接⼝约 27 个;安装调试可短⾄ 30 天以内;冷态 5 分钟到基荷;双燃料;燃⽓⼲式低氮燃烧可达 15ppm NOx,并通常加装 SCR [2]。成套包内含燃⽓压缩机,可脱离电⽹独⽴启动 [1]。

优势

  • 启动快,适合孤⽹和快速桥接。

  • 模块化强,可分期增加容量。

  • 占地⼩,同等功率下显著⼩于内燃机。

  • 单机功率较⼤,GW 级园区台数可控。

  • 多轴结构:频率跌落时燃⽓发⽣器可快速加速补功率 [35b]。

  • 维护以模块/整机互换为主,停机最短约两天,可⽤率⾼ [2]。

  • 可作为建设期临时电源,项⽬后期转为备⽤。

劣势

  • 简单循环效率约 39%,明显低于⼤型联合循环,⻓期燃料成本⾼。

  • 低惯量机组 [34],孤⽹稳频依赖储能与控制。

  • 对进⽓温度敏感,得州夏季需考虑进⽓冷却或增加台数。

  • 需要⾼压燃⽓,依赖燃⽓压缩机。

  • 低负荷效率下降明显。

  • 交付期也在拉⻓,⼆⼿核⼼机改装需核查剩余寿命与限寿件。

最适合的场景

  • 100MW 以上的快速桥接电源;300MW~1GW 级园区;先⽓电通电、后接电⽹;原定重燃或电⽹不能按时交付时的替代。

典型配置逻辑

  • 以 200MW 实际负荷、夏季⾼温场地为例,假设单机场地出⼒约 30MW(ISO 约 35MW 经⾼温降额):

  • 7 台满⾜负荷(210MW,约 95% 负荷率)。

  • N-1 必须是热备:若第 8 台是冷备,⼀台跳闸后剩余机组仅剩约 10MW 余量,频率会在秒级内失稳,因此在线应为 8 台(约 83% 负荷率)。

  • 再加 1 台检修备⽤,共 9 台;⾼温、⾼海拔场地增⾄ 10~11 台。

  • 电池储能容量⾄少覆盖最⼤单机(约 35MW),持续时间覆盖备⽤机组启动到满负荷的时间(5 分钟以上,⼯程上通常取 10~15 分钟),同时承担 GPU 功率振荡的平滑。

注:此为示例计算,实际应以场地⽓象条件、⼚商修正曲线和动态仿真为准。

2. ⼯业燃机(含中型 F 级)

技术特点。按⻓期地⾯发电设计;单机⼗⼏ MW 到 80MW;运维适合现场开缸与周期检修;可与余热回收、供热或吸收式制冷结合。代表机型:Solar Titan 130(16.5MW)、Titan 250(23.1MW,约 39%)、Titan 350(34MW ISO,另有 38MW 场地额定版本)、Siemens SGT-400、Ansaldo AE64.3A(78MW,36.9%,60Hz 通过⻮轮箱实现)[9][10][11][13]。

优势

  • 为连续运⾏设计,维护⽅式适合现场⻓期运⾏。

  • 单机容量适中,百 MW 级园区不必押注少数⼏台⼤机。

  • 扩容颗粒度可跟随 AIDC 分期建设。

  • 相⽐内燃机台数少、占地⼩;相⽐⼤型重燃启停和配置更灵活。

  • 中型 F 级(如 AE64.3A)可做联合循环,将效率提升到简单循环以上。

劣势

  • 同功率等级下,简单循环效率⼀般不⾼于航改机 。

  • 单轴机型在频率下降时出⼒会下降,孤⽹稳频能⼒需校核 [35b]。

  • 启动与加载速度通常慢于航改机和内燃机(机型差异⼤,需以⼚商数据为准)。

  • 单独依靠⼯业燃机难以覆盖 GPU 秒级功率跳变。

  • GW 级项⽬仍需多台并联。

最适合的场景

  • 100~600MW 表后电源;计划运⾏ 10~20 年的园区;需要冷热电联供的项⽬;航改机桥接之后转为⻓期主电源;为⼤型联合循环提供中期过渡。

典型项⽬:Williams / Meta Socrates

业主与运营⽅为 Williams,购电⽅为 Meta关联公司,10年协议,孤岛运⾏,两条 24英⼨专⽤管线供⽓,⽬标 2026年三、四季度投运 [5][6][7]。这个项⽬的意义是:⽤多品牌、多容量的燃机提供基荷与冗余,⽤快速响应内燃机补⾜燃机爬坡与跳闸响应,⽤柴油机只做⿊启动。

PacificoAnsaldoPacificoEnergy 订购台 AnsaldoAE64.3A,⾸批 2027 年交付,简单循环合计约624MWAnsaldo 未披露具体项⽬,GW Ranch 可能性较⼤但未经确认[12][13]是 Ansaldo三⼗多年来⾸次重返美国新建电站市场,说明美国买家正在⽤中型机和"⾮传统三⼤⼚"分散排期⻛险

3. 燃⽓内燃机

技术特点。⼤型天然⽓发动机,通过活塞、曲轴带动发电机。与燃机相⽐:

  • 启动更快:Wärtsilä 50SG 30 秒并⽹,快速启动模式 2 分钟内满负荷;Cat 快速响应机组约7 秒就绪 [21][24]。

  • 单机功率⼩:⾼速机约 2~3MW,中速机约 10MW(34SG)到 19MW(50SG)。

  • 效率⾼:约 40%(⾼速机)⾄ 50%(⼤型中速机)[8][21]。

  • 可⽤低压⽓:Cat G3520 燃料进⼝压⼒仅需约 10~35kPa [8],⽆需燃⽓压缩机。

  • ⾼温下出⼒保持好:Wärtsilä 称其机组在超过 38°C 时仍能满出⼒,INNIO 称可在 50°C 下持续输出 [20][22]。

  • 阶跃加载受限:⾼ BMEP 稀燃机型需按 ISO 8528-5 分多级加载 [35],快速响应型号以较低额定功率换取⼤阶跃能⼒ [8]。

  • 台数多,控制、排放和维护系统更复杂。

美国 AIDC 市场的内燃机订单

  • Wärtsilä:俄亥俄 40 台 34SG、412MW;得州 42 台 50SG、790MW(2028 交付,2029 年底全⾯投运);另有 27 台 50SG、507MW 等;截⾄ 2026 年 4 ⽉累计超过 2.4GW [19] [20]。

  • INNIO Jenbacher / VoltaGrid:为 Oracle 提供 2.3GW,92 个 25MW 动⼒模块 [22][23]。

  • Caterpillar / AIP Monarch:2GW G3516 快速响应机组 + 电池储能 [24]。

  • Williams Socrates:每座 15 台 Cat 3520 快速响应机组 [5]。

优势

  • 秒级启动、分钟级满负荷,适合跳闸补缺与维护切换。

  • 单机容量⼩,扩容和冗余颗粒度细;单台故障影响⼩。

  • 部分负荷效率⾼,可多台轮流运⾏,维护期间不停机。

  • 低压⽓源即可运⾏,⾼温性能好,耗⽔少。

劣势

  • GW 级项⽬台数达数百台,占地、排烟、中冷、管路和控制系统复杂。

  • ⼤阶跃加载能⼒弱于柴油机,需靠负荷率裕度、分级加载或储能配合。

  • 惯量低,孤⽹需配储能或同步调相机。

  • 噪声、振动、NOx 排放控制压⼒⼤;稀燃机型的甲烷逃逸是竞争对⼿(GE)的主要攻击点,应以实测数据评估。

  • ⼤规模机群需要⼤量润滑油、⽕花塞、缸套活塞维护。

最适合的场景

  • 10~200MW 中等规模园区;⾼温地区;低压⽓源场地;航改/⼯业燃机的跳闸响应和维护备⽤;⿊启动;也可作为 GW 级全内燃机⽅案(需有成熟的机群运维能⼒)。

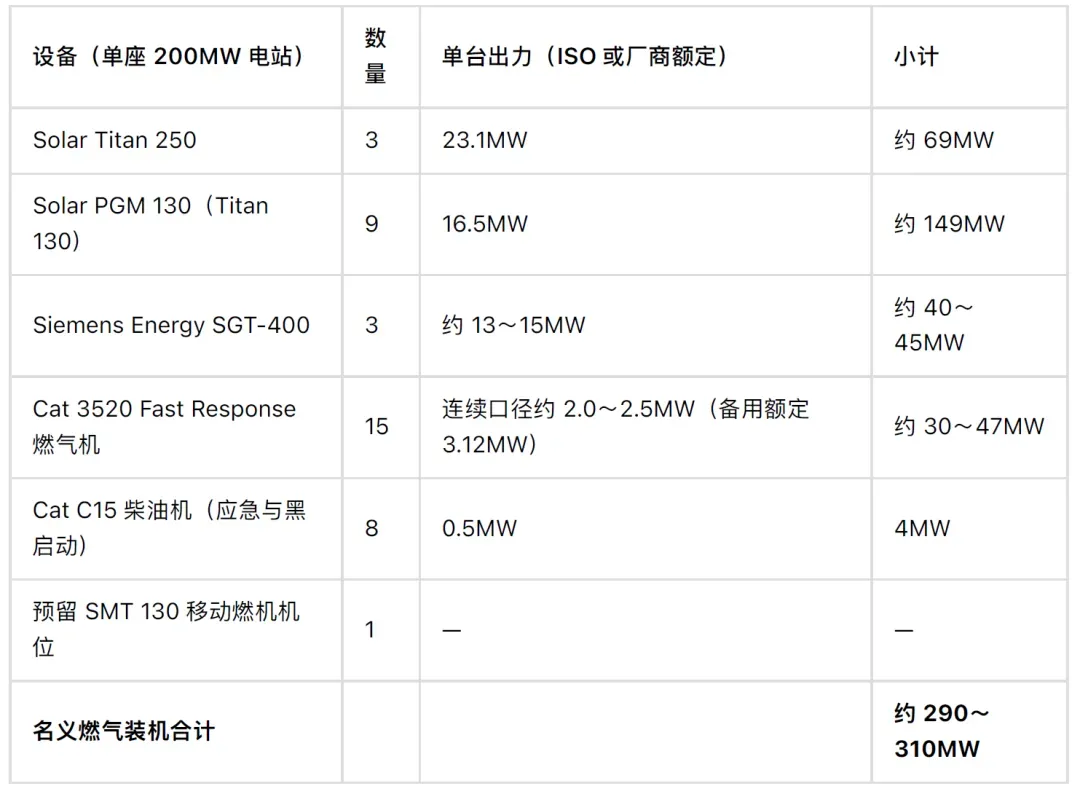

典型配置逻辑

以 200MW 数据中⼼配 26 台约 10~11MW 燃⽓机为例:23 台正常发电(负荷率约 80%~ 85%);1 台故障时,其余 22 台提升负荷接替;3 台⽤于维护或冷备。让在线机组保持 80%~85% 负荷率,本身就是为阶跃加载预留的旋转备⽤,这与 ISO 8528-5 的分级加载原理是⼀致的,原报告的这个配置逻辑是合理的

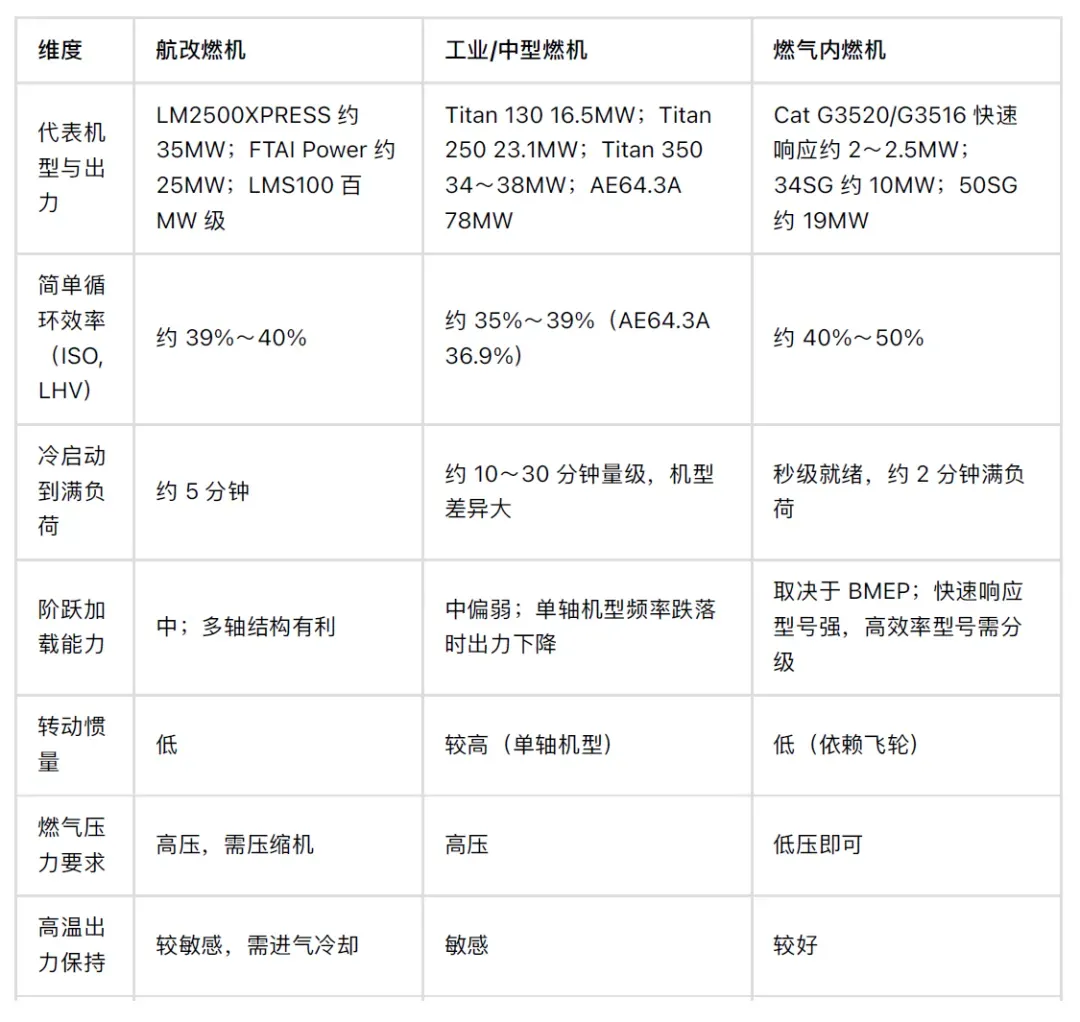

四、三种技术的直接⽐较

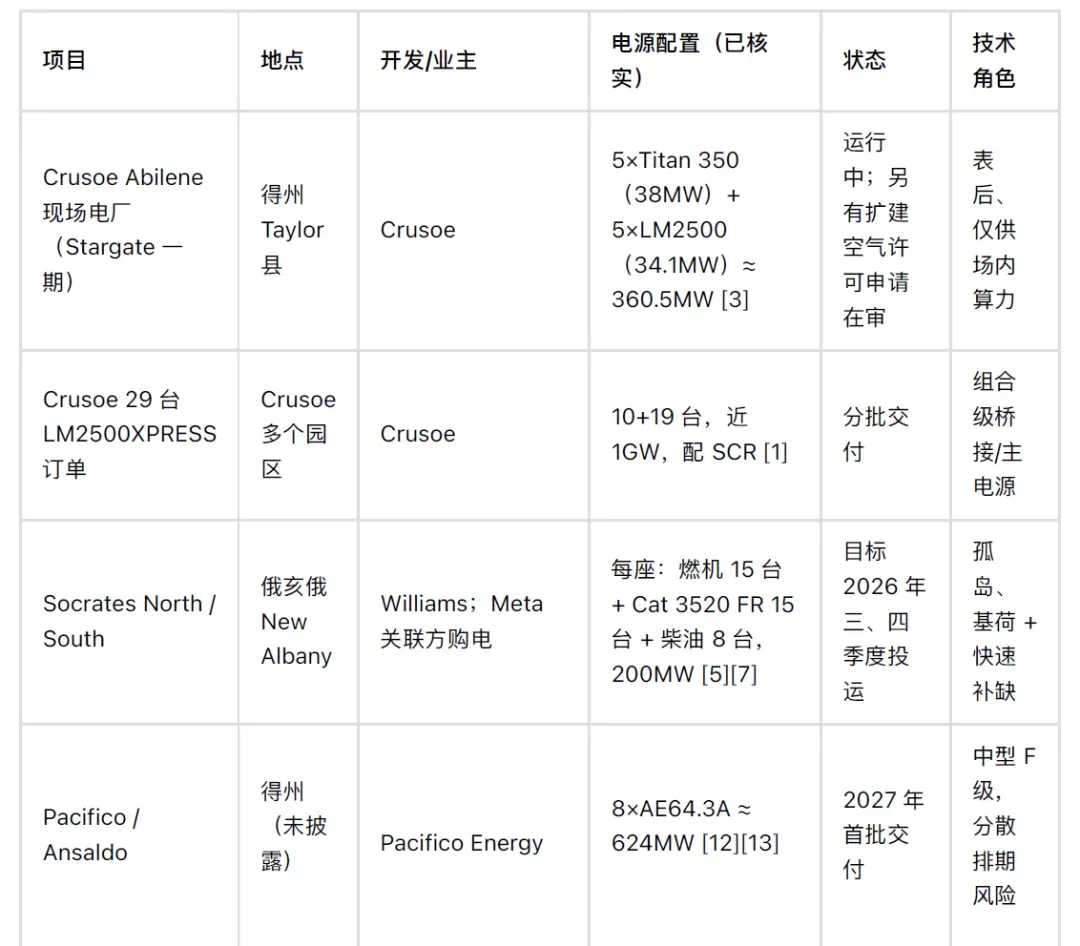

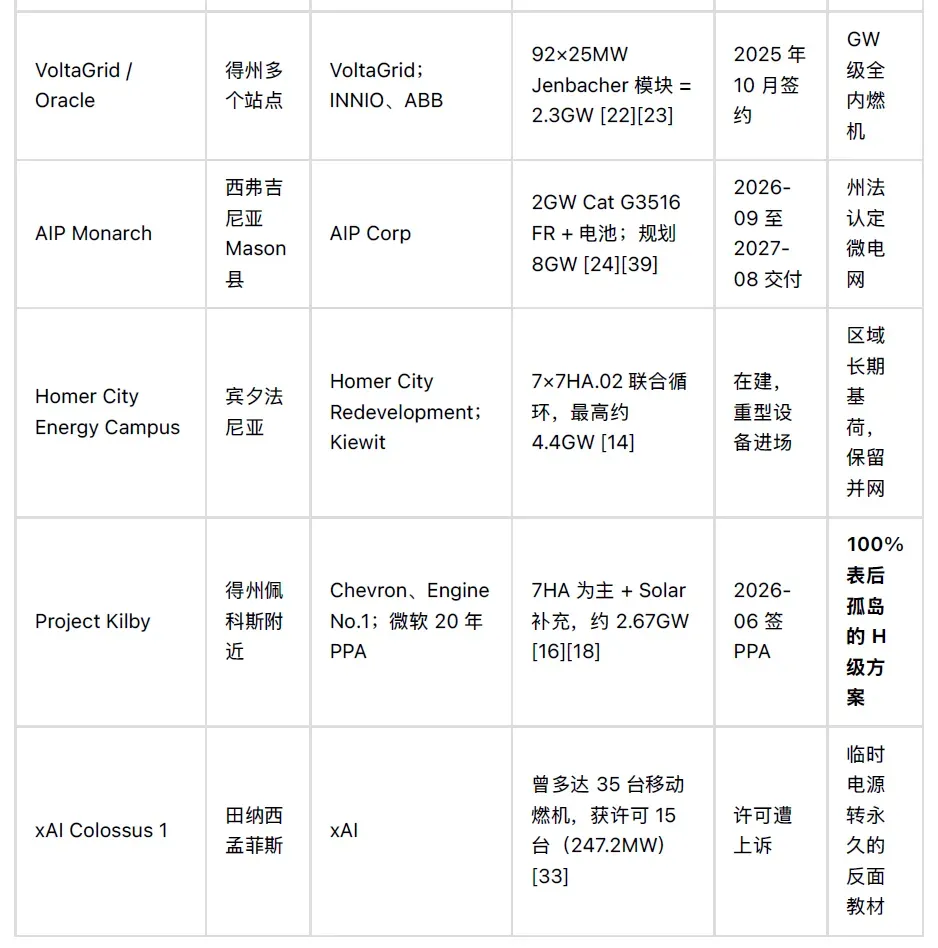

五、美国 AIDC 典型项⽬对⽐

值得注意的是,⼤型 H级燃机已经分化为两条路线HomerCity"⽼电⼚址 既有输电通道 保留并⽹"Kilby"⾃有⽓源 孤岛专供"。两者的共同点是⻓期效率最⾼、单⼚规模最⼤,但设备排期和建设周期也最⻓。

六、推荐的AIDC 配置⽅案

⽅案 A:快速桥接、电⽹未来接⼊

适合并⽹等待 3~5 年的 GW 级园区。

  • 航改燃机承担初期主要负荷。

  • 燃⽓内燃机承担跳闸补缺与维护冗余。

  • 构⽹型电池储能:覆盖亚秒⾄分钟级波动,容量⾄少覆盖最⼤单机。

  • 柴油机只做⿊启动与极端应急(在美国受 EPA 应急机组运⾏⼩时限制,⾮应急⽤途每年⼀般不超过 100 ⼩时)。

  • 电⽹接⼊后:航改燃机转为备⽤、调峰或迁往下⼀个园区。

  • 中⻓期:补⼯业燃机或重型联合循环。

优点:最先通电,建设⻛险低。

缺点:简单循环燃料成本⾼;并⽹时点可能触发新的空⽓法规义务 ;临时许可到期与资产再利⽤需在⽴项时规划。

⽅案 B:⻓期表后、100~600MW 园区

适合不依赖公共电⽹、计划运⾏ 10~20 年的项⽬。

  • ⼯业燃机承担连续基荷;燃⽓内燃机承担快速补缺和 N+1 维护;电池吸收 GPU 波动;柴油机只做⿊启动;余热⽤于吸收式制冷。

  • 现实样本:Williams/Meta Socrates。

优点:⻓期效率、冗余和维护平衡较好。

缺点:多品牌、多容量设备并存,备件与运维复杂。

⽅案 C:中等规模、⾼温、低压⽓源

适合 200MW 以下,或⾼温、⽓源压⼒低的场地。

  • 燃⽓内燃机为主;电池承担亚秒到秒级波动;少量⼩型燃机做基荷补充;柴油机保留⿊启动。

优点:启动快、扩容细、部分负荷效率⾼、⾼温出⼒好。

缺点:台数多、占地⼤、噪声和排放治理重。

⽅案 D:区域能源园区或 GW 级 H 级孤岛

适合⽼煤电⼚改造、既有变电站和⼤型⼟地项⽬,或拥有⾃有⽓源的开发商。

  • 7HA、9HA 等⼤型联合循环承担基荷;航改燃机或内燃机承担快速调峰;电池和同步调相机维持稳定;预留余热和碳捕集空间。

  • 代表:Homer City(并⽹型)、Project Kilby(孤岛型)。

⽅案 E:燃料电池为主或混合

适合空⽓许可困难、社区敏感、或需要极低 NOx 的场址。SOFC 以天然⽓为燃料但⽆燃烧过程, 可作为主电源或与燃机混合部署 [37]。

七、按时间尺度的分⼯

亚秒级(毫秒到 1 秒)

  • 典型扰动:GPU 同步进⼊计算或通信阶段、检查点保存、训练任务启停;功率振荡主频约 0.2~3Hz,幅度可达数⼗到数百 MW [29]。

  • 承担者:GPU 功率平滑(限斜率、最低功率地板、停⽌延时)、机柜级储能(如 GB300 电源)、UPS、构⽹型 BESS、超级电容。发电机组在这⼀尺度上来不及响应。

秒级到分钟级

  • 典型扰动:机组跳闸、⼤块负荷投切、电⽹短时故障。

  • 承担者:构⽹型 BESS、燃⽓内燃机、航改燃机的调速响应。

分钟到⼩时级

  • 典型扰动:分批训练、⽇内负荷变化、机组维护切换。

  • 承担者:航改燃机、⼯业燃机和燃⽓内燃机共同调度。

⼩时到年级

  • ⻓期连续基荷、冷热电联供、联合循环、并⽹后的峰⾕调节。

  • 承担者:⼯业燃机、⼤型重型燃机,以及电⽹。

因此:

  • 航改机:快速、⼤功率、模块化,是"时间"的买家。

  • ⼯业燃机:⻓期、冗余、容量适中,是"度电成本"的买家。

  • 燃⽓内燃机:快速启动、⼩颗粒扩容、灵活维护、适应⾼温和低压⽓源。

  • 储能与 GPU 侧控制:是"电能质量"的真正承担者。

⼋、当前市场的主要⻛险

1.所有燃机都在短缺,不只是重型机。 航改机的核⼼机、发电机、⻮轮箱、SCR 和成套设备同样受限。⼆⼿退役航发改装(FTAI 的 CFM56 ⽅案等)可以补充部分需求,但必须核查剩余寿命、热端部件、限寿件和排放改造条件。

2. 临时电源可能变成⻓期资产。 "临时源"身份在联邦层⾯⼀般不超过 12 个⽉ [30b];便携燃机的⾮道路豁免尚未落地 [30][32]。xAI 孟菲斯案例说明,许可争议会直接演变为诉讼和社区对抗[33]。

3. 内燃机台数过多。 数百台机组会形成复杂的烟⽓、噪声、润滑油和排放控制系统,但 GW 级全内燃机项⽬已经在执⾏,关键是运维体系能否跟上。

4. 孤⽹电能质量与机组扭振。 单纯增加发电容量不能解决电能质量问题。GPU 训练负荷 0.2~3Hz 的功率振荡如果与汽轮发电机组的扭振频率或输电⽹的次同步谐振频率重合,存在机械损伤和失稳⻛险 [29]。孤岛电⼚应在设计阶段做扭振筛查和电磁暂态仿真,并配置构⽹型储能、同步调相机、静态补偿和分层控制。

5. 并⽹模式下的监管收紧。 NERC 于 2026-05-04 发布三级"必要⾏动"警报,起因是 2024 ⾄2025 年多次出现 1,000MW 以上计算负荷在数秒内脱⽹,其中 2024 年 7 ⽉弗吉尼亚⼀次输电故障导致约 1,500MW 数据中⼼负荷⼏乎同时脱⽹ [27][28]。FERC 已于 2026 年 7 ⽉要求 NERC制定针对计算负荷的强制性可靠性标准 [28]。采⽤"表后并⽹"或"先孤岛后并⽹"模式的项⽬,必须把穿越能⼒和负荷变化率控制纳⼊设计。

6. 燃料供应⻛险。 孤岛电⼚的可靠性上限就是⽓源的可靠性。需关注确定性管输合同、进⼚压⼒(燃机需要⾼压,内燃机可⽤低压)、双管线或双⽓源,以及冬季极端天⽓下的井⼝冻堵⻛险(2021 年得州冬季⻛暴的教训)。

7. ⾼温降额与耗⽔。 得州夏季进⽓温度接近或超过 38°C,燃机出⼒显著下降,需要进⽓冷却或增加台数;内燃机⼚商以⾼温满出⼒为卖点 [20][22]。蒸发冷却、注⽔降氮会带来耗⽔问题。

8. 得州 SB 6 的影响。 75MW 以上的⼤负荷需披露现场备⽤电源情况,电⽹在紧急情况下可削减或断开⼤负荷 [36]。这会反过来推动"并⽹ + 现场电源"的双路设计。

9. 效率与通电速度的冲突。

  • 追求最快通电:倾向航改机。

  • 追求最低度电成本:倾向⼯业燃机或联合循环。追求最快启动与⾼温适应性:倾向内燃机。

  • 追求最低排放许可难度:考虑燃料电池。

  • 追求⻓期零碳:最终仍需核能、绿氢、碳捕集或区域电⽹。

⽬前美国 AIDC 的优先顺序依然是:先解决有没有电,再优化贵不贵、排放⾼不⾼。

九、最终判断

美国 AIDC 对燃⽓电源的需求已经从"备⽤"升级为"主供、桥接和⻓期资产"。

  • 航改燃机是当前快速形成百 MW ⾄ GW 级现场电源的⾸选,也完全可以⻓期运⾏,短板在燃料成本与低惯量。

  • ⼯业/中型燃机更适合中⻓期连续基荷和百 MW 级独⽴微电⽹,中型 F 级正在成为分散排期⻛险的新选项。

  • 燃⽓内燃机最适合快速启动、细颗粒扩容、⾼温和低压⽓源场地,GW 级全内燃机⽅案已经落地,但运维复杂度极⾼。

  • ⼤型 H 级燃机适合区域能源园区和超⻓期基荷,并已出现孤岛专供模式,但排期最⻓。

  • 燃料电池是不可忽视的第四条路线。

  • 成熟⽅案不是单⼀技术,⽽是"GPU 侧控制 + 储能 + 燃机/内燃机 + 柴油⿊启动"的分层电源,⽽电能质量的主要承担者是储能与电⼒电⼦,不是发电机组本身。

从设备需求看,当前最紧缺的不是某⼀种燃机,⽽是能够快速交付、可以模块化并联、具备⿊启动能⼒、⽓源可靠、并通过空⽓许可审查的完整发电系统。这解释了为什么美国市场同时拉动航改机、中型燃机、燃⽓内燃机、燃料电池、移动发电和⼆⼿航发改造。

第四部分 参考来源

OEM 与项⽬⽅

1. GE Vernova 与 Crusoe 联 合 新 闻 稿 (2025-07-22),29 台 LM2500XPRESS: https://www.gevernova.com/news/press-releases/ge-vernova-crusoe-announce-major-

29-unit-aeroderivative-gas-turbine-deliver-ai-data-centers

2. GE Vernova LM2500 / LM2500XPRESS 产品⻚(规格、维护、7HA 系列出⼒):

https://www.gevernova.com/gas-power/products/gas-turbines/lm2500

3. TCEQ 电⼒机组标准许可技术审查(Registration 177263,Longhorn Data Center): https://records.tceq.texas.gov/cs/idcplg?

IdcService=TCEQ_EXTERNAL_SEARCH_GET_FILE&dID=8600163&Rendition=Web

4. Primoris,Longhorn Power Plant 项⽬概述:

https://www.prim.com/~/media/Files/P/Primoris-V4/projects/longhorn-power-plant- project.pdf

5. Power Engineering,Socrates 设 备 配 置 (2025-06-12):https://www.power- eng.com/onsite-power/onsite-gas-turbines-reciprocating-engines-to-power-meta-

data-center/

6. Williams,Socrates Power Solution Facilities:https://www.williams.com/expansion- project/socrates-power-solution-facilities/

7. The Reporting Project,俄亥俄地⽅媒体,Socrates 单座设备清单:

https://www.thereportingproject.org/williams-energy-company-offers-details-of- power-plant-one-of-three-gas-fired-plants-proposed-for-western-licking-county-this-year/

8. Caterpillar G3520 Fast Response 规格(Cat 官⽹ 60Hz 版本及经销商 3,120ekW 版本): https://www.cat.com/en_ID/products/new/power-systems/electric-power/gas- generator-sets/15969659.html ;https://powersystems.ringpower.com/products/ detail/130060-g3520-with-fast-response

9. Solar Turbines Titan 130 发电机组:https://solarturbines.com/en_US/products/power- generation-packages/titan-130.html

10. Solar Turbines Titan 250 发电机组:https://solarturbines.com/en_US/products/oil-and- gas-power-generation-packages/titan-250.html

11. Solar Turbines Titan 350 发 电 机 组 : https://www.solarturbines.com/en_US/products/power-generation-packages/titan-350- 34mw.html 11b. AI Grid Insider( 引 ⽤ TCEQ 许 可 修 改 记 录 , 第 三 ⽅ ): https://lanin.substack.com/p/crusoe-is-not-a-neocloud-its-americas

12. Ansaldo Energia 新 闻 稿 (2026-07),8 台 AE64.3A: https://www.ansaldoenergia.com/about-us/media-center/power-generation-news-

insights/detail-news/ansaldo-energia-returns-to-the-usa-market-with-an-order-for- eight-ae643a-gas-turbines-for-a-texas-data-center-project

13. POWER Magazine(2026-09-01),Ansaldo 重返美国及四⼤ OEM 订单与排期:

https://www.powermag.com/ansaldo-us-gas-turbine-market-equipment-crunch/

14. Homer City Redevelopment 项⽬概述:

https://www.homercityredevelopment.com/project-overview

15. Utility Dive,Homer City(2025-04):https://www.utilitydive.com/news/homer-city- gas-fired-power-station-data-center-firstenergy/744332/

16. Chevron 新 闻 稿 (2026-06-22), 与 微 软 签 20 年 PPA: https://www.chevron.com/newsroom/2026/q2/chevron-signs-20-year-power-

agreement-with-microsoft-for-west-texas-data-center

17. Engine No.1、Chevron、GE Vernova 联合公告(2025-01-28):

https://www.businesswire.com/news/home/20250128934656/en/Engine-No.-1- Chevron-and-GE-Vernova-to-Power-U.S.-Data-Centers

18. Power Engineering,Project Kilby(2026-06-23):https://www.power-eng.com/onsite- power/new-co-located-gas-plant-to-power-microsoft-data-center-in-west-texas/

19. Wärtsilä 新 闻 稿 (2026-04-16), 俄 亥 俄 412MW: https://www.wartsila.com/media/news/16-04-2026-wartsila-s-34sg-engine-makes-its-

data-center-debut-with-new-412-mw-u-s-project-3740972

20. Wärtsilä 新 闻 稿 (2026-04-23), 得 州 790MW: https://www.wartsila.com/media/news/23-04-2026-wartsila-continues-to-expand-its-

data-center-footprint-with-new-790-mw-order-in-texas-the-next-data-center-alley- 3744599

21. Wärtsilä 50SG 产品⻚:https://www.wartsila.com/energy/solutions/engine-power-

plants/wartsila-50sg-gas-engine

22. INNIO 新 闻 稿 (2025-10-21),VoltaGrid 2.3GW: https://www.businesswire.com/news/home/20251021503080/en

23. DCD,VoltaGrid 为 Oracle 供 电 2.3GW: https://www.datacenterdynamics.com/en/news/voltagrid-to-supply-oracle-with-23gw-

of-natural-gas-power-for-ai-data-centers/

24. AIP / Caterpillar / Boyd CAT 公告(2026-01-28)及 Modern Power Systems 报道:

https://www.barchart.com/story/news/37281869/american-intelligence-power-forms- strategic-alliance-with-caterpillar-and-boyd-cat-to-deploy-2-gigawatts-of-dedicated-

power-for-hyperscale-ai-infrastructure ;

https://www.modernpowersystems.com/news/caterpillar-to-supply-2-gw-to-aips- monarch-campus/

监管与电⽹

25. ERCOT 董事会材料(2026-04),⼤负荷并⽹更新:

https://www.ercot.com/files/docs/2026/04/13/9-Interconnection-and-Grid-Analysis- Update.pdf

26. POWER Magazine,得州州⻓下令审计排队(引⽤ ERCOT 2026-07-29 参议院证词):

https://www.powermag.com/abbott-orders-full-audit-of-texas-data-center- interconnection-queue-threatens-to-deny-grid-access/

27. Utility Dive,NERC 三级警报:https://www.utilitydive.com/news/data-center-load-

disruptions-nerc-alert-recommendations/818036/

28. POWER Magazine,FERC 要求制定计算负荷强制标准:https://www.powermag.com/ferc-orders-mandatory-nerc-reliability-standards-for-data-center-and-other-computational- loads/

29. Microsoft Azure 博客《Power Stabilization for AI Training Datacenters》;NVIDIA GB300

电源平滑技术博客:

https://techcommunity.microsoft.com/blog/azurecompute/-/4460937 ;

https://developer.nvidia.com/blog/how-new-gb300-nvl72-features-provide-steady-power- for-ai/

30. EPA,40 CFR 60 Subpart KKKKa 事实说明(2026-01);Clark Hill 律所解读:https://

www.epa.gov/system/files/documents/2026-01/correct_fact-sheet-nsps-stationary- combustion-turbines.pdf ;https://www.clarkhill.com/news-events/news/epa-turbine-rules- air-permitting-data-centers/

30b. ALL4,数据中⼼ 2026 空⽓许可展望(临时源 12 个⽉⼝径):https://www.all4inc.com/4-the-record-articles/data-centers-2026-look-ahead/

31. EPA 备忘录(2026-07-16),孤岛电⼚与酸⾬计划:

https://www.epa.gov/system/files/documents/2026-07/epa-issues-clarification-on- islanded-power-generators-and-acid-rain-program-provisions.pdf

32. Axios(2026-09-10),EPA推进便携燃机相关规则:https://

www.axios.com/2026/09/10/trump-epa-rules-data-centers

33. DCD,xAI 孟菲斯燃机许可;SELC 事件时间线:https://www.datacenterdynamics.com/ en/news/elon-musk-xai-gas-turbines-memphis/ ;

https://www.selc.org/news/inside-memphis-fight-against-xai/

技术⽂献

34. GE 美国专利 US8816521,低惯量燃⽓轮发电机的稳频系统: https://patents.google.com/patent/US8816521

35. Kohler/Rehlko《ISO 8528-5 and Generator Transient Performance》;Caterpillar 瞬态性能⽩⽪书:

https://techcomm.kohler.com/techcomm/pdf/ISO%208528- 5%20and%20Generator%20Transient%20Performance_WP.pdf ;

https://www.cat.com/en_US/by-industry/electric-power/Articles/White-papers/transient- performance-specifications-for-diesel-generator-sets.html

35b. Gas Turbine World,航改机多轴结构与电⽹稳定(含⼚商⽴场):https://

gasturbineworld.com/?p=4505

36. Bracewell 律所,得州 SB6解读: https://www.bracewell.com/resources/texas-senate- bill-6-ushers-in-major-overhaul-of-large-load-interconnection-and-grid-access-rules/

其他

37. Bloom Energy 与 AEP 1GW 燃料电池采购协议:

https://www.businesswire.com/news/home/20241114493147/en/Bloom-Energy-Announces- Gigawatt-Fuel-Cell-Procurement-Agreement-with-AEP-to-Power-AI-Data-Centers/

38. FTAI Power 与 Boom Superpower( 转 述 Aviation Week, ⼆ ⼿ 来 源 ): https://www.eplaneai.com/news/cfm56-engine-repurposed-to-power-ai-data-centers

39. West Virginia Public Broadcasting,Monarch Compute Campus: https://wvpublic.org/story/economy/utility-scale-microgrid-coming-to-mason-county

40. Cleanview,Stargate Frontier 表后电源整理(第三⽅,需核对 TCEQ 原件):

https://cleanview.co/reports/behind-the-meter-data-centers/full-report/stargate-frontier

审校说明:本⽂件中的⼚商性能参数均为 ISO 或⼚商标称⼯实际项⽬应以场地条件修正曲线、⼚商保证值和动态仿真为准。

图片来源:GE Vernova

来源:能明白公众号

能明白:美国AIDC燃机电源技术分析报告

CWEA

远景张雷:启动Mission Gobi AIDC建设计划,让全球戈壁成为下一代智能文明摇篮
IRENA重磅报告:未来5年可再生能源装机需要再翻番
AI4SEI产业创新联合体正式成立 打造国产算力AI产业新生态
《自然》| AI赋能可再生能源面临化石能源的挑战
央视财经︱算力8000亿度电在哪儿?“十五五”筑牢中国AI“绿电底座”
布局粤港澳大湾区!GW级绿色智能算力中心落地韶关
工业和信息化部等五部门关于组织开展2026年度国家绿色算力设施推荐工作的通知
研究算力网建设有关工作
内蒙古推动多用户绿电直连!优先支持算力设施、绿色氢氨醇等
明阳集团与甘肃庆阳签约GW级智能算力中心项目
第二十届中国可再生能源大会—风能分会会议通知

一册在手,产业发展数据全掌握!订阅《中国风电产业地图2025》,敬请联络:李宇  会员合作部经理,电话:15801102553,邮箱:liyu@cwea.org.cn
要加入风能专委会CWEA信息分享群,请后台回复“加群,获取更多风能第一手资讯和报告。
点击阅读原文查看

猜你喜欢

发表评论

发表评论:
