智算中心算电协同一体化建设项目可行性研究报告【35页PPT】

wang 2026-09-29 行业资讯
智算中心算电协同一体化建设项目可行性研究报告【35页PPT】

导语

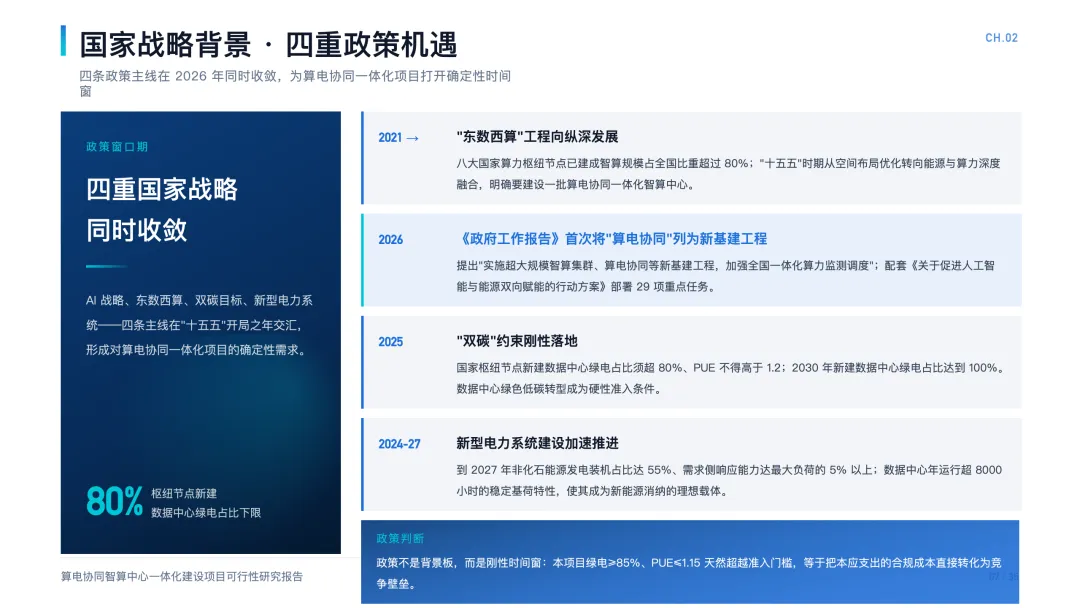

智算中心算电协同一体化建设项目可行性研究报告。在 “十五五” 新基建布局背景下,算电协同首次写入政府工作报告,叠加 “东数西算” 工程纵深推进、双碳目标持续落地,AI 大模型算力需求呈指数级爆发,智算中心已经成为数字经济的核心底座,但行业也正遭遇现实瓶颈:算力与电力空间错配、风光新能源间歇性与算力 7×24 小时连续供电矛盾突出,传统智算中心高能耗、高用电成本、高碳排放问题亟待破解。本项目正是立足这一时代背景,探索 “源‑网‑荷‑储‑算” 五维协同的新型建设路径。

   转载请注明出处!文末附智能算力产业、人工智能系列更多内容!

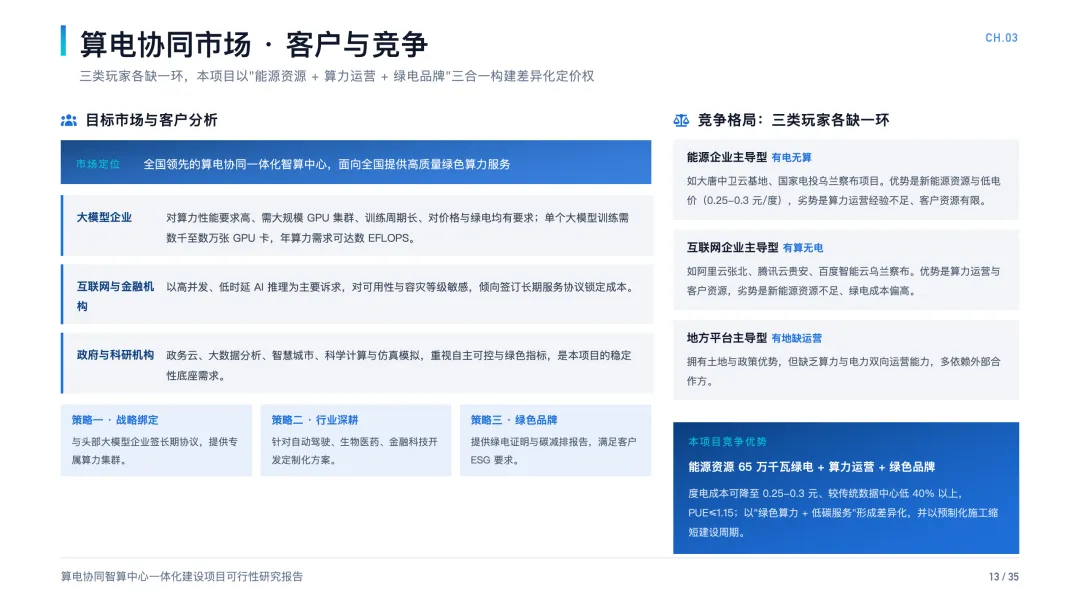

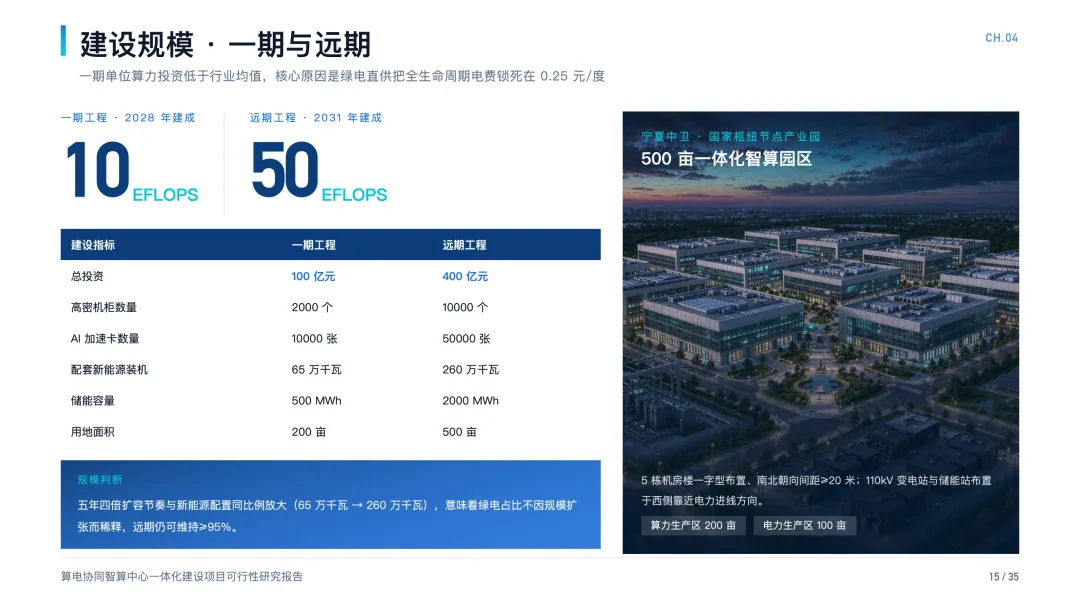

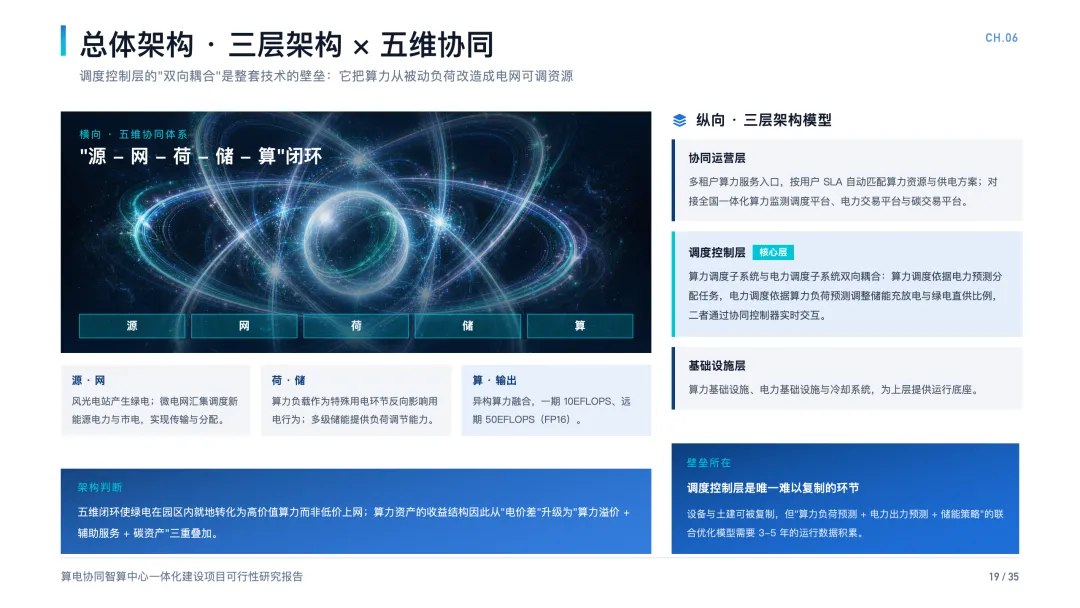

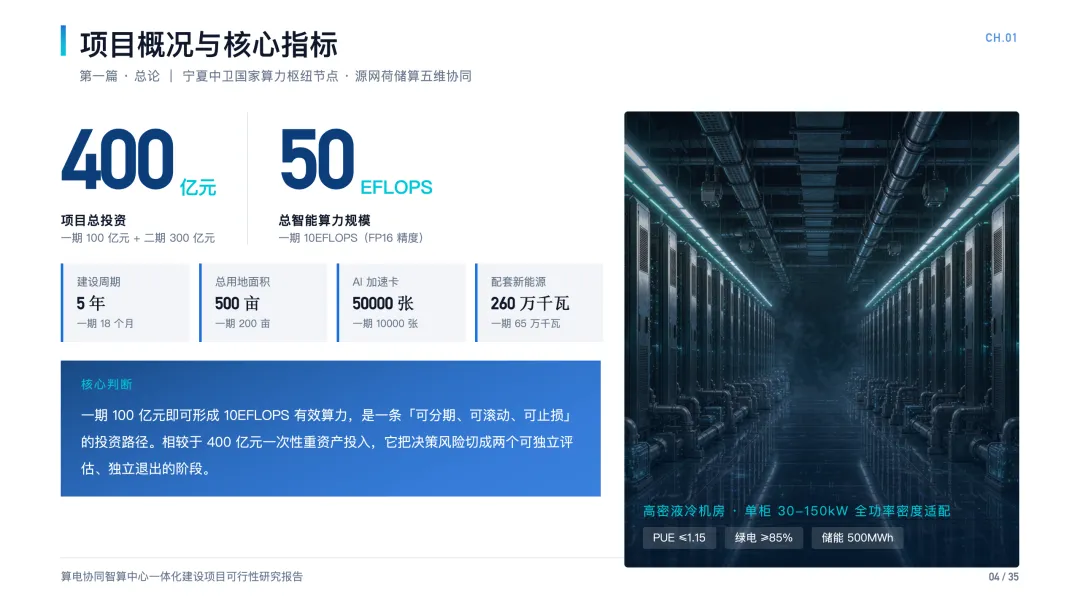

本项目选址宁夏中卫国家算力枢纽产业园,总投资 400 亿元,建设周期 5 年,分两期实施,远期打造 50EFLOPS 智能算力规模标杆工程。不同于传统智算中心只聚焦算力硬件建设,本项目创新打通算力、电力、热力、碳四大系统,构建算力‑电力‑热力‑碳四维协同体系,把智算中心从单纯的算力负荷,转变为新型电力系统的柔性可调负荷与虚拟电厂,实现 “电产算力、算力反哺电网、余热为民供暖、碳资产价值转化” 的多元价值闭环。

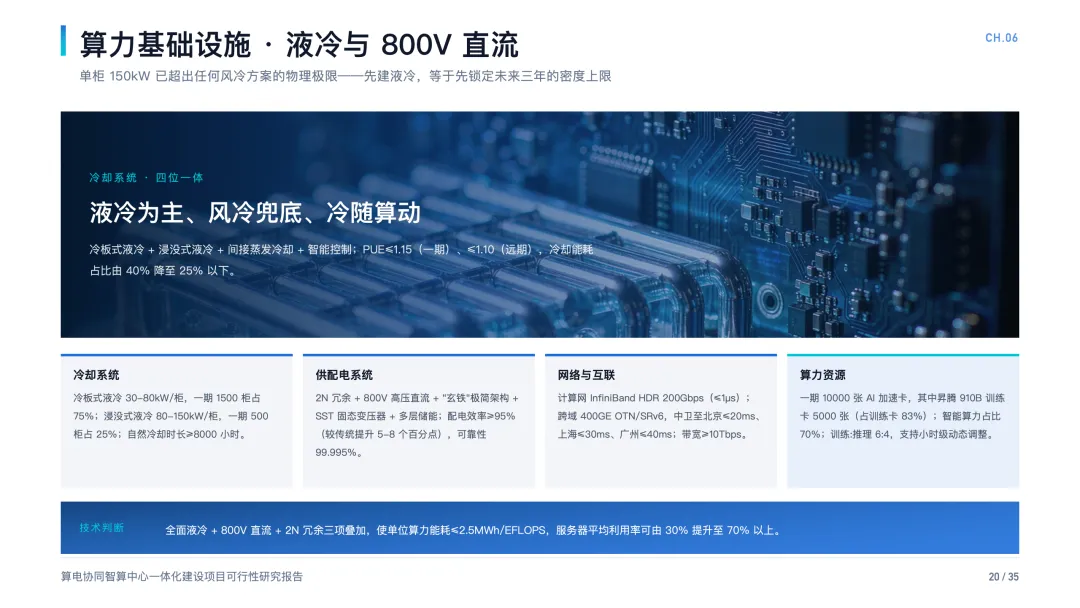

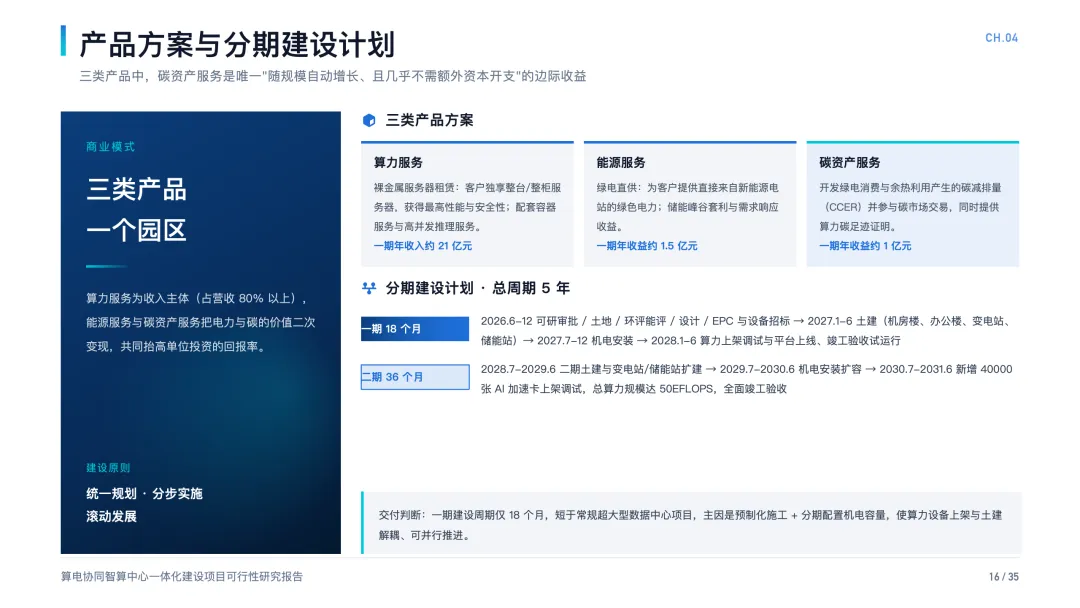

一期建成 10EFLOPS 有效智能算力,配套建设风光新能源电站、构网型储能系统,目标实现 PUE≤1.15,绿电占比≥85%,同时回收服务器余热为周边 50 万㎡建筑冬季供暖;二期进一步扩大算力与新能源规模,向着 PUE≤1.10、绿电占比≥95% 的近零碳目标迈进。项目不仅输出裸金属算力、容器托管、行业定制化 AI 算力服务,还延伸开发绿电直供、需求响应、碳足迹认证、CCER 碳资产交易等增值业务,改变智算中心单一靠算力租赁盈利的商业模式。

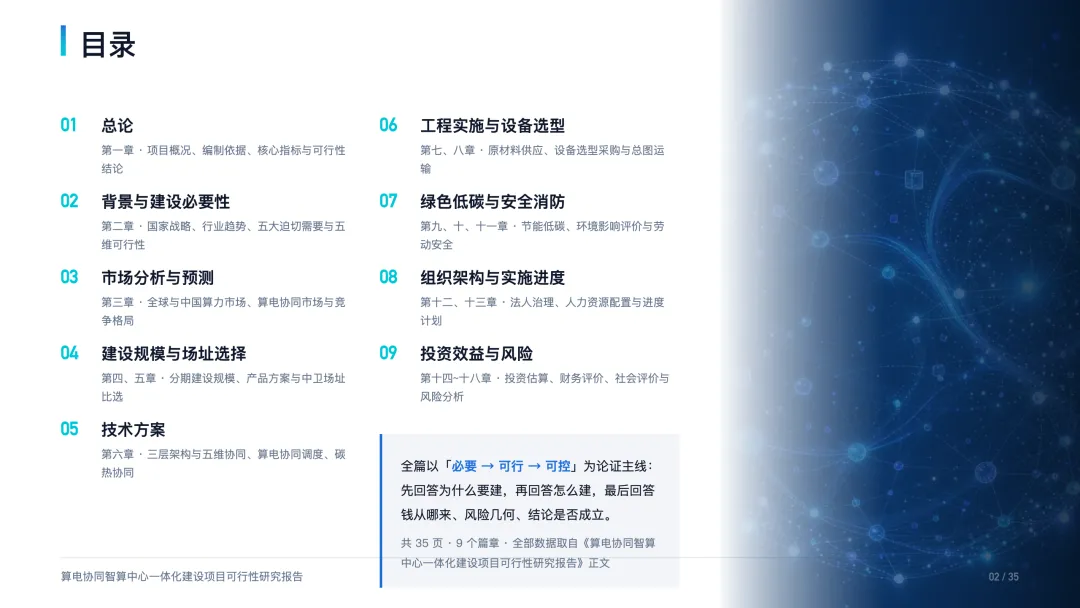

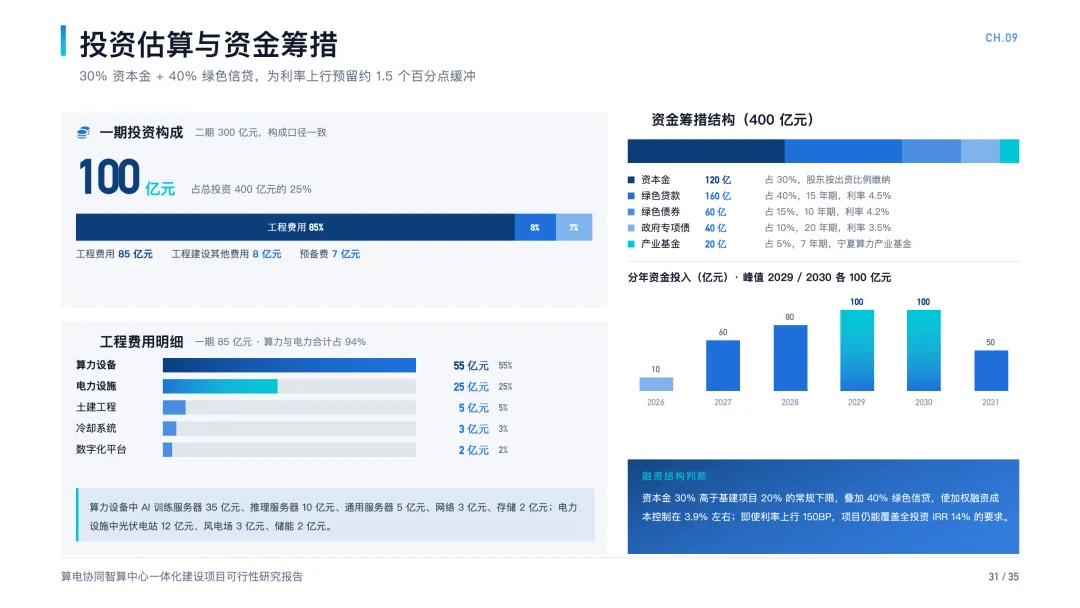

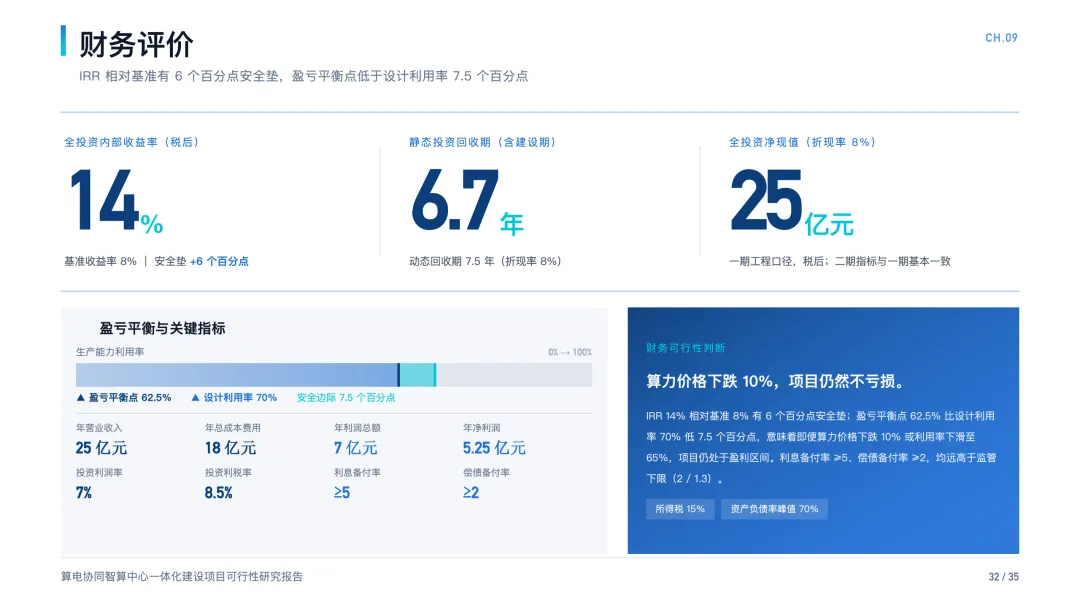

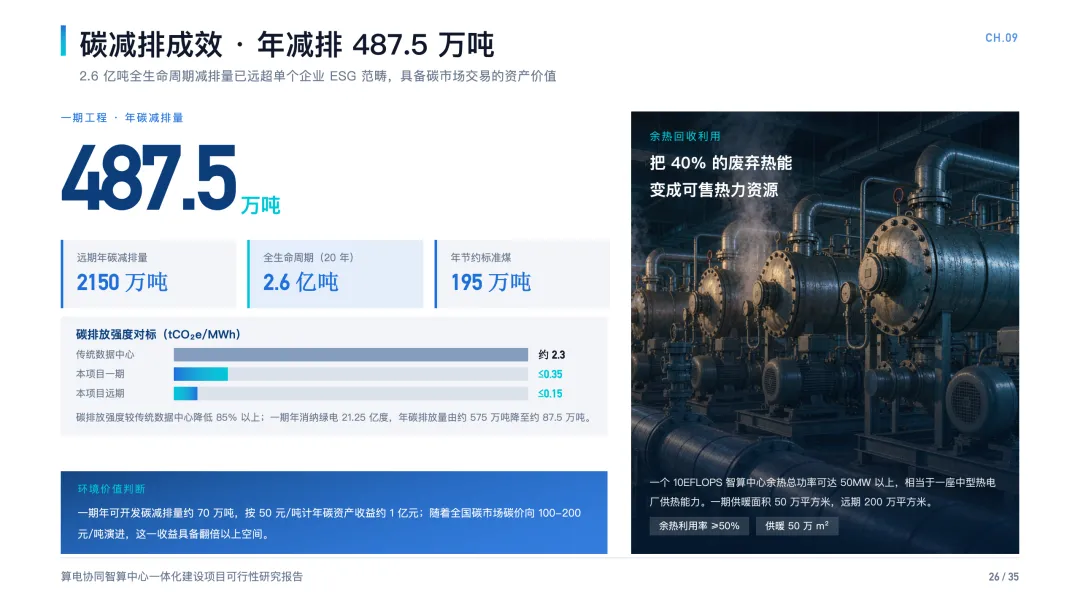

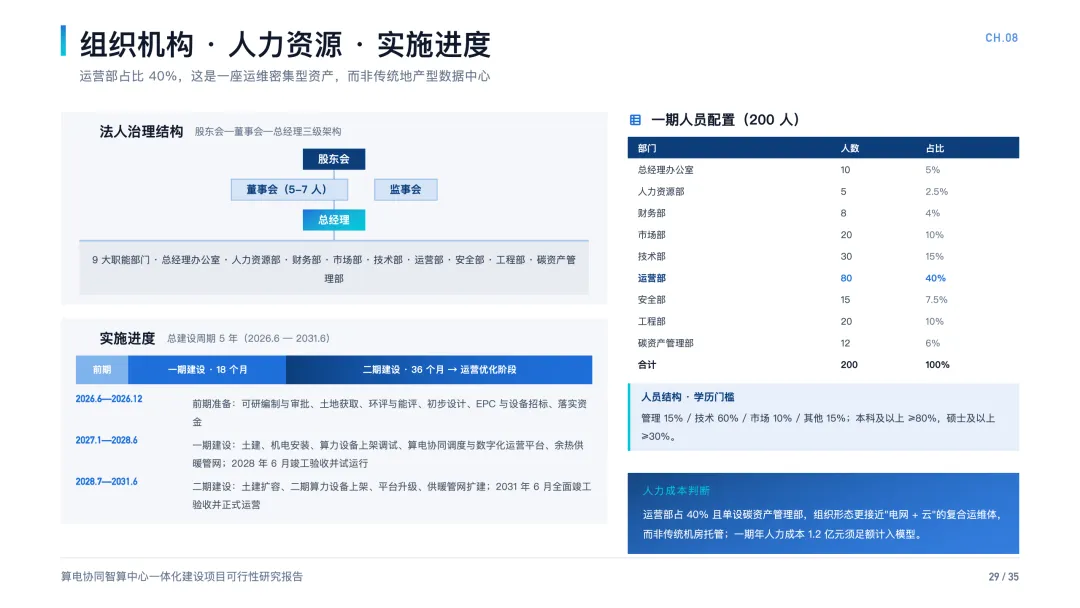

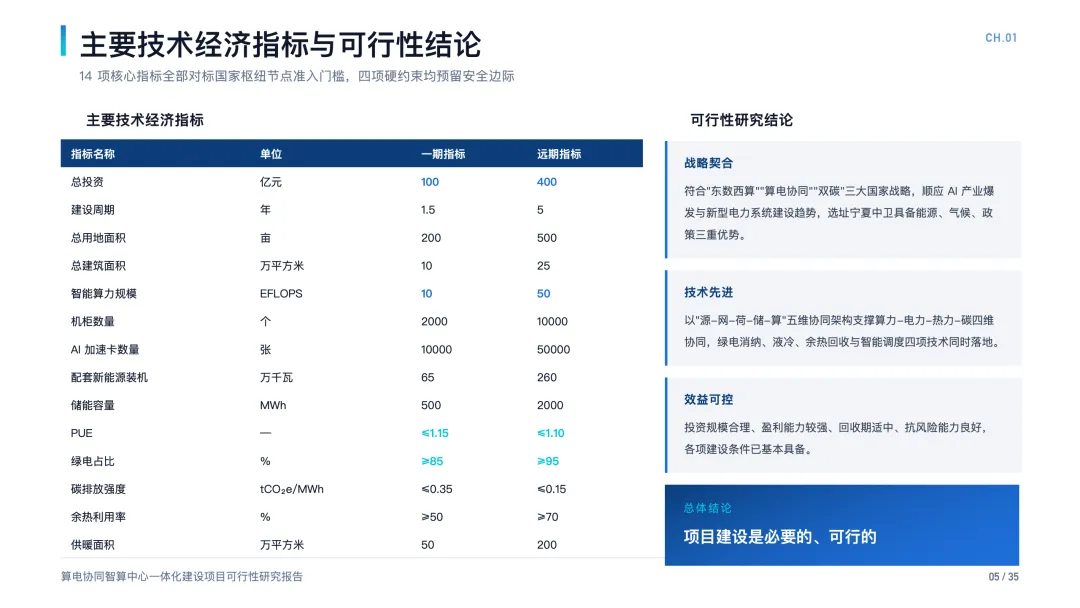

报告完整覆盖项目总论、建设必要性、市场预测、技术方案、场址条件、投资财务、环境社会与风险分析等十八个章节,系统论证项目政策、技术、市场、经济、建设条件五大可行性。财务测算显示,项目静态投资回收期 6.7 年,税后全投资内部收益率 14%,具备较好盈利能力;同时可大规模就地消纳西北弃风弃光电力,全生命周期实现亿吨级碳减排,兼顾经济效益、生态效益与社会效益。

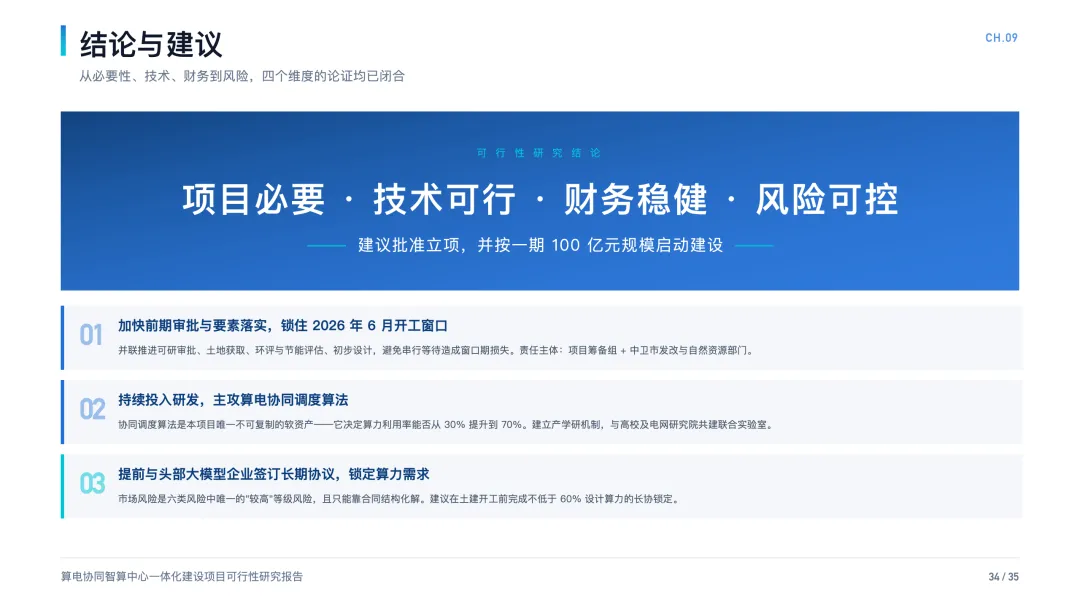

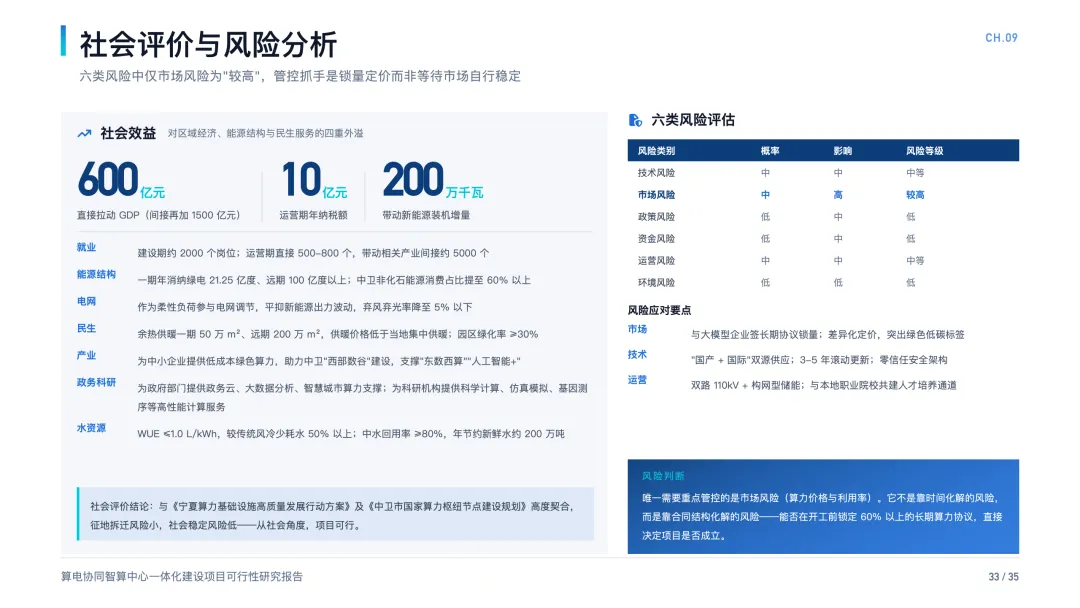

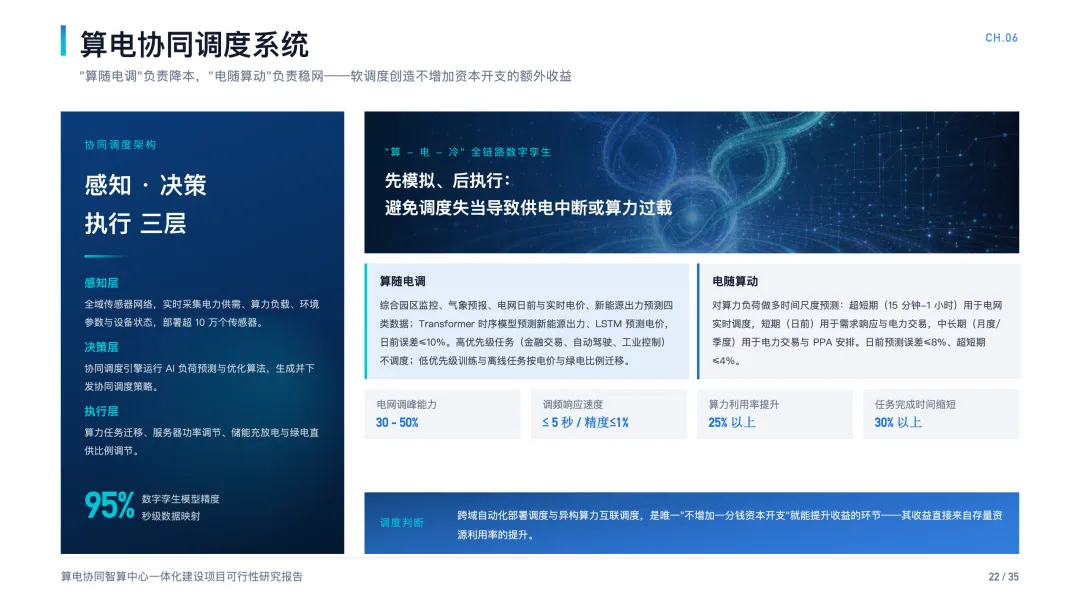

当然项目也面临算力价格波动、高端设备供应链、电力市场政策变化等现实风险,报告中也针对性给出双源设备采购、长期客户锁单、政策跟踪研判等应对举措。

接下来,我们将围绕项目建设模式、核心技术架构、商业模式创新、投资收益测算、风险防控几个重点板块展开解读,共同探讨西部枢纽节点算电协同智算中心的落地路径:

扩展话题

1. 你对文章中的观点或内容有何见解?欢迎在评论区聊聊。

2. 公众号对话框回复「进群」加入亮见智慧城市AI行业交流群。

3. 公众号对话框回复「智库」加入亮见AI行业智库,下载更多行业政策、招标、方案、研究报告。

4. 原创真知灼见投稿/行业合作,欢迎私信联系。

★

 智能算力中心系列热文推荐

☑

智算产业系列专题合集

☑

27省“十五五”算力&数据布局

☑

十五五国家万亿资金智能算力中心建设与资金申请全攻略!

☑

国家定调7万亿加持的算力网是什么?它到底能做什么?

☑

大白话讲透 Token 算力工厂:Token 是个啥?

☑

大白话讲透 AI 算力三兄弟:Token 算力工厂、算力租赁、Token 运营到底赚什么钱?

☑

Token算力工厂建设方案【208页Word】

☑

一文吃透算力租赁全产业链:从底层概念到落地盈利全链条详解

☑    算电协同智算中心从立项到运营的7大审批阶段

☑

智算中心(算电协同)建设方案【207页Word】以 “源 — 网 — 荷 — 储 — 算” 五维协构建算电协同

 温馨提示:本文由亮见AI产业链整理精心推荐,在编制过程中引用了互联网公开信息资源并尽可能地对有明确来源的信息注明了出处,在此对各类信息资源的提供者表示感谢,所引用内容其著作权和版权归原作者、来源媒体、原网站所有。但是我们也知道,凡事总有可能挂万漏一,对本文没有注明来源的内容提供者同样表示感谢。

  推广的内容如有侵权请您告知我们会在第一时间处理或撤销;互联网是一个资源共享的生态圈,我们崇尚分享。如果任何单位或个人认为本文内容可能不规范使用,欢迎及时联系我们,我们将对相关内容进行处理。

点点赞
点分享
点推荐

猜你喜欢

发表评论

发表评论:
